Стоимость устранения дефектов ремонта становится главным вопросом почти в каждом споре о качестве работ. Собственник хочет понять, какую сумму можно обоснованно требовать, подрядчик пытается сократить объем исправления, а юристу нужна внятная связь между конкретными недостатками, необходимыми работами и итоговой цифрой.
На практике такие споры обычно начинаются одинаково. Заказчик видит трещины, пустоты под плиткой, перекосы, неровные примыкания, следы некачественной отделки и считает, что ремонт испорчен. Подрядчик отвечает, что вопрос решается локально и больших затрат не требует. Без технического разбора такой спор быстро превращается в обмен оценками, где каждая сторона называет удобную для себя сумму.
В подобных случаях считают стоимость исправления конкретных недостатков, а не новый ремонт целиком. Для этого фиксируют дефекты, определяют их характер, оценивают возможность локального устранения, устанавливают необходимый объем работ и только после этого переходят к смете. В статье разберу, как эта логика работает на практике и почему для спора важна не максимальная сумма, а технически обоснованный расчет.
- Что считают при расчете стоимости устранения дефектов
- Почему стоимость устранения и полной переделки различается
- Когда достаточно локального исправления, а когда нужен демонтаж
- Как определяют состав и объем необходимых работ
- Зачем нужна ведомость объемов работ
- Какие документы и данные используют для расчета
- Как формируют смету на устранение дефектов
- Какие работы включают в расчет, а какие не включают
- Почему одинаковые на вид дефекты могут стоить по-разному
- На какую дату определяют стоимость устранения
- Что дает экспертный расчет собственнику и юристу
- Какие требования можно предъявить подрядчику
- Когда нужен полноценный расчет стоимости устранения
- FAQ
Что входит в стоимость устранения дефектов ремонта
При расчете стоимости устранения дефектов ремонта всегда исходят из конкретного недостатка. Если плитка уложена с пустотами, считают работы по устранению именно этого дефекта. Если стены имеют недопустимые отклонения, расчет привязывают к объему выравнивания, подготовке основания, восстановлению финишного слоя и тем операциям, без которых исправление не даст нормального результата.
Это важно сразу проговорить, потому что в спорах постоянно смешивают три разные вещи:
- устранение выявленных недостатков;
- переделку значительного участка работ;
- новый ремонт по желанию заказчика.
В расчет включают только то, что связано с устранением конкретных дефектов и восстановлением надлежащего результата. Все остальное приходится отдельно обосновывать.
В договорных спорах здесь смотрят на положения статьи 723 ГК РФ о последствиях выполнения работы с недостатками. В потребительских отношениях значение имеет и статья 29 Закона РФ «О защите прав потребителей», где речь идет о правах заказчика при обнаружении недостатков выполненной работы. Эти нормы сами по себе не считают смету, но задают правовую рамку вопроса: какие требования вообще можно ставить и что потребуется доказать.
Почему исправление недостатков и полная переделка ремонта стоят по-разному

Главная ошибка в таких спорах в том, что любой заметный дефект сразу считают основанием для полной переделки. На практике так бывает далеко не всегда.
Сумма зависит от места дефекта, его распространения, состояния скрытых слоев и того, даст ли частичное исправление нормальный результат. Если проблема ограничена конкретным участком и исправление не нарушает соседние зоны, считают локальное устранение. Когда дефект связан с основанием, внутренним слоем, повторяется по всей поверхности или указывает на технологическую ошибку, объем работ становится больше.
Обычно это выглядит так:
- Локальный дефект отделки – считают исправление отдельного участка. Здесь важны граница ремонта, подбор материалов и то, будет ли заметен переход между старым и восстановленным покрытием.
- Повторяющийся дефект по всей зоне – считают исправление всей проблемной поверхности. Значение имеют масштаб нарушения и возможность восстановить результат частично без новых перепадов по качеству и внешнему виду.
- Дефект скрытого слоя или основания – считают демонтаж, доступ к причине, восстановление конструкции и отделки. В таких случаях многое зависит от необходимости вскрытия и состояния внутренних слоев.
- Грубое нарушение технологии по значительному объему – считают переделку большой части работ или всего элемента. Вопрос здесь один: можно ли вообще получить нормальный результат без полной замены проблемного участка.
Поэтому значение имеет не сам факт наличия дефекта, а его характер, масштаб и техническая возможность нормального исправления. Это и определяет, считают ли локальное устранение или более широкий объем переделки.
Когда дефект можно устранить локально, а когда без демонтажа не обойтись

Ответ зависит от причины дефекта, его масштаба и того, даст ли частичное вмешательство нормальный результат.
Локальное исправление чаще всего возможно в таких случаях:
- отдельные непрокрасы, наплывы, локальные дефекты окраски;
- частичное отслоение обоев;
- единичные повреждения откосов, наличников, плинтусов;
- отдельные плитки с пустотами, если соседние участки облицовки уложены нормально;
- локальные дефекты примыканий, герметизации, затирки;
- отдельные недочеты при установке сантехприборов или фурнитуры.
Более глубокое вмешательство требуется, когда выявлено следующее:
- нарушение геометрии по значительной части стен или пола;
- массовые пустоты под облицовкой;
- трещины, связанные с основанием или деформацией конструкции;
- дефекты гидроизоляции, уклонов, скрытых слоев;
- намокание стяжки, утеплителя, подложки, перегородки;
- повторяющиеся дефекты, указывающие на системную ошибку в технологии.
В таких ситуациях осмотра финишного слоя часто недостаточно. Приходится сопоставлять внешний дефект с конструкцией, документами, замерами, а иногда и со вскрытием. Для обследования зданий и сооружений общую методическую рамку задает ГОСТ 31937-2024. Для квартиры смысл здесь не в аварийности, а в достаточности данных для обоснованного вывода о характере дефекта и необходимом объеме исправления.

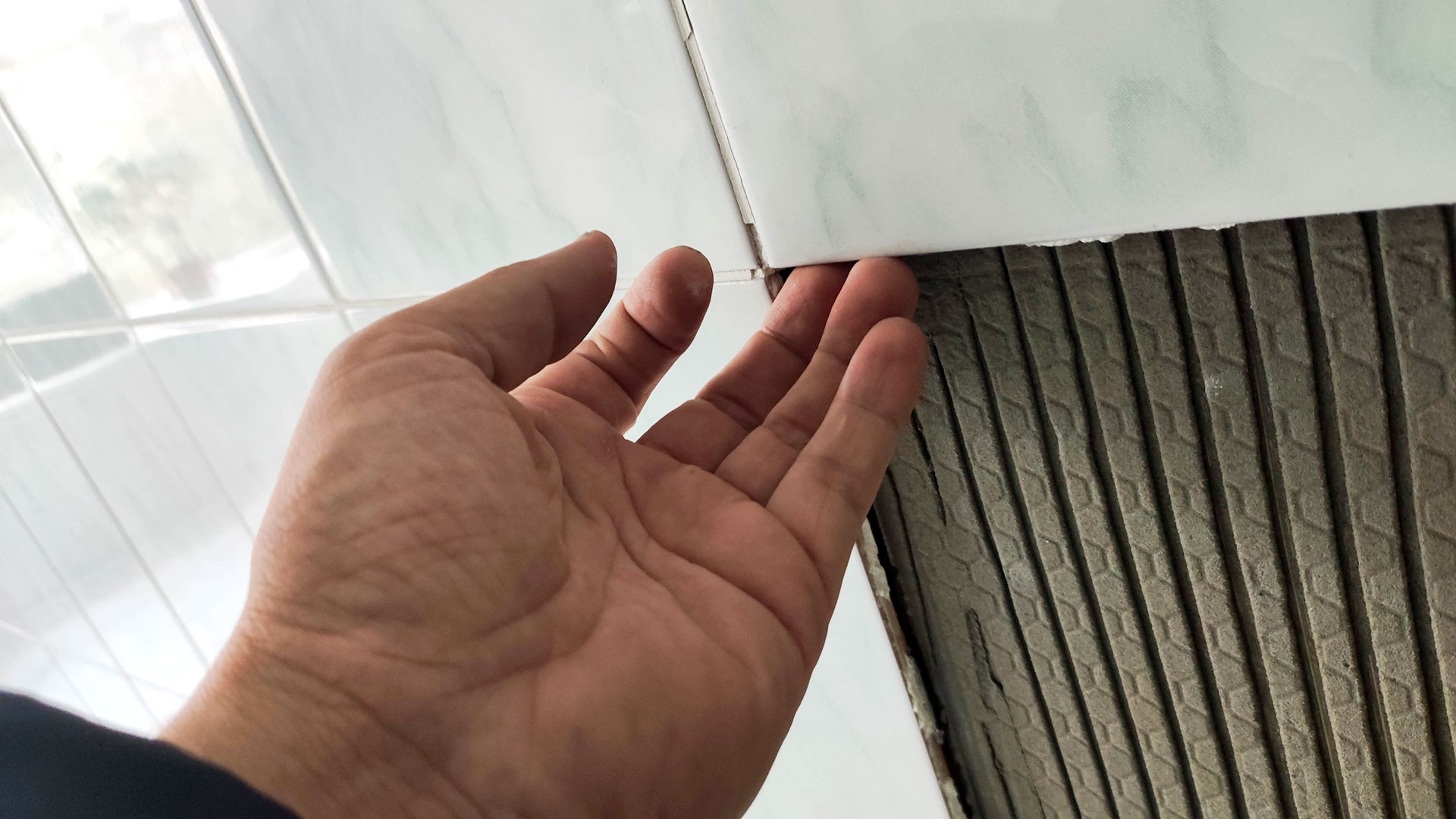

Важно знать!
Косметическое исправление помогает только при поверхностных дефектах. Если причина глубже, проблема быстро проявится снова, а подрядчик будет ссылаться на то, что «все уже исправлено».
Как определить, какие работы нужны для устранения недостатков ремонта

Надежный расчет строят поэтапно. Сразу перейти к сумме без этих шагов обычно не получается:
- Сначала фиксируют сам недостаток. Его нужно описать по месту, виду, размеру, характеру проявления и привязать к конкретному помещению или участку.
- Потом определяют границы дефекта. Видимая граница далеко не всегда совпадает с рабочим контуром исправления. Например, трещина может занимать 50 сантиметров, а причина сидеть в слое основания на существенно большей площади.
- Следующий этап состоит в установлении причины дефекта либо хотя бы технически обоснованной связи между дефектом и конкретным нарушением. Без этого смета начинает жить отдельно от реальной проблемы.
- После этого оценивают, даст ли частичное исправление устойчивый результат. Если после локального вмешательства остается риск повторного разрушения, заметного перепада по фактуре, цвету, геометрии или работоспособности узла, рабочий контур расширяют.
Только затем формируют минимально достаточный объем работ. В этом и состоит практический смысл экспертного подхода. В расчет включают не все, что хотелось бы переделать, а только тот объем, который действительно нужен для устранения недостатка и восстановления нормального результата.

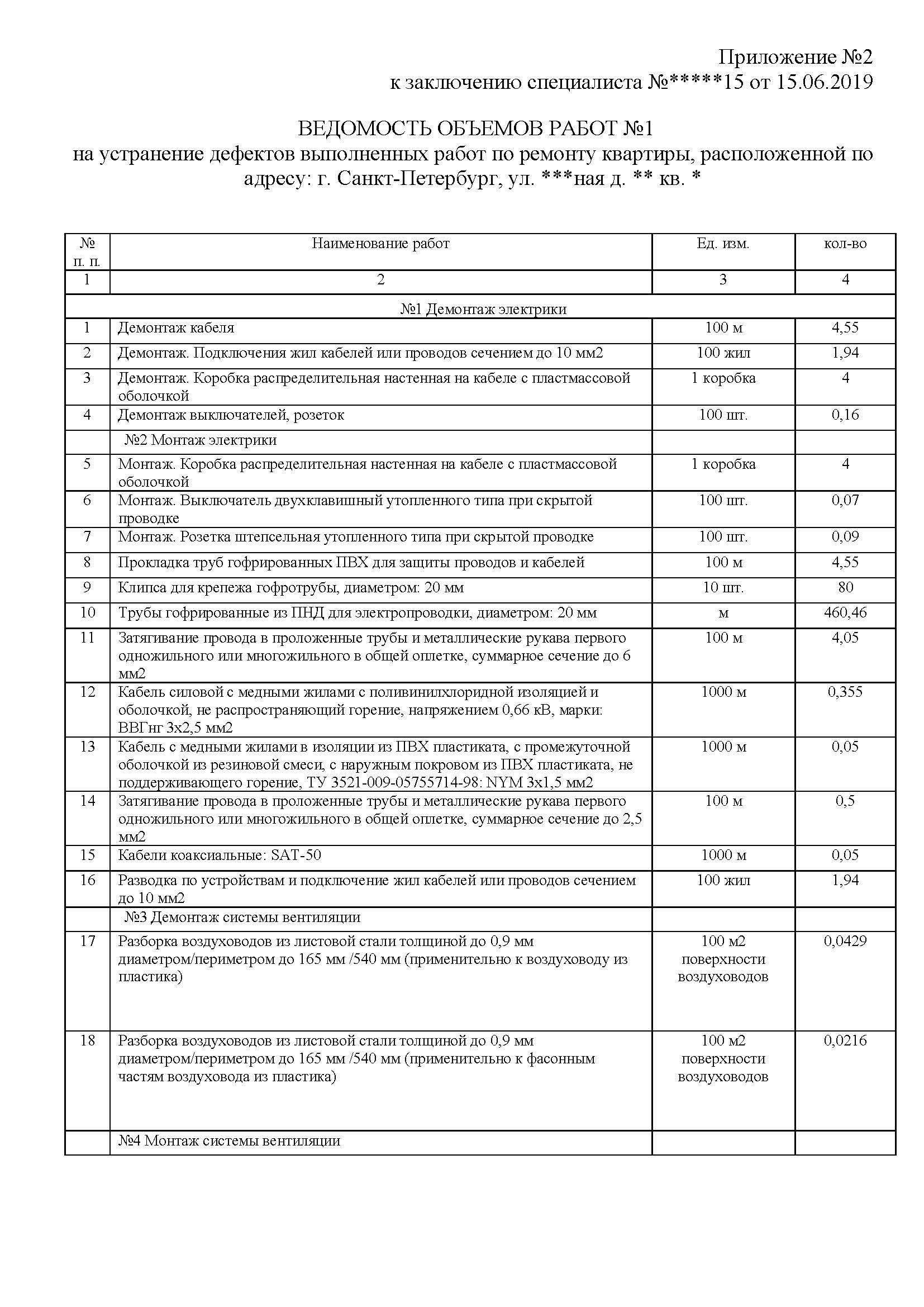

Что такое ведомость объемов работ и зачем она нужна для сметы

В реальном расчете стоимость устранения дефектов не появляется сразу после осмотра. Между фиксацией недостатков и сметой обычно есть еще один рабочий документ — ведомость объемов работ. В ней указывают, какие именно работы нужны для устранения выявленных дефектов и в каком объеме их предстоит выполнить.
По сути, ведомость объемов работ отвечает на вопрос «что и сколько делать», а локальный сметный расчет — на вопрос «сколько это стоит». Сначала определяют состав работ: что демонтировать, что вскрывать, что восстанавливать, какие участки отделки выполнять заново, какой объем материалов и операций действительно нужен. После этого эти объемы переносят в сметный расчет и получают стоимость устранения дефектов.
Если такой ведомости нет, смета становится уязвимой. Тогда в споре неизбежно возникает вопрос, откуда взялись площади, длины, количество точек, объем демонтажа, состав восстановительных работ и почему в расчет включены именно эти позиции.
Какие документы и данные нужны для расчета стоимости устранения дефектов
Чем лучше собраны исходные данные, тем устойчивее выглядит расчет. Обычно для такого расчета используют:
- осмотр объекта;
- фотофиксацию по помещениям и отдельным узлам;

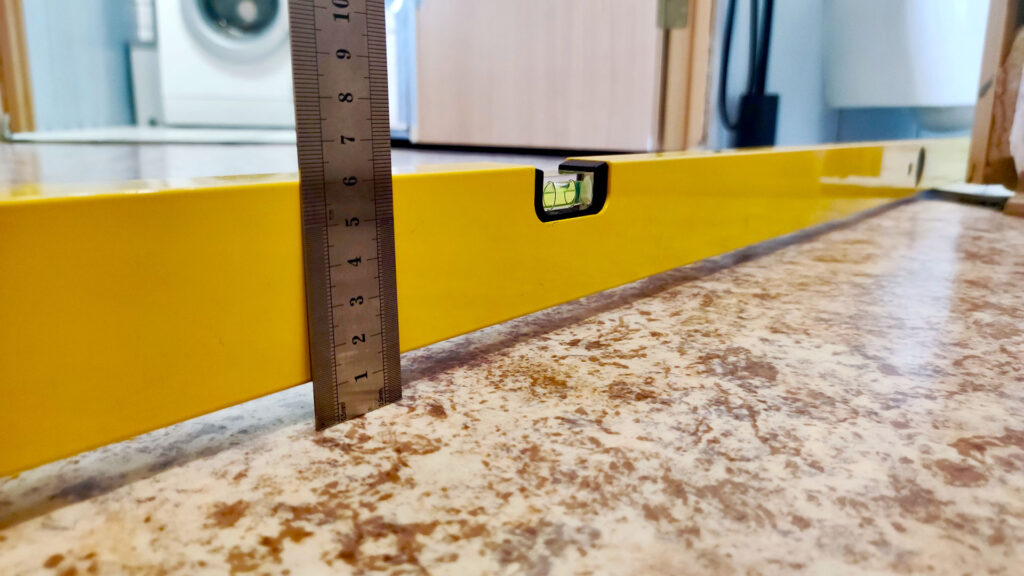

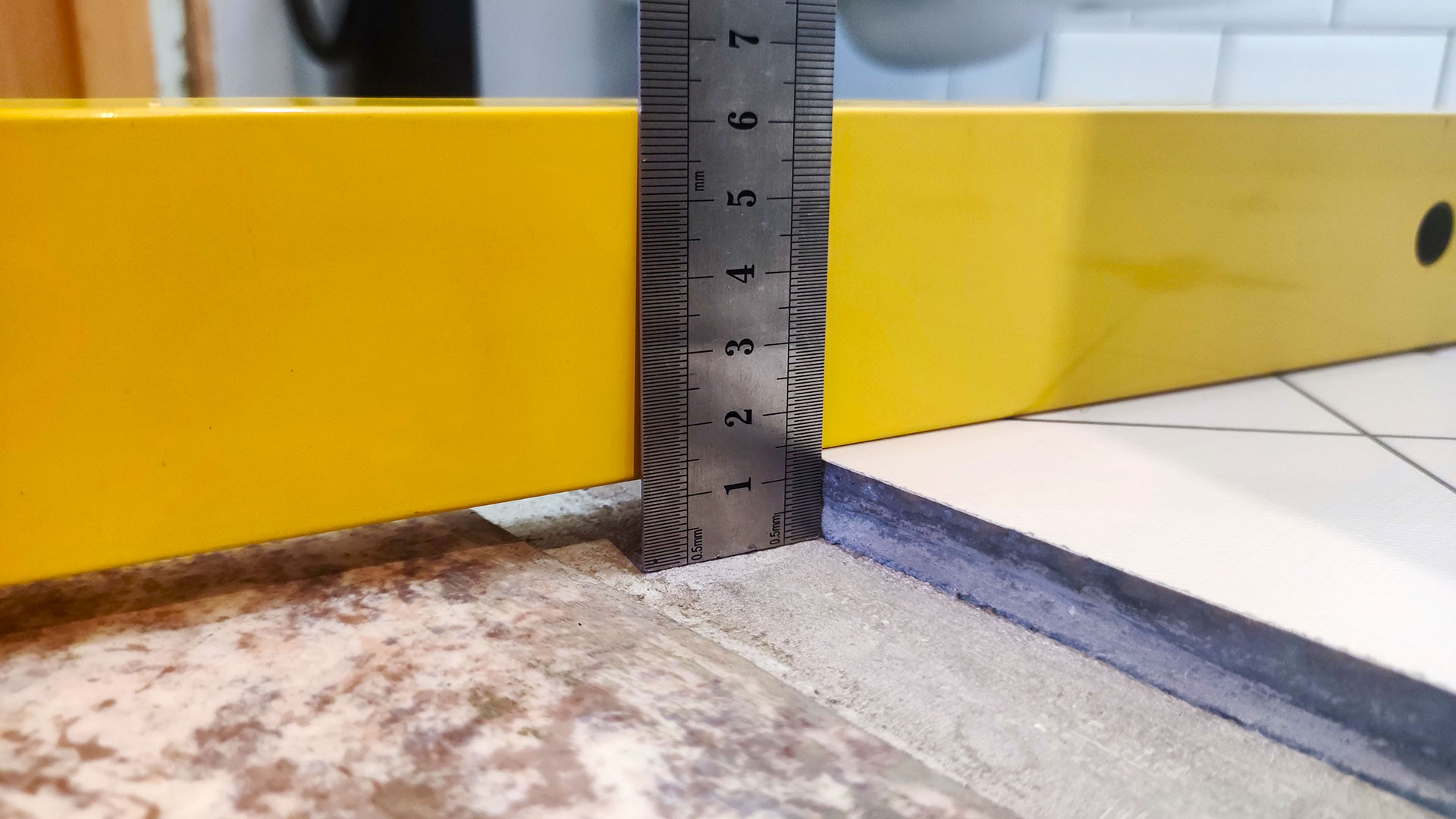

- замеры отклонений, перепадов, зазоров, уровней;
- дефектный акт;
- ведомость объемов работ;
- договор, смету, техническое задание;
- акты приемки, переписку сторон;
- сведения о фактически выполненных работах и материалах;
- при необходимости, результаты вскрытия или замеров влажности.
Грамотно составленный дефектный акт заметно упрощает дальнейший расчет. Подробно этот вопрос разобран в статье «Дефектный акт по ремонту: как составить и что измерять».
Для отделочных работ важны и нормативные ориентиры. В спорах по качеству ремонта часто опираются на СП 71.13330.2017, потому что он задает требования к производству и приемке изоляционных и отделочных работ. Там, где речь идет о геометрии, отделочных слоях, облицовке, подготовке поверхности, разговор без технических критериев быстро скатывается в бытовые оценки.
На практике регулярно встречаются сметы, где указаны «переклейка обоев», «выравнивание стен», «замена плитки», но неясно, какие именно дефекты стоят за этими позициями. Для суда и для серьезных переговоров этого мало.
Логика должна идти в обратном порядке:
- выявлен конкретный дефект;
- определен его характер и объем;
- выбран способ устранения;
- подсчитана стоимость работ и материалов.
Если эта цепочка не прослеживается, в споре сразу появляются слабые места. Подрядчик спрашивает, где зафиксирован дефект, почему указана именно такая площадь, зачем нужен демонтаж, откуда взялся весь перечень работ. Чем расплывчатее описание, тем легче атаковать сумму.
Для первичной фиксации замечаний этот вопрос подробнее разобран в статье «Приёмка ремонта квартиры: чек-лист». А пример более развернутой технической логики можно посмотреть в публикации «Заключение строительной экспертизы по ремонту квартиры».

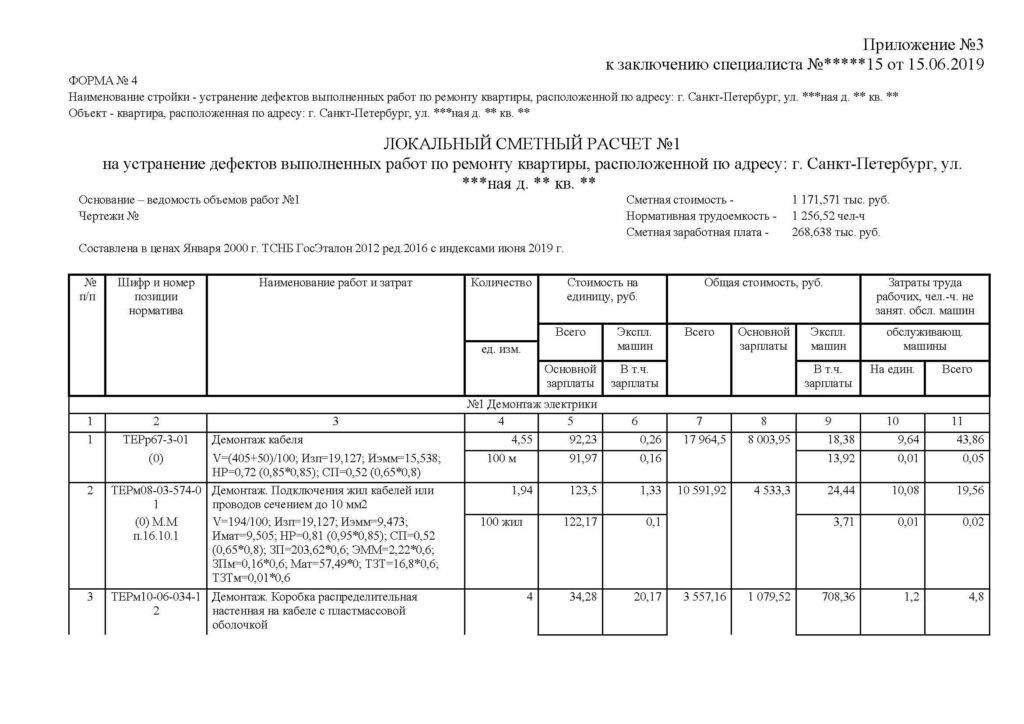

Как составляют смету на устранение дефектов ремонта
Смета в таких спорах обычно включает несколько групп работ. Их удобно разделять по смыслу, чтобы каждая позиция читалась и технически, и процессуально.
1. Подготовка и доступ к дефекту.
Сюда входят защита смежных поверхностей, частичная разборка того, что мешает подойти к проблемному месту, снятие оборудования или декоративных элементов, если без этого доступ невозможен.
2. Демонтаж дефектного участка.
На этом этапе удаляют поврежденные покрытия, слабые слои, раскрывают узел, убирают разрушенные или неработающие элементы.
3. Устранение причины дефекта.
Это самый важный блок. Здесь выполняют выравнивание основания, корректировку уклона, замену поврежденного слоя, восстановление гидроизоляции, исправление узла примыкания, повторный монтаж с соблюдением технологии.
4. Восстановление отделки.
После устранения причины приходится восстанавливать финишные слои: штукатурку, шпаклевку, окраску, облицовку, герметизацию, декоративные элементы, примыкания.
5. Сопутствующие расходы.
В зависимости от ситуации в расчет включают вывоз мусора, расходные материалы, подъем, а также повторную установку приборов, мебели, сантехники и других элементов, которые пришлось временно демонтировать.
Удобно смотреть на это так:
| Этап | Для чего нужен |
|---|---|
| Подготовка | Дает доступ к зоне дефекта и защищает смежные участки |
| Демонтаж | Убирает поврежденный или бракованный участок |
| Устранение причины | Решает источник проблемы |
| Восстановление | Возвращает отделке и узлу нормальный вид и функцию |
| Сопутствующие работы | Закрывает неизбежные расходы, связанные с исправлением |
Важно!
Чем точнее смета привязана к дефектам, тем сильнее она в споре. Формулировка «ремонт комнаты» мало что объясняет. Формулировка «демонтаж облицовки в зоне выявленных пустот, подготовка основания, повторная укладка плитки, восстановление примыканий» уже показывает техническую логику.
Какие работы включают в расчет, а какие нет

В таких спорах очень важно отделять необходимые работы от желательных улучшений. Иначе сумма начинает расти за счет позиций, которые подрядчик легко назовет избыточными.
| Обычно включают | Не включают без специальных оснований |
|---|---|
| Демонтаж дефектного участка | Обновление всего помещения ради общего освежения |
| Восстановление основания и проблемного узла | Улучшение материалов по сравнению с первоначально предусмотренными |
| Повторную отделку в рабочем контуре исправления | Дизайнерские изменения, не связанные с дефектом |
| Локальное восстановление смежных зон | Работы по соседним помещениям без установленного недостатка |
| Сопутствующие расходы, без которых исправление невозможно | Переделку «на всякий случай» без технического обоснования |
Самые острые споры возникают на границе эстетики и технологии. Например, дефект выявлен на одном участке окрашенной стены, но точечно попасть в существующий цвет и фактуру невозможно. Тогда приходится оценивать, требуется ли окраска всей стены в пределах одной плоскости. Это уже вопрос обоснования. Если переход будет заметен и это неизбежно связано с устранением дефекта, расширение объема работ может быть оправдано.
Почему одинаковые дефекты ремонта могут стоить по-разному
Два похожих дефекта на разных объектах могут давать разную стоимость, и это нормально. Сумма зависит не только от площади.
На итоговую стоимость влияют:
- состав конструкции под финишным покрытием;
- доступ к проблемному месту;
- необходимость аккуратного демонтажа;
- риск повреждения смежных элементов;
- стадия ремонта и наличие мебели, сантехники, оборудования;
- возможность подобрать аналогичный материал;
- объем последующего восстановления;
- сложность самого узла.
Поэтому вопрос «почему у других вышло дешевле» почти всегда бесполезен без анализа конкретной ситуации. В сметных спорах сравнивают не абстрактные дефекты, а реальный объем работ по конкретному объекту.
На какую дату считают стоимость
Стоимость всегда привязана к определенному моменту времени. Это кажется мелочью только до первого серьезного спора.
Если дата расчета не указана, у второй стороны появляется простор для возражений: использованы устаревшие расценки, материалы уже стоят иначе, сумма не отражает текущее состояние рынка, документ нельзя проверить. Поэтому в нормальном расчете дату указывают прямо.
Для юриста это тоже важно. Документ с понятной датой расчета проще использовать в претензии, переговорах и в суде.
Что дает собственнику и юристу расчет стоимости устранения дефектов
Хороший расчет дает не только сумму, но и основу для требования.
По итогам такой работы появляется:
- перечень установленных недостатков;
- обоснованный объем необходимых работ;
- понятная смета на устранение;
- граница между обязательными расходами и лишними позициями;
- материал для претензии, переговоров или иска.
Для собственника это превращает эмоциональный конфликт в предметный разговор. Для юриста такой расчет становится удобной опорой, потому что техническая часть и денежная часть начинают работать вместе.
Практический пример такой логики можно посмотреть в публикации «Образец заключения экспертизы стоимости выполненных работ по ремонту квартиры».
Что можно требовать у подрядчика при недостатках ремонта
Сам расчет стоимости устранения нужен как основа для требования. Дальше все зависит от ситуации, стадии спора и выбранной правовой позиции.
На практике при выявленных недостатках ремонта заявляют одно из следующих требований:
- устранить недостатки за счет подрядчика;
- уменьшить цену выполненных работ соразмерно выявленным недостаткам;
- взыскать стоимость устранения недостатков, если исправление будет выполнять другая организация;
- использовать расчет как обоснование суммы в претензии, переговорах или в суде.
Подходящий вариант зависит от условий договора, поведения подрядчика, стадии конфликта и того, возможно ли исправление в разумный срок. Поэтому для спора важно не просто назвать сумму, а связать ее с конкретным способом защиты права.
Когда уже нужен не просто осмотр, а полноценный расчет
Обычного осмотра хватает не всегда. Его достаточно, когда недостатки немногочисленны, их характер понятен и стороны готовы договариваться без серьезного спора о сумме.
Полноценный расчет нужен в таких случаях:
- подрядчик спорит с объемом исправления;
- собственник хочет понять, какую сумму можно заявлять обоснованно;
- дефекты затрагивают несколько видов работ;
- есть риск включить в требования лишние позиции;
- проблема связана со скрытыми слоями, узлами, влажностью, геометрией;
- дело движется к претензии или суду.
Чем сложнее сам дефект и чем сильнее спор о деньгах, тем важнее переходить от общего осмотра к расчету, который можно проверять по пунктам.
FAQ
Можно ли посчитать стоимость по фотографиям без осмотра?
Для предварительной оценки иногда этого хватает. Для надежного расчета нет. Фото не показывают состояние основания, скрытые пустоты, влажность внутренних слоев, фактические отклонения и рабочую границу исправления.
Чем экспертный расчет отличается от сметы подрядчика?
Смета подрядчика показывает коммерческую цену работ. Экспертный расчет отвечает на другой вопрос: какой объем работ действительно нужен для устранения установленных недостатков и сколько это стоит.
Можно ли использовать такой расчет в суде?
Да. Для этого его и готовят во многих случаях. Значение будет иметь качество фиксации дефектов, логика выбора способа устранения, обоснованность объема работ и проверяемость итоговой суммы.
Нужно ли сначала дать подрядчику возможность самому устранить недостатки?
Во многих спорах это разумный шаг, особенно если речь идет о досудебной переписке. Но делать это лучше не устно, а письменно, с фиксацией самих недостатков и срока на ответ. Иначе потом подрядчик может заявить, что ему не дали возможности исправить работу.
Можно ли требовать стоимость устранения, если договор на ремонт не подписывали?
Само отсутствие подписанного договора еще не означает, что требовать ничего нельзя. В таких ситуациях важны переписка, переводы денег, акты, сметы, сообщения о перечне работ, фото процесса и иные доказательства того, что именно выполнялось и на каких условиях.
Что делать, если после вскрытия обнаружились дополнительные скрытые дефекты?
Это обычная ситуация для ремонта, где внешний слой долго скрывает реальный объем проблемы. Такие дефекты нужно отдельно фиксировать, описывать и при необходимости корректировать расчет. Старую сумму в таких случаях часто приходится уточнять.
Можно ли пересчитать стоимость устранения, если спор затянулся?
Да, при необходимости расчет переделывают на другую дату. Это бывает важно, когда с момента первичного расчета прошло много времени и стоимость работ или материалов заметно изменилась.
Включают ли в расчет расходы на временный демонтаж мебели, кухни или сантехники?
Если без этого невозможно получить доступ к дефекту и выполнить исправление, такие расходы могут иметь значение. Но их нужно обосновать связью с конкретными недостатками, а не общим удобством проведения нового ремонта.
Что делать, если нужный материал уже снят с производства или его невозможно подобрать точно?
Сначала это нужно зафиксировать: какой именно материал использован, почему точный подбор невозможен и как это влияет на результат локального ремонта. Дальше оценивают, можно ли устранить дефект частично без заметной разницы по цвету, фактуре, размеру или рисунку. Если такой возможности нет, границу ремонта иногда приходится расширять: например, менять покрытие в пределах всей стены, всей плоскости пола или всей однородной зоны, а не одного поврежденного участка. В споре важно не просто сослаться на отсутствие материала, а показать, почему локальная замена не даст нормального результата.
Можно ли сначала все исправить, а потом требовать деньги?
Такой путь возможен, но он рискован, если до ремонта дефекты не были нормально зафиксированы. До начала исправления лучше собрать фото, замеры, документы и, при необходимости, получить расчет или заключение, иначе потом будет сложнее доказать исходный объем недостатков.
Входит ли в стоимость устранения уборка после ремонта?
Обычная строительная уборка после работ может учитываться как сопутствующий расход, если она прямо связана с устранением дефектов. Генеральную уборку всей квартиры без связи с объемом исправления отдельно обосновывают.
Можно ли требовать компенсацию, если дефекты пока не устраняли, но их стоимость уже посчитана?
Да, расчет как раз и нужен для того, чтобы определить обоснованную сумму требований до фактического исправления. Но для спора важно, чтобы сумма была привязана к конкретным недостаткам, способу их устранения и дате расчета.
Что делать, если подрядчик представил свою смету и она сильно меньше?
Сравнивать такие документы нужно не по итоговой цифре, а по составу работ. Различие возникает из-за того, что одна смета считает причину дефекта и сопутствующие работы, а другая ограничивается внешней косметикой или занижает объем вмешательства.
В спорах о ремонте решает не сама по себе названная сумма, а ее обоснование. Если вам нужна профессиональная оценка ситуации, консультация по перспективам спора и расчет стоимости устранения дефектов ремонта, обращайтесь. Помогу разобраться в объеме необходимых работ и подготовить расчет, на который можно опираться в переговорах, претензии или суде.

Строительный эксперт из Санкт-Петербурга. Специализируюсь на обследовании зданий и сооружений, строительной экспертизе, оценке качества, объёма и стоимости выполненных работ, а также подготовке заключений для судебных и внесудебных споров.
