Когда подрядчик закрывает работы актами КС-2 и КС-3, у заказчика обычно возникает простой вопрос: можно ли проверить, что именно стоит за этими документами. Для этого мало посмотреть сами акты. Нужно сопоставить договор, смету, исполнительные материалы и фактическое состояние объекта. Только после этого становится понятно, подтверждаются ли заявленные объёмы и стоимость.
- Когда начинают проверять КС-2 и КС-3
- Когда начинают проверять КС-2 и КС-3
- Что видно по документам, а что только на объекте
- Какие расхождения можно найти сразу
- Как проверяют объём работ по КС-2
- Как проверяют стоимость по КС-3
- Какие расхождения встречаются чаще всего
- Когда нужен осмотр объекта
- Когда нужны вскрытия
- Можно ли проверить уже подписанные акты
- Что даёт такая проверка
- FAQ
Когда возникают вопросы к актам КС-2 и КС-3
Обычно вопрос к КС-2 и КС-3 возникает в трёх ситуациях.
- Подрядчик закрыл полный объём, а на объекте видны недоделки или признаки частичного выполнения.
- Оплата уже прошла, но позже выяснилось, что часть работ отсутствует или выполнена в меньшем объёме.
- Спор дошёл до юриста, и подрядчик ссылается на подписанные акты как на окончательное подтверждение, хотя состояние объекта говорит о другом.
В таких спорах лучше сразу смотреть на ситуацию шире. Проверка КС-2 и КС-3 не сводится к арифметике. Здесь нужно установить, какие работы подрядчик обязан был выполнить, какие объёмы он заявил к приёмке, что реально можно подтвердить по документам и что фактически существует на объекте.
Сначала следует разобраться, что показывают КС-2 и КС-3, а чего они сами по себе не подтверждают. Формы КС-2 и КС-3 утверждены постановлением Госкомстата России от 11.11.1999 № 100: КС-2 фиксирует работы, предъявленные к приёмке, а КС-3 отражает их стоимость за соответствующий период. Но наличие этих документов ещё не доказывает, что заявленный объём действительно выполнен на объекте.
Если в КС-2 указано усиление конструкции, устройство стяжки, замена инженерного участка или скрытый слой, это ещё не означает, что такой объём реально выполнен на объекте в заявленном виде.
Поэтому я всегда разделяю три вопроса:
- что подрядчик заявил в документах;
- что можно подтвердить по сопутствующим материалам;
- что реально установлено на объекте.
На стыке этих трёх плоскостей и находят основные расхождения.
С каких документов начинается проверка КС-2 и КС-3
Проверку я начинаю не с осмотра и не с рулетки, а с исходных документов. Без этого выезд на объект часто превращается в хаотичный осмотр без точной задачи.
В большинстве случаев для работы нужны:
- договор и дополнительные соглашения;
- смета, ведомости объёмов, расчёты;
- проектная и рабочая документация;
- КС-2, КС-3, при наличии КС-6а;
- исполнительная документация;
- акты скрытых работ;
- журналы производства работ;
- исполнительные схемы, паспорта, протоколы испытаний;
- переписка сторон по спорным объёмам, дополнительным работам и приёмке.

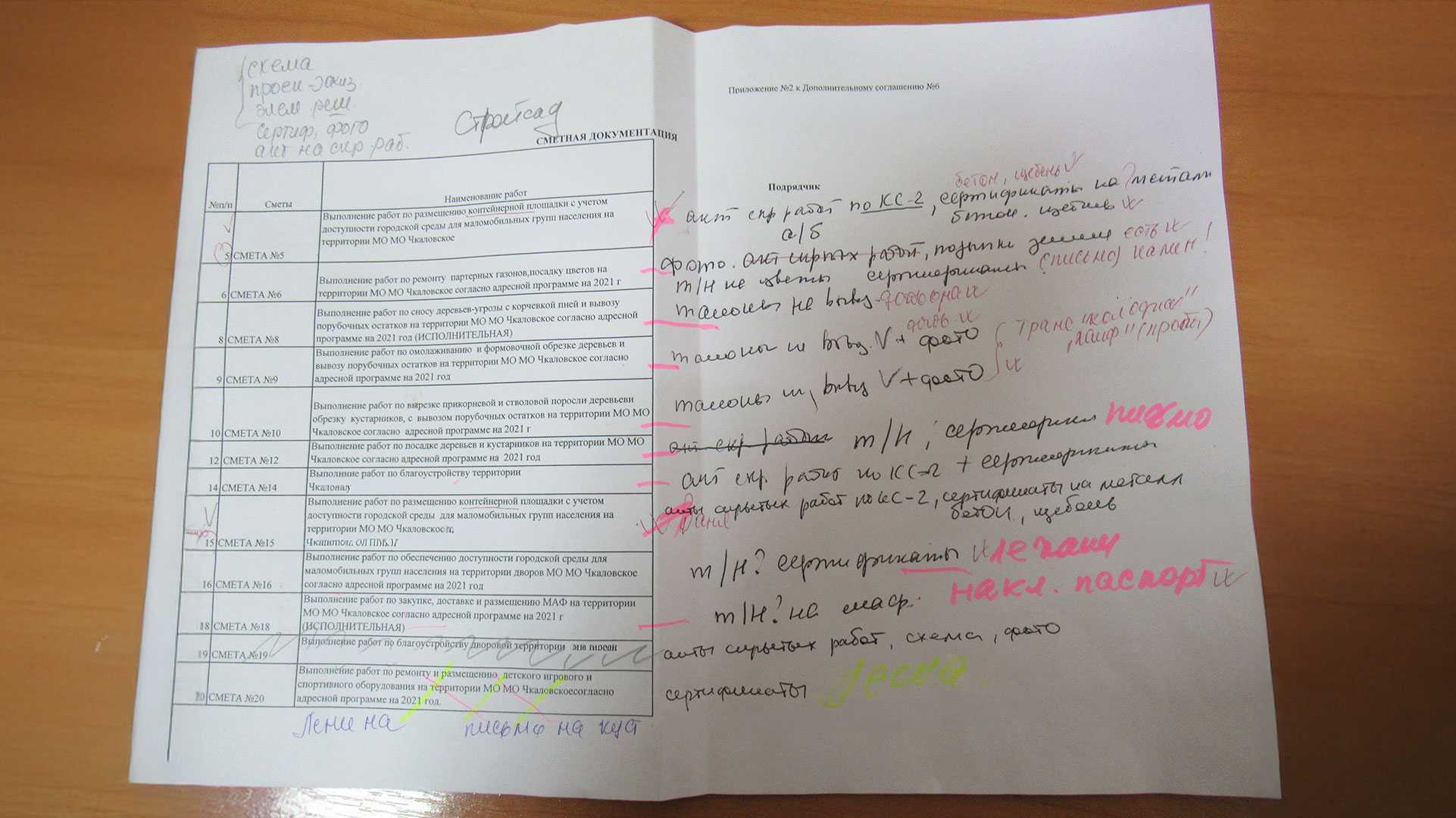

На этом этапе уже можно увидеть немало. Например, бывает, что объёмы в КС-2 не бьются со сметой, дополнительные работы заявлены без понятного основания, одна и та же позиция закрыта повторно, а стоимость в КС-3 трудно разложить по конкретным строкам акта и сметы.
Что можно проверить по документам, на объекте и только вскрытием
Люди часто думают, что достаточно открыть акты и всё станет ясно. Для части вопросов это работает. Для части нет.
| Что проверяют | По документам | На объекте | Только вскрытием |
|---|---|---|---|
| Дублирование позиций | да | нет | нет |
| Расхождение со сметой | да | нет | нет |
| Завышение площади, длины, количества | частично | да | иногда |
| Соответствие материалов и конструктивных решений | частично | да | иногда |
| Наличие скрытых слоёв и узлов | нет | частично | да |
| Фактический объём скрытых работ | нет | частично | да |
| Подтверждение полной готовности работ | частично | да | для части работ да |
Эта таблица хорошо показывает логику проверки. Если спор касается бумаг, часть выводов можно сделать сразу. Если спор касается реального объёма, состава конструкции или скрытых этапов, без обследования объекта далеко не уйти.
Какие расхождения видно уже в КС-2, КС-3 и других документах

Часть несоответствий видна уже в документальном массиве. Это хороший первый фильтр: он помогает понять, какие позиции нужно особенно тщательно проверять на месте.
Чаще всего на этой стадии находят:
- объёмы, которые не совпадают со сметой или ведомостью объёмов;
- повторное закрытие одинаковых или близких по смыслу работ;
- включение в акты работ, для которых нет понятного основания в договоре или проекте;
- спорные дополнительные работы без достаточного документального подтверждения;
- стоимость, которую трудно связать с конкретными объёмами;
- закрытие полного объёма там, где по документам уже видны признаки неполного выполнения;
- отсутствие исполнительных материалов по тем позициям, которые подрядчик заявляет как выполненные.
На этом этапе уже видно, какие позиции нужно проверять на объекте в первую очередь., что экономит время и не даёт спору расползтись на весь объём работ.
Как проверяют фактический объём работ по КС-2

Когда набор спорных позиций понятен, начинается работа на объекте. Здесь задача уже другая: установить, существует ли заявленный объём в натуре, где именно он находится, в каком размере выполнен и соответствует ли он тому, что закрыто актом.
На месте я обычно проверяю:
- геометрию: длину, площадь, толщину, количество, шаг, сечение;
- локализацию: помещение, участок, оси, отметки, узлы, конкретные зоны;
- состав конструкции: слои, материалы, элементы, способы крепления, сопряжения;
- степень готовности: полный объём, частичное выполнение, промежуточный этап;
- следы переделки, незавершённости или отсутствия отдельных элементов.
На объекте быстро видно, какие позиции подтверждаются фактически, а какие существуют только в акте и смете. Если в КС-2 стоит сплошной объём по стяжке, утеплению, усилению, гидроизоляции или монтажу инженерного участка, этот объём должен подтверждаться либо прямыми признаками на объекте, либо исполнительной документацией, либо и тем и другим вместе.
Как проверяют стоимость работ по КС-3
Спор о стоимости обычно начинается со спора об объёме. КС-3 нельзя проверять отдельно от КС-2, потому что сумма в справке складывается из тех работ и объёмов, которые подрядчик предъявил к приёмке. Если спорна сама позиция, её объём или факт выполнения, спорной становится и соответствующая часть стоимости.
Поэтому я сначала устанавливаю, на какие акты и строки КС-2 опирается сумма в КС-3. Затем проверяю, подтверждаются ли эти объёмы по смете, проекту, исполнительной документации, осмотру и замерам. После этого разбираю состав стоимости: нет ли повторных позиций, сумм без понятной связи с объёмом, необоснованных дополнительных работ или начислений, которые не подтверждаются документами и фактом.
Отдельно проверяю случаи, когда спор касается не всей оплаты, а только части работ. Это бывает, когда основной объём выполнен, но вопрос возникает к отдельному участку, скрытой работе, дополнительному объёму или позиции, закрытой как полностью выполненная при частичном исполнении. В такой ситуации нужен расчёт по конкретным строкам: что подтверждается, что не подтверждается, как это влияет на стоимость и какая сумма действительно остаётся спорной.
Похожий подход использовался в заключении по стоимости фактически выполненных работ по ремонту квартиры: стоимость определялась по тем работам, которые удалось осмотреть, измерить и привязать к конкретным помещениям.
Какие расхождения в КС-2 и КС-3 встречаются чаще всего
На практике набор спорных ситуаций повторяется довольно часто. Меняются объекты, суммы и участники, но логика расхождений обычно похожа.
| Типовое расхождение | Как его выявляют |
|---|---|
| Завышение объёма | обмеры, сопоставление с проектом, ведомостью объёмов и фактическими границами работ |
| Повторное закрытие работ | сверка нескольких КС-2, сметы и этапности выполнения |
| Полный объём закрыт при частичном выполнении | осмотр, фиксация стадии готовности, привязка к конкретному участку |
| Иной материал или иной конструктив | визуальный осмотр, исполнительная документация, маркировка, паспорта |
| Стоимость не подтверждается объёмом | разложение КС-3 по строкам КС-2 и сметы |
| Заявлены скрытые работы без достаточного подтверждения | анализ актов скрытых работ, исполнительных схем и вскрытия |
| Дополнительные работы включены спорно | анализ договора, переписки, сметы и фактической необходимости |
Расхождения находят через конкретные действия: сверку документов, осмотр, обмеры, анализ исполнительных материалов и, при необходимости, вскрытия.
Важно знать
Подписанный акт не снимает вопрос о том, что реально выполнено на объекте. Но и одного несогласия с актом недостаточно. Для спора нужны привязанные замечания: какая строка акта проверялась, где расположен участок, что показал осмотр, какими замерами это подтверждается и как найденное влияет на объём и стоимость.
Когда нужно проверять не только документы, но и сам объект

В бумагах можно аккуратно закрыть то, что визуально выглядит правдоподобно. Такое встречается там, где спорные работы скрыты в конструкции: в толще пола, внутри узла, под отделкой, в усилении, в штробе, в инженерной трассе, под кровельным слоем, внутри перекрытия.
И здесь одной сверки документов недостаточно. Нужно смотреть сам объект и понимать, что можно установить без разрушения конструкции, а что требует более глубокого вмешательства.
Во время осмотра я фиксирую не и общий вид, и признаки, которые позволяют связать объект с конкретной позицией акта:
- границы спорного участка;
- размеры и конфигурацию;
- узлы и примыкания;
- следы выполнения или отсутствия работ;
- признаки частичного объёма;
- расхождения между заявленным и фактическим составом конструкции;
- фото с масштабом и пояснением, что зафиксировано.
Для суда и претензионной работы значение имеет именно такая последовательность. Сначала нужно показать, где расположен спорный участок. Потом зафиксировать его параметры. После этого связать обнаруженное с конкретной позицией КС-2 и с суммой в КС-3. Тогда вывод получается проверяемым и пригодным для спора.

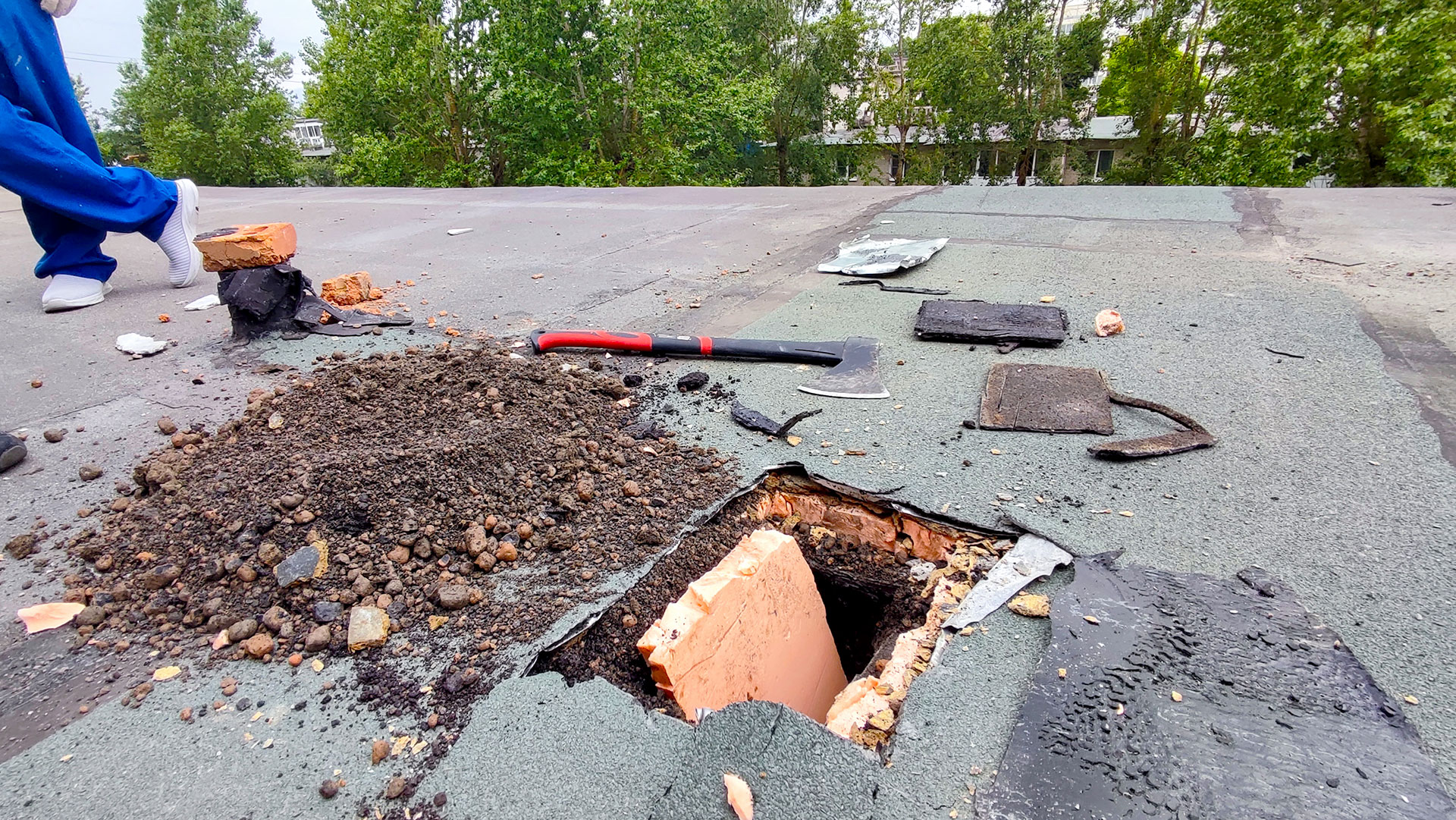

Когда без вскрытий скрытых работ уже не обойтись

Внешний осмотр не отвечает на вопрос о составе скрытых слоёв, армировании, закладных элементах, подготовке основания, скрытых креплениях и части инженерных участков. Если спор касается подобных работ, без вскрытия нельзя достоверно установить ни наличие спорного элемента, ни его объём, ни способ устройства.
Вскрытие уместно тогда, когда без него нельзя достоверно ответить на вопрос о наличии, составе, толщине, способе устройства или фактическом объёме спорной работы. Делать вскрытия наугад нельзя. Нужен конкретный участок, понятная цель и аккуратная фиксация того, какие слои раскрывались и что именно обнаружено.
Отдельно я разбирал, как проводят контрольное вскрытие в строительной экспертизе: там показано, почему место раскрытия выбирают по задаче исследования, а не по удобству доступа.
Такой подход часто нужен при усилении конструкций и других работах, которые после завершения оказываются скрыты внутри узла или конструкции. Как раз по такой логике проверяют объёмы и стоимость в сложных спорах, где одних актов недостаточно. Пример такой работы можно посмотреть в моём материале «Заключение эксперта по объёмам и стоимости работ по усилению перекрытия подвала».
Следует помнить
Акт скрытых работ полезен, когда он привязан к конкретному участку и подтверждается остальными материалами. Если из него непонятно, что именно освидетельствовали, где находится этот участок и как он связан со спорной позицией КС-2, такой документ сам по себе вопрос не решает.
Можно ли оспорить КС-2 и КС-3 после подписания
Да, можно. Но после подписания цена каждой ошибки в фиксации становится выше.
Если расхождение было очевидным и его можно было увидеть при обычной приёмке, позиция спорящей стороны становится слабее. Если же речь идёт о скрытых работах, скрытых недостатках или скрытом завышении объёма, вопрос остаётся открытым, потому что такие обстоятельства нередко выявляются уже после подписания актов.
После подписания КС-2 и КС-3 уже недостаточно сослаться на общее сомнение в объёме. Нужна связанная доказательственная логика. Какая позиция спорна. Где находится участок. Что показал осмотр. Какие замеры выполнены. Нужны ли вскрытия. Как найденное влияет на объём и на стоимость.
Эта цепочка часто определяет, удастся ли удержать спор на доказательствах или он сведётся к общим заявлениям.
Что даёт проверка КС-2 и КС-3 и когда нужна экспертиза
Хорошая проверка КС-2 и КС-3 нужна не ради самого процесса. Её ценность в том, что она переводит спор из режима предположений в режим фактов.
Заказчик получает понимание, какие позиции подтверждаются, какие вызывают обоснованные сомнения и на какую сумму эти сомнения влияют. Юрист получает материал для претензии, переговоров, иска или возражений. Подрядчик получает возможность понять, где у него реальная проблема, а где претензии не подтверждаются фактически.
Полноценная экспертиза нужна, когда простой сверки документов уже недостаточно: при крупной сумме спора, скрытых работах, серьёзных расхождениях между актами и фактом, необходимости делать обмеры и рассчитывать спорную стоимость, а также в делах, которые уже перешли в претензионную или судебную стадию.
Если подрядчик закрыл работы, а у вас есть сомнения в объёме или сумме, начинать стоит с профессиональной проверки документов и объекта. В таких делах нельзя терять фактуру на старте: спорные позиции, привязку к участкам, размеры, исполнительные материалы, необходимость вскрытий.
FAQ
Можно ли проверить КС-2 и КС-3, если подрядчик не передал исполнительную документацию?
Да, но проверка будет сложнее. Отсутствие исполнительной документации само по себе уже важно для спора, особенно если подрядчик ссылается на скрытые работы или на полное выполнение спорного объёма.
Что делать, если подрядчик не допускает на объект для осмотра спорных работ?
Нужно фиксировать сам факт недопуска и его обстоятельства. Без этого потом сложнее объяснить, почему спорные объёмы не удалось проверить своевременно.
Можно ли проверить объёмы и стоимость, если часть работ уже переделали после конфликта?
Можно, но круг доказательств сужается. Тогда важны акты, переписка, фото, видео, замеры, исполнительные материалы и любая фиксация состояния объекта до переделки.
Подходит ли для проверки только копия КС-2 и КС-3, без оригиналов?
Для предварительного анализа копий обычно достаточно. Для серьёзного спора лучше иметь документы в полном виде, с подписями, датами, приложениями и привязкой к остальному комплекту.
Можно ли установить завышение, если смета составлена укрупнённо?
Да, но расчёт будет сложнее. В таком случае большее значение получают обмеры, проект, исполнительная документация и фактическое состояние объекта.
Можно ли проверить КС-2 и КС-3 по отдельному этапу, не разбирая весь объект целиком?
Да, если спор локализован. Но даже при проверке одного этапа всё равно нужно видеть его связь с договором, сметой и соседними работами.
Имеет ли значение, кто именно подписал акты со стороны заказчика и подрядчика?
Да, имеет. В споре часто смотрят не только на сам факт подписи, но и на полномочия лица, которое подписало документы.
Что делать, если в актах нет явных ошибок, но есть сомнения по фактическому объёму?
Тогда спор нужно переносить с документов на объект. В такой ситуации решают осмотр, замеры, привязка к конкретным участкам и, при необходимости, вскрытия.
Можно ли использовать результаты такой проверки в переговорах до суда?
Да. Во многих случаях предметная проверка помогает перейти от общих претензий к разговору по конкретным позициям, объёмам и суммам.
Чем отличается проверка КС-2 и КС-3 от технического надзора?
Технический надзор сопровождает работы в процессе строительства. Проверка КС-2 и КС-3 нужна тогда, когда объём уже закрыт актами и нужно установить, что реально выполнено и на какую сумму это подтверждается.
Если у вас есть сомнения в объёмах или стоимости закрытых работ, не откладывайте проверку. Чем раньше поднять документы, выйти на объект и зафиксировать расхождения, тем проще отделить подтверждённые объёмы от спорных и тем сильнее будет позиция в переговорах или в суде. По таким вопросам можно обратиться ко мне: изучу документы, проведу осмотр и замеры, при необходимости поставлю вопрос о вскрытиях и подготовлю выводы по объёмам и стоимости работ.

Строительный эксперт из Санкт-Петербурга. Специализируюсь на обследовании зданий и сооружений, строительной экспертизе, оценке качества, объёма и стоимости выполненных работ, а также подготовке заключений для судебных и внесудебных споров.
