Контрольное вскрытие требуется тогда, когда спорный факт скрыт внутри конструкции и по поверхности его проверить нельзя. Снаружи обычно видны только последствия: пятно, отслоение, прогиб, разрушение отделки, намокание, бухтение пола, трещины, следы коррозии. Сам предмет спора часто находится глубже: в составе слоя, его толщине, наличии или отсутствии материала, состоянии утеплителя, гидроизоляции, основания, армирования или узла примыкания.
В обследовании логика простая: сначала изучают документы, проводят осмотр и измерения, а когда этого недостаточно, переходят к детальному исследованию. Контрольное вскрытие как раз и нужно для того, чтобы установить, что реально находится внутри конструкции и связано ли это со спорным вопросом.
- Когда вообще нужно контрольное вскрытие
- Что можно установить без вскрытия, а что нет
- Когда без вскрытия не обойтись, а когда оно не нужно
- Что проверяют при вскрытии и как выбирают участок
- Как проводят и оформляют контрольное вскрытие
- Какие ошибки чаще всего допускают
- Где проходят границы выводов
- Что дает вскрытие в споре
- FAQ
Когда вообще приходится делать контрольное вскрытие
Вопрос о вскрытии возникает в двух разных ситуациях.
Первая касается скрытых работ. Спор идет о том, что подрядчик сделал внутри конструкции при строительстве, ремонте, усилении или восстановлении. По поверхности этого уже не увидеть, потому что участок закрыт последующими слоями. В таких делах проверяют гидроизоляцию под стяжкой, подготовку основания, армирование, утепление, усиление перекрытия, устройство примыканий, заделку швов, скрытые инженерные участки.
Вторая касается скрытых повреждений после происшествия. Здесь вопрос уже не в том, что было выполнено внутри, а в том, что произошло с конструкцией после залива, протечки, аварии инженерной системы, длительного намокания, реже после пожара. Поверхность в таких случаях часто вводит в заблуждение: сверху все уже выглядит относительно спокойно, а внутри остаются мокрый утеплитель, разрушенная стяжка, потеря сцепления слоя, коррозия, биопоражение.
Дальше логика исследования у этих ситуаций разная. При споре о скрытых работах вскрытие связывают с проектом, сметой, актами, исполнительной документацией и фактическим устройством конструкции. При споре о скрытых повреждениях после происшествия вскрытие связывают с механизмом повреждения, зоной распространения влаги, характером дефекта и объемом восстановительного ремонта.
По теме залива у меня на сайте есть отдельные материалы: о вскрытии пола после залива и о скрытых повреждениях после залива квартиры.

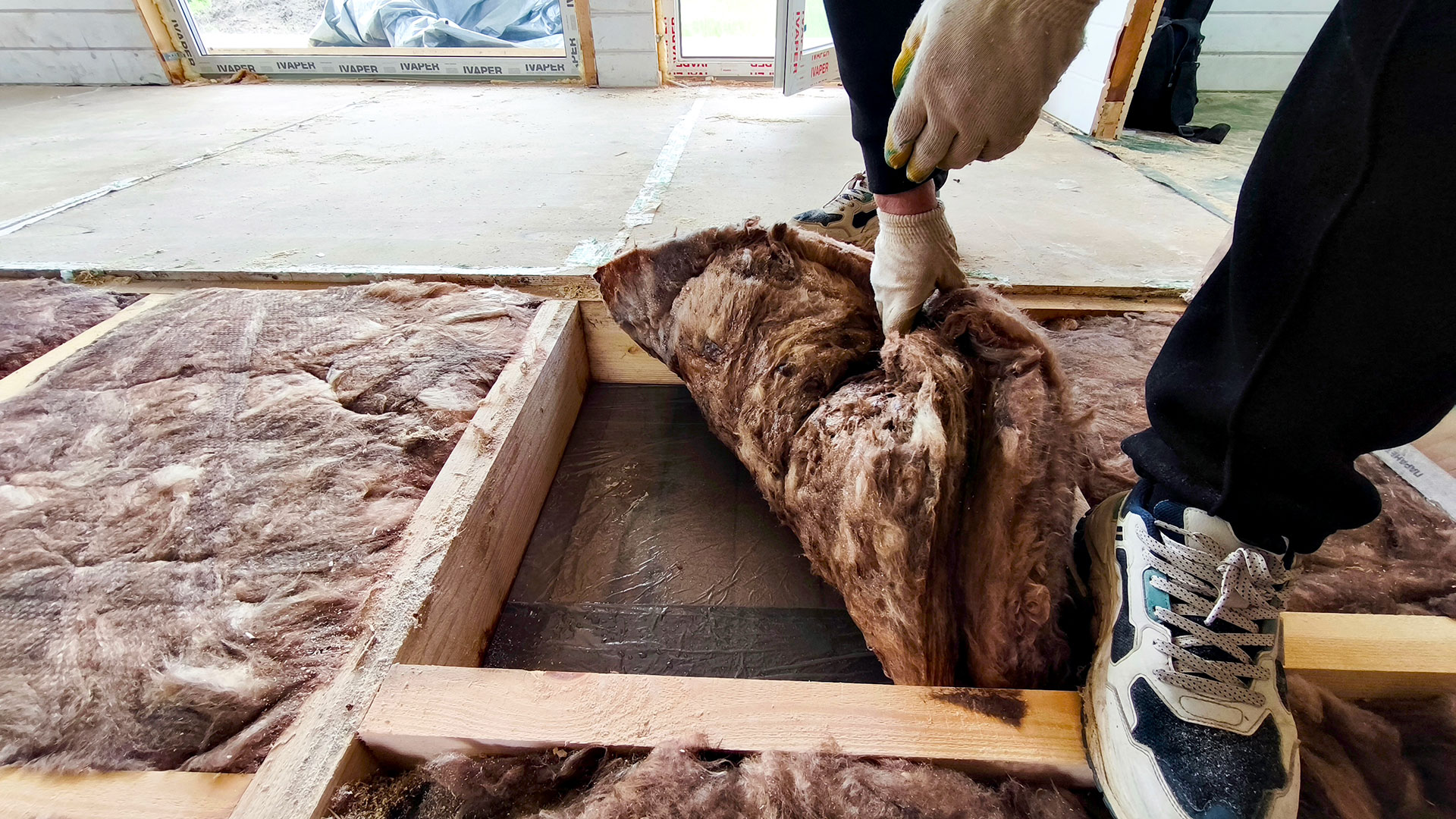

Что можно понять без вскрытия, а что без него уже не проверить

Документы показывают, что стороны согласовали и что закрыли по бумагам. Осмотр показывает, что видно на поверхности. Приборные методы помогают подтвердить часть признаков без разрушения конструкции. Но есть вопросы, на которые честно ответить без вскрытия обычно нельзя.
| Что нужно установить | Можно ли обойтись без вскрытия |
|---|---|
| Есть ли внутри конструкции заявленный слой | Чаще всего нет |
| Какова фактическая толщина скрытого слоя | Обычно нет |
| В каком состоянии материал после залива или протечки | Часто нет |
| Соответствует ли устройство узла тому, что закрыто по актам | Не всегда |
| Есть ли внутри следы разрушения, коррозии, биопоражения, расслоения | Часто нет |
| Где проходит граница внутреннего повреждения | Не всегда |
Без вскрытия работают три источника: документы, поверхность и приборные данные. Когда спор касается того, что скрыто под отделкой, внутри узла, в толще пола, в закрытом слое усиления или во внутренне увлажненной конструкции, этих источников уже недостаточно.
Важно знать
Отсутствие акта скрытых работ не доказывает автоматически, что работа не выполнена.
И обратное тоже верно: наличие акта не доказывает, что внутри конструкции действительно находится именно тот объем и тот состав работ, который в нем записан. Когда спор доходит до факта, решает связка из документов, осмотра, вскрытия, замеров и корректной фиксации.
При этом акт скрытых работ и контрольное вскрытие в экспертизе решают разные задачи. Акт относится к строительному процессу и исполнительной документации. Контрольное вскрытие проводят позже, когда работу уже закрыли и нужно проверить фактическое состояние конструкции в споре.
Когда без контрольного вскрытия уже не обойтись, а когда оно не нужно
Контрольное вскрытие требуется тогда, когда документы, осмотр и замеры не дают точного ответа на спорный вопрос.
Обычно это происходит в таких случаях:
- нужно подтвердить или опровергнуть наличие скрытых работ;
- требуется установить фактическое устройство конструкции, состав и толщину слоев;
- нужно понять причину намокания, отслоения, разрушения, коррозии;
- требуется определить внутренние последствия залива или протечки;
- документы расходятся с тем, что реально находится на объекте.
В делах о заливах это особенно заметно. Снаружи ситуация может выглядеть умеренной, а после вскрытия обнаруживаются остаточное увлажнение основания, разрушенные слои пола, поврежденная подложка, отслоение покрытия. Практический пример такого исследования можно посмотреть на странице экспертизы пола после залива квартиры.

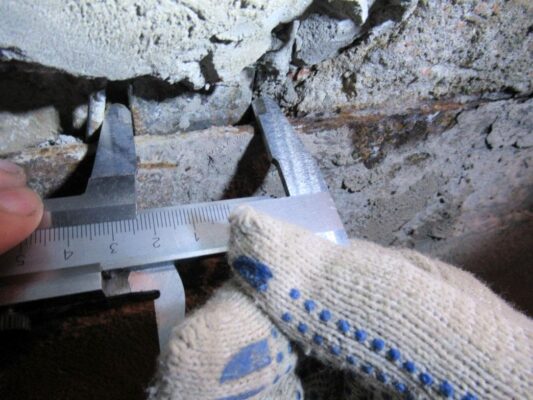

В спорах об объеме и стоимости уже закрытых работ вскрытие требуется реже, но иногда без него нельзя проверить, выполнено ли усиление, как устроен узел и есть ли внутри именно тот состав работ, который отражен в документах. Эту логику хорошо показывает кейс по объемам и стоимости работ по усилению перекрытия подвала.
Вскрытие не усиливает позицию автоматически. Есть ситуации, когда его делать рано или оно просто не добавит нового доказательства:
- когда спорный факт и так подтверждается документами и обычным осмотром;
- когда достаточно неразрушающих измерений;
- когда вопрос вообще не связан со скрытым состоянием конструкции;
- когда сначала нужно собрать проектную, сметную, исполнительную или переписочную документацию;
- когда участок уже вскрыт и его состояние надлежащим образом зафиксировано.
Лишнее вскрытие не усиливает позицию автоматически. Иногда оно просто добавляет повреждение, но не добавляет нового доказательства.
Что именно смотрят при вскрытии и как выбирают место проверки

Хорошее вскрытие начинается с постановки вопроса. Сначала нужно понять, что именно требуется установить, и только потом выбирать участок.
При вскрытии проверяют:
- точное место участка и его привязку к помещению, узлу, стене, оси, проему, стояку, зоне дефекта;
- последовательность слоев;
- материал каждого слоя;
- фактическую толщину;
- состояние материалов;
- наличие влаги, пустот, расслоения, разрушения, коррозии, биопоражения;
- следы ремонта или переделок;
- соответствие фактического устройства документам.

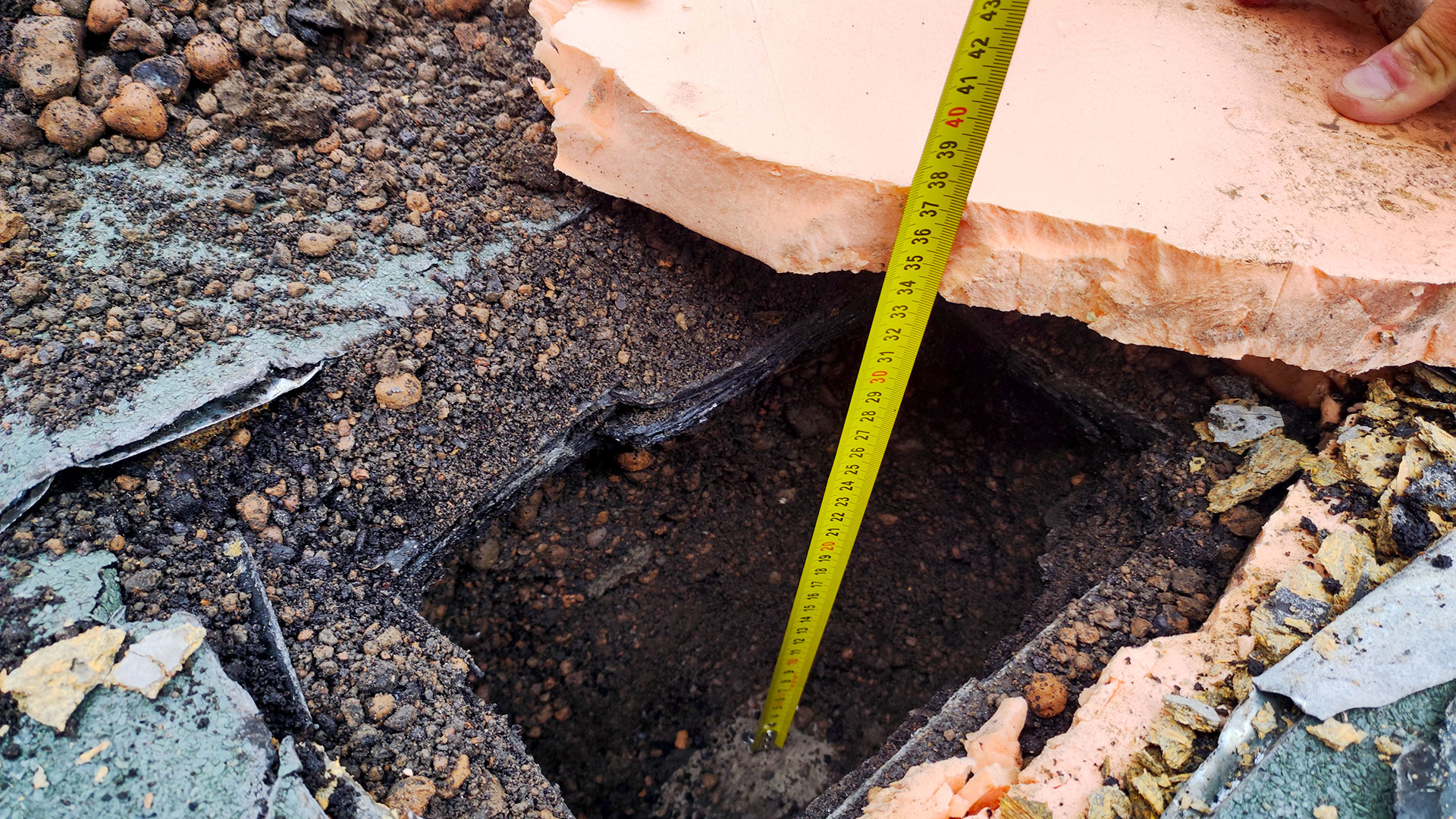

Участок вскрытия выбирают не по удобству доступа, а по тому, какой вопрос нужно проверить. При споре о скрытых работах вскрытие должно попадать в проверяемый конструктив или слой. При заливе место выбирают по зоне проявления дефекта, предполагаемому пути воды, типу покрытия, устройству основания и характеру намокания.

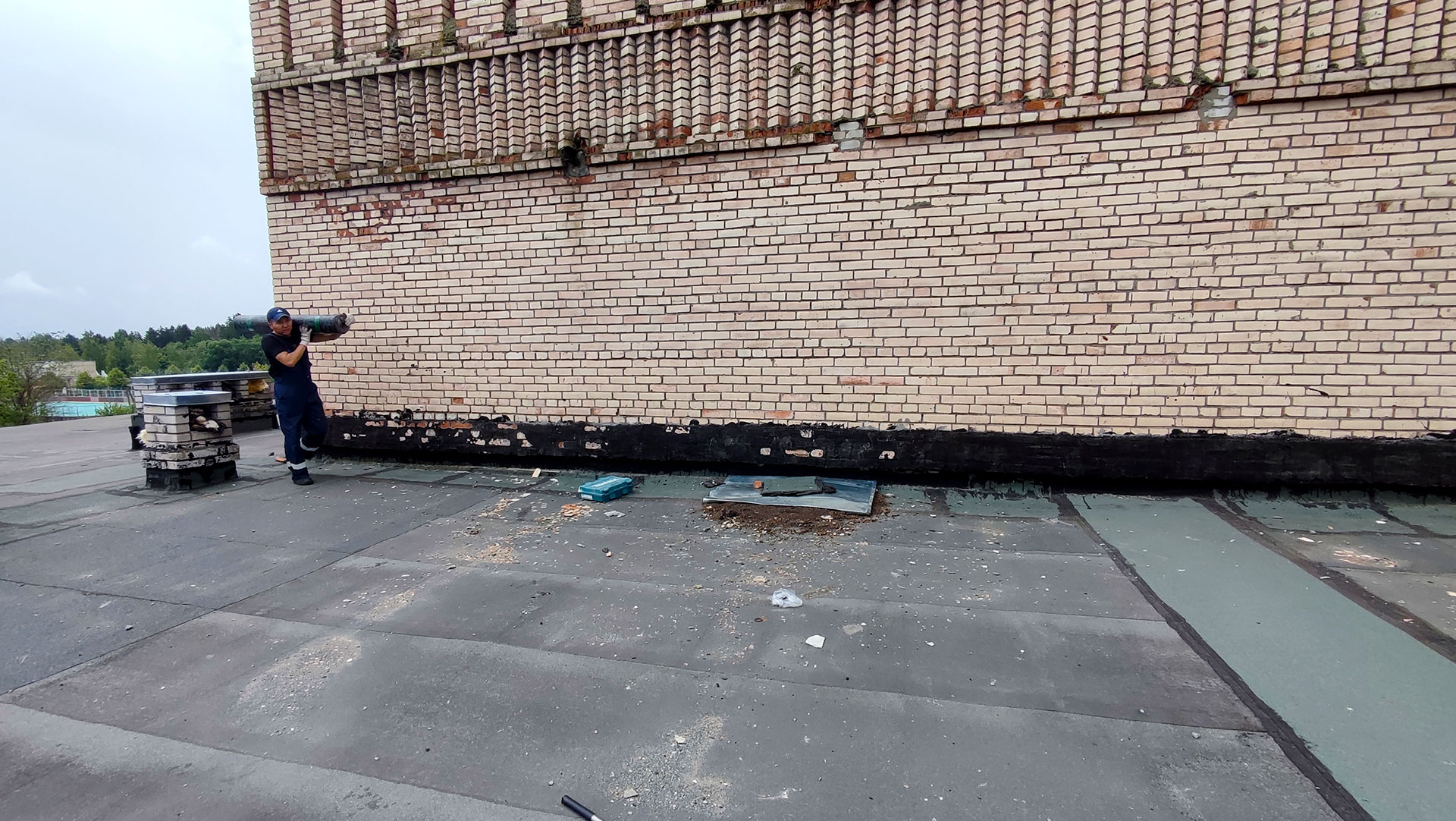

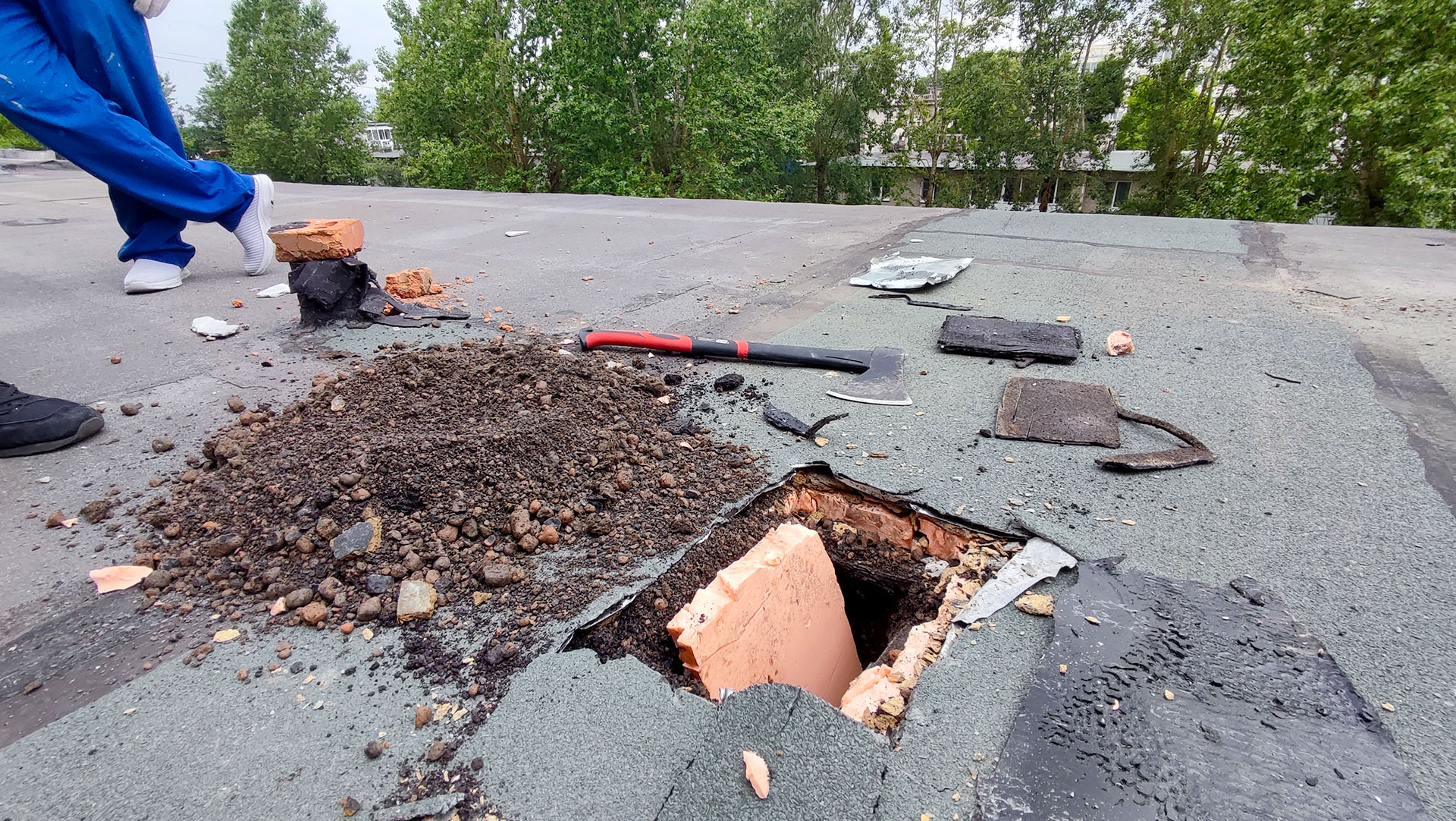

Например, на кровле нет смысла раскрывать случайный участок покрытия, если следы протечки связаны с примыканием, водоприёмной воронкой или проходкой. В заключении по экспертизе капремонта кровли МКД выводы строились именно по состоянию таких узлов и признакам нарушения герметичности.
Иногда одного участка достаточно. Иногда первое вскрытие только показывает направление, и после него приходится делать второе или третье. Это нормальная ситуация. Гораздо хуже, когда вскрывают один удобный участок и потом без оговорок распространяют вывод на весь объект.
Следует помнить
Одно вскрытие не дает права описывать весь объект целиком.
Вывод можно распространять дальше только тогда, когда участок действительно типовой, а это отдельно обосновано: по конструкции, по одинаковости узлов, по документам и по дополнительным признакам на смежных зонах.

Как проводят контрольное вскрытие и как оформляют его результаты

Смысл контрольного вскрытия держится на дисциплине фиксации. Если участок открыли, но не показали, где именно, в каком состоянии, в какой последовательности и что конкретно обнаружили, доказательная ценность быстро падает.
Рабочая последовательность выглядит так.
- Сначала фиксируют исходное состояние участка до начала вскрытия.
- Затем указывают место, размеры и привязку вскрываемой зоны.
- После этого конструкцию открывают послойно.
- Каждый слой отдельно описывают и измеряют.
- По ходу делают промежуточную фотофиксацию.
- При необходимости проводят дополнительные измерения или отбор проб.
- В конце фиксируют итоговый вид вскрытого участка и его связь со спорной зоной.
Такой подход укладывается в логику ГОСТ 31937-2024 по обследованию зданий и сооружений: сначала изучают исходные данные и видимое состояние объекта, а затем переходят к детальному обследованию с применением методов, которые позволяют проверить фактическое состояние конструкции.
В экспертной работе нет универсального бланка, который подходил бы для всех случаев. Результаты могут оформляться отдельным актом осмотра, актом вскрытия, приложением к заключению или описываться в исследовательской части заключения.
В нормальном оформлении должны быть:
- основание исследования;
- дата, место и участники;
- описание объекта;
- привязка вскрытия;
- последовательность вскрытия;
- описание каждого вскрытого слоя;
- замеры;
- фотофиксация;
- установленные факты;
- выводы с указанием границ их применимости.
Смысл оформления один: другой специалист, суд или представитель стороны должен понять без устных пояснений, где вскрывали, почему именно там, что обнаружили и как это связано с поставленным вопросом.
Какие ошибки чаще всего допускают при контрольном вскрытии
Хуже всего работают вскрытия, которые сделали, но не довели до доказательства.
Я чаще всего вижу такие ошибки:
- не объяснили, зачем вскрывали именно этот участок;
- не дали привязку к помещению и конструкции;
- не зафиксировали исходное состояние до вскрытия;
- перечислили слои общими словами без размеров и состояния;
- смешали факт и предположение;
- по одному локальному участку сделали слишком широкий вывод;
- не связали найденное внутри с предметом спора;
- забыли сопоставить результат с документами.
Отдельно часто смешивают две разные задачи: проверку скрытых работ и выявление скрытых повреждений после происшествия. Внешне метод похож, но доказательная логика разная. В первом случае проверяют фактическое устройство конструкции. Во втором устанавливают внутренние последствия события и объем повреждения.
Где заканчиваются выводы по результатам вскрытия
Контрольное вскрытие дает сильный материал, но только в пределах реально исследованного участка.
Можно уверенно говорить о том, что обнаружено в конкретном вскрытом месте. Можно осторожно распространять вывод на аналогичные участки, когда это подтверждается конструктивной одинаковостью, документами и дополнительными признаками. Нельзя без пояснений переносить локальную картину на весь объект, весь объем работ или все помещения.
Поэтому в хорошем заключении полезно прямо разделять три уровня:
- установлено;
- вероятно;
- требует дополнительной проверки.
Такой подход не ослабляет заключение, а делает его устойчивее. Он показывает, что вывод опирается на реальные данные и не выходит за пределы исследованного материала.
Что дает правильно оформленное вскрытие в споре
Когда вскрытие сделано и оформлено правильно, спор перестает держаться только на словах сторон.
Такое исследование обычно дает:
- подтверждение или опровержение спорного факта;
- понимание реального внутреннего состояния конструкции;
- связь между дефектом и его причиной;
- основу для претензии, переговоров, судебной позиции, ходатайства о назначении экспертизы или рецензии на чужое заключение.
Для заказчика это ответ на вопрос, есть ли смысл дальше спорить. Для юриста это материал, который можно положить в процессуальную позицию без лишней риторики.
Контрольное вскрытие требуется не в каждом споре. Иногда вопрос решают документы, осмотр и измерения без разрушения конструкции. Но когда ключевой факт скрыт внутри, сначала нужно понять, даст ли вскрытие доказательный результат, где именно его делать и как правильно зафиксировать находки. Именно от этого зависит, станет ли вскрытый участок доказательством или останется просто поврежденным местом в конструкции.
FAQ
Можно ли делать контрольное вскрытие в уже отремонтированном помещении?
Да, можно, но здесь необходимо заранее понять, что именно требуется установить, где вскрытие действительно даст ответ и почему без него нельзя обойтись. В уже отремонтированном помещении цена ошибки выше: можно повредить отделку и при этом не получить нового доказательства. Поэтому в таких случаях сначала особенно внимательно оценивают документы, фотографии прежнего состояния, акты, переписку и результаты осмотра.
Кто оплачивает восстановление участка после вскрытия?
Этот вопрос лучше решать заранее, до начала работ. Ответ зависит от цели вскрытия, формата исследования, договоренностей сторон и стадии спора. Если порядок не определить сразу, после самого вскрытия легко возникает новый конфликт уже не о конструкции, а о том, кто должен восстанавливать участок.
Нужно ли заранее приглашать другую сторону на вскрытие?
Во многих спорных ситуациях это разумно. Такое приглашение снижает риск последующих возражений в духе «нас не уведомили», «место выбрали односторонне» или «результат нельзя проверить». Это полезно там, где вопрос уже движется к претензии, судебному спору или рецензированию чужой позиции.
Можно ли проводить вскрытие без полного комплекта документов?
Иногда можно, но далеко не всегда это правильно. Если вопрос касается только внутреннего состояния поврежденного участка после залива, часть выводов действительно можно сделать по факту вскрытия и осмотра. Но когда спор идет о скрытых работах, объеме, составе узла, соответствии проекту или актам, отсутствие документов резко сужает ценность исследования. Вскрытие в таком случае покажет, что находится внутри, но не всегда позволит полноценно оценить соответствие договору, смете или исполнительной документации.
В какой момент лучше делать контрольное вскрытие?
Чем раньше после выявления проблемы, тем лучше для доказательственной позиции. Это важно при заливах, протечках и других ситуациях, где состояние конструкции со временем меняется: влага уходит, поверхность подсыхает, часть следов исчезает, начинается ремонт. Но спешка без подготовки тоже вредна. Лучше проводить вскрытие тогда, когда уже понятен предмет спора, собраны основные исходные данные и можно обосновать место вскрытия.
Можно ли по результатам вскрытия сразу считать стоимость ремонта?
Не всегда. Вскрытие может показать сам дефект, внутреннее повреждение или отсутствие нужного слоя, но расчет стоимости зависит еще и от площади распространения проблемы, состава восстановительных работ, необходимости демонтажа смежных участков и даты расчета. Иногда вскрытие дает только исходные данные для последующей сметы или экспертного расчета, а не готовую сумму.
Что делать, если доступ к нужному участку не дают?
Сначала фиксируют сам факт отсутствия доступа и его значение для исследования. Невозможность вскрытия тоже влияет на границы выводов. Если участок недоступен, эксперт не должен делать вид, что вопрос все равно решен полностью. Тогда отдельно указывают, какие выводы можно сделать по имеющимся данным, а какие без доступа и вскрытия остаются ограниченными.
Нужно ли после вскрытия брать образцы материалов?
Не в каждом случае. Во многих ситуациях достаточно послойного вскрытия, замеров, описания состояния и фотофиксации. Но когда спор касается свойств материала, степени его разрушения, влажности, следов биопоражения, состава слоя или других параметров, которые нельзя надежно установить только визуально, может понадобиться отбор образцов и дополнительное исследование. Решение здесь зависит от поставленного вопроса, а не от самого факта вскрытия.
Можно ли использовать результаты одного вскрытия в другом споре по тому же объекту?
Можно, но только с оговорками. Нужно учитывать, где именно проводили вскрытие, когда это было, каково было состояние объекта на тот момент, с каким вопросом работало прежнее исследование и менялась ли конструкция после этого. Если участок потом ремонтировали, сушили, разбирали или восстанавливали, прежние данные нельзя механически переносить на новую ситуацию. Каждый раз приходится отдельно проверять, насколько старые результаты вообще сопоставимы с текущим состоянием объекта.
Всегда ли контрольное вскрытие делает позицию сильнее?
Нет. Позицию усиливает не сам факт вскрытия, а его уместность и качество фиксации. Плохо выбранный участок, слабая привязка, отсутствие нормальной фотофиксации, общие описания без размеров и попытка распространить локальный результат на весь объект могут только осложнить спор. Оценивают не возможность что-то открыть, а вероятность получить полноценное доказательство.
Вопрос о контрольном вскрытии лучше решать не формально, а применительно к конкретной ситуации, документам и предмету спора. Сначала стоит оценить, даст ли вскрытие полезный результат и нужно ли оно вообще. Для этого можно обратиться ко мне за консультацией, чтобы оценить необходимость вскрытия и определить, можно ли ограничиться локальной проверкой или уже требуется строительная экспертиза. Мои контакты указаны ниже.

Строительный эксперт из Санкт-Петербурга. Специализируюсь на обследовании зданий и сооружений, строительной экспертизе, оценке качества, объёма и стоимости выполненных работ, а также подготовке заключений для судебных и внесудебных споров.
