Заключение строительно-технической экспертизы каркасного дома

Кратко о заключении

Заключение строительно-технической экспертизы по результатам осмотра строительства каркасного индивидуального жилого дома. Экспертом установлено: работы по договору подряда не завершены и на дату осмотра фактически приостановлены. Выполнены только фундамент на железобетонных сваях и силовой каркас с кровлей, при этом зафиксированы нарушения хранения и защиты пиломатериалов (намокание, признаки биопоражения, отсутствие защитной обработки), которые влияют на качество и долговечность конструкций.

Локация:

Ленинградская область

Объект:

Каркасный жилой дом

Дата осмотра:

11.04.2025

Срок проведения:

11 дней

Объем:

91 лист

Фотоотчёт:

90 фото

Важно! Данный образец заключения экспертизы представлен в информационных и ознакомительных целях. Отдельные сведения об объекте исследования, заказчиках, месте и времени проведения экспертизы скрыты или изменены. В связи с обновлением нормативно-технической базы и законодательства часть ссылок и формулировок в документе может быть неактуальной.

Меня часто приглашают на объекты, где «вроде уже дом стоит». Есть крыша, видна обшивка, на участке лежат материалы. Но когда начинаешь разбирать ситуацию по договору и по факту, выясняется: работы остановлены, часть этапов даже не начиналась, а уже смонтированные конструкции начинают терять ресурс.

В этом материале расскажу о заключении специалиста по результатам осмотра строительства каркасного индивидуального жилого дома. Цель была простая и понятная: установить, что реально выполнено по договору, и соответствует ли результат работ требованиям и условиям договора, а также являются ли выявленные недостатки существенными.

С какими вопросами пришёл заказчик

В этой истории заказчику было важно получить не «общее мнение», а чёткий ответ, который можно использовать дальше по делу. Поэтому вопросы сформулировали прямо и по существу, всего два, но каждый из них, по сути, про ключевые вещи.

1) Завершены ли работы по договору? Если нет, то что именно выполнено

Первый вопрос звучит формально, но смысл у него очень практичный: есть ли результат договора или строительство зависло на промежуточной стадии.

Подрядчик может говорить «мы почти закончили», «осталось закрыть мелочи», «вот-вот продолжим». Но в спорных ситуациях важны не слова, а факт выполнения работ по договору подряда.

Поэтому в рамках этого вопроса я делаю следующее:

  1. сопоставляю договор, смету и проект с тем, что должно быть в итоге;

  2. на объекте фиксирую текущее состояние: что реально построено, какие этапы выполнены, а какие отсутствуют;

  3. и если работы не завершены, обязательно указываю перечнем, какие именно работы выполнены по договору.

То есть итог по первому вопросу всегда сводится к честному «чек-листу»: выполнено / не выполнено. Это важно и для понимания реальной готовности, и для дальнейших требований к подрядчику.

2) Соответствует ли результат работ договору и нормам? Если есть недостатки, существенные ли они

Второй вопрос уже не про объём, а про качество того, что сделано. Здесь заказчик просит сразу три ответа в одном:

Во-первых, соответствует ли выполненное условиям договора.
То есть выполнено ли это так, как предусмотрено договорённостями: по этапам, по результату, по логике строительного проекта. Иногда работа вроде бы «есть», но выполнена иначе, чем согласовано, и это уже предмет спора.

Во-вторых, соответствует ли выполненное обязательным требованиям (ГОСТ и СНиП/СП).
Нормы существуют не для красоты. Они задают минимальные требования к тому, как должны выполняться работы, чтобы конструкция была надёжной и служила нормально. Особенно это важно в каркасном строительстве, где многое держится на соблюдении технологии и условий производства работ.

В-третьих, если недостатки есть, то насколько они серьёзные.
Заказчику важно понимать: это «мелкие огрехи», которые исправляются быстро, или существенные недостатки, которые влияют на долговечность и качество, требуют полноценного устранения и не позволяют считать результат надлежащим без исправлений.

Поэтому второй вопрос всегда заканчивается самым прикладным уточнением: являются ли выявленные недостатки существенными.

Исходные данные: какие документы я изучил

Перед выездом на объект я всегда начинаю с документов. Они задают рамку экспертизы: что подрядчик обязался сделать, по какой цене и составу работ, и какой результат должен быть получен по проекту. В этом деле мне предоставили следующий комплект материалов:

  1. Договор подряда.
    База всего спора: что именно подрядчик должен был построить, в какие сроки и что считается выполнением по договору.

  2. Смета (перечень работ и их стоимость).
    По смете сверяется состав работ и этапность: что относится к фундаменту, каркасу, кровле, закрытию контура и т.д.

  3. Дополнительные условия к договору.
    Уточнения к договорённостям: важные детали, которые могут влиять на состав обязательств и порядок работ.

  4. Промежуточный акт выполненных работ.
    Показывает, какие работы стороны фиксировали как выполненные на конкретную дату.

  5. Досудебная претензия заказчика к подрядчику.
    Помогает понять, в чём суть претензий: какие нарушения заявлены и какие требования предъявлены.

  6. Коммерческое предложение/предложение подрядчика.
    Исходные условия: что предлагалось сделать изначально и в каком составе.

  7. Проектная документация.
    Основа для технической оценки: какие конструктивные решения предусмотрены проектом и каким должен быть результат.

  8. Результаты раскроя (ведомость раскроя элементов).
    “Карта заготовок”: какие элементы и в каком количестве должны быть изготовлены и смонтированы.

  9. План застройки земельного участка.
    Привязка объекта к участку и исходные данные по размещению.

Этот набор документов я использовал как отправную точку, а дальше сопоставлял его с фактическим состоянием объекта при осмотре. Следующий шаг после “бумаги” — выезд на объект: как проходил осмотр, что именно я проверял и как фиксировал состояние конструкций.

Как проходил осмотр объекта

После того как я разобрался с документами, наступает самая важная часть любой экспертизы, выезд на объект. Осмотр в этом деле проводился по состоянию на 11.04.2025. На месте я работаю по простому принципу: фиксирую факты, которые можно проверить. Не “похоже/не похоже”, а что реально сделано и в каком состоянии.

Во время осмотра я:

  • внимательно осмотрел конструкции, которые уже смонтированы: фундамент на сваях, каркас, кровлю, видимые узлы и примыкания;

  • провёл контрольные замеры там, где это необходимо, чтобы выводы опирались не только на визуальную оценку;

  • сделал подробную фотофиксацию, чтобы состояние объекта было зафиксировано “на дату” и без двойных трактовок.

Фото я всегда использую не для красоты, а как доказательную часть. В приложении к заключению оформлен фотоотчёт, всего 90 фотографий: общий вид, отдельные участки, и то, что напрямую влияет на качество и долговечность конструкций.

Дальше логично перейти к главному: что по договору действительно выполнено на объекте, а какие этапы строительства на дату осмотра отсутствовали.

Завершены ли работы по договору и что реально выполнено

Первый вопрос в этом деле звучит просто: завершены ли работы по договору подряда. Если нет, то нужно зафиксировать вторую часть: что именно подрядчик реально выполнил на объекте.

Что было предусмотрено договором и сметой

По договору результат работ это жилой дом по проекту ИЖД: размер 9,0 × 9,2 м, 1 этаж, площадь 86 м², фундамент на железобетонных сваях. Дом задуман для круглогодичного доступа и проживания.

Отдельно в описании результата указано, что проект предусматривает возможность заведения коммуникаций: центральное электроснабжение, локальное холодное водоснабжение, локальная канализация (Евролос Био), радиаторное отопление с конвекторами.

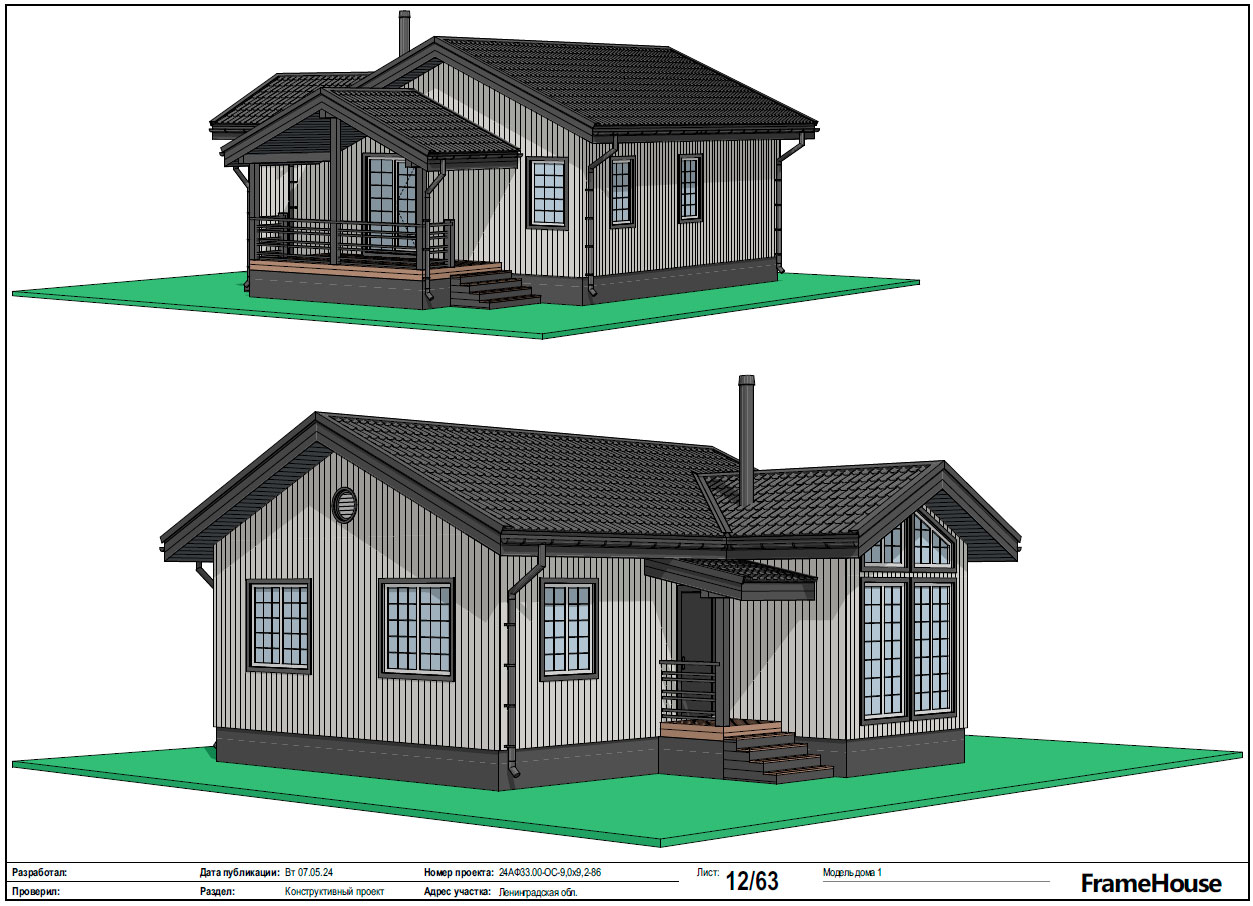

Чтобы читатель понимал, как дом выглядит по проекту и как устроен каркас, в заключение включены проектные изображения:

Сроки работ по договору:

  • Начало работ: не позднее 02.07.2024.
  • Окончание работ: не позднее 02.07.2025.

В договоре отдельно закреплено: качество должно соответствовать действующим техрегламентам, ГОСТ, СП/СНиП и другим нормативно-техническим документам.

Цена установлена как твёрдая: 6 860 474 руб., без изменения, с учётом налогов и сборов.

Сметный расчёт делит работы на понятные блоки. Часть позиций сразу указана как «входит в стоимость» (то есть это не “допы”, а часть обязательного результата):

  • логистика строительного этапа (бытовка и с/у для рабочих)

  • проектные работы

  • обработка открытых элементов каркаса влаго-биозащитной пропиткой

Далее идут основные блоки с ценами:

  • фундамент на ж/б сваях (свая 3 м) – 221 586 руб.

  • силовой каркас дома с кровлей – 1 581 194 руб.

  • закрытый контур (фасад + окна + двери) – 1 484 087 руб.

  • утепление и внутренняя отделка – 2 210 774 руб.

  • инженерные системы (электрика, слаботочка и автоматика, канализация/септик, водоснабжение, отопление, вентиляция) – 1 362 834 руб.

Для наглядности — фрагмент сметного расчёта из договора:

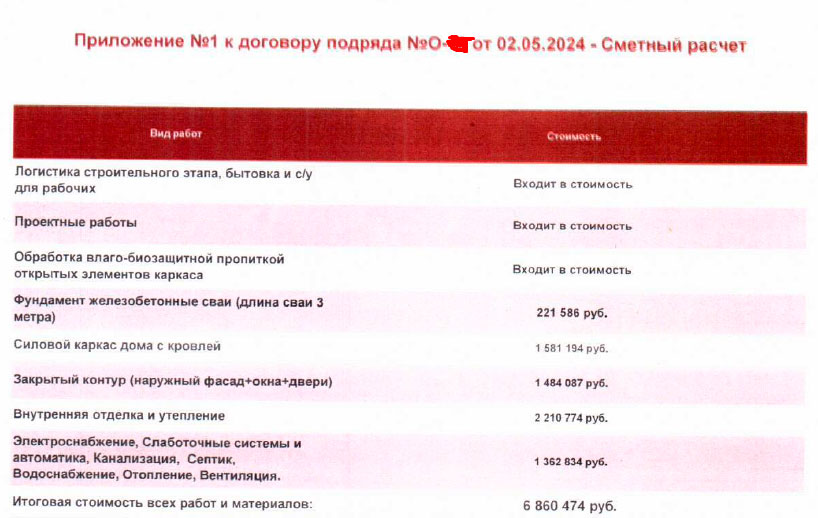

Фрагмент сметного расчёта (Приложение №1 к договору подряда): перечень этапов строительства ИЖД и стоимость работ по разделам
Приложение №1 к договору подряда — сметный расчёт: состав работ по этапам (фундамент, каркас, закрытый контур, отделка, инженерия) и итоговая стоимость.

График работ делит стройку на два этапа:

  1. Этап I: фундамент, поставка и монтаж домокомплекта.
  2. Этап II: стены/перекрытия, кровля и фасады, окна/двери, терраса/крыльцо/водостоки, перегородки, коммуникации (септик, электрика), отопление (электрокотёл и радиаторы).

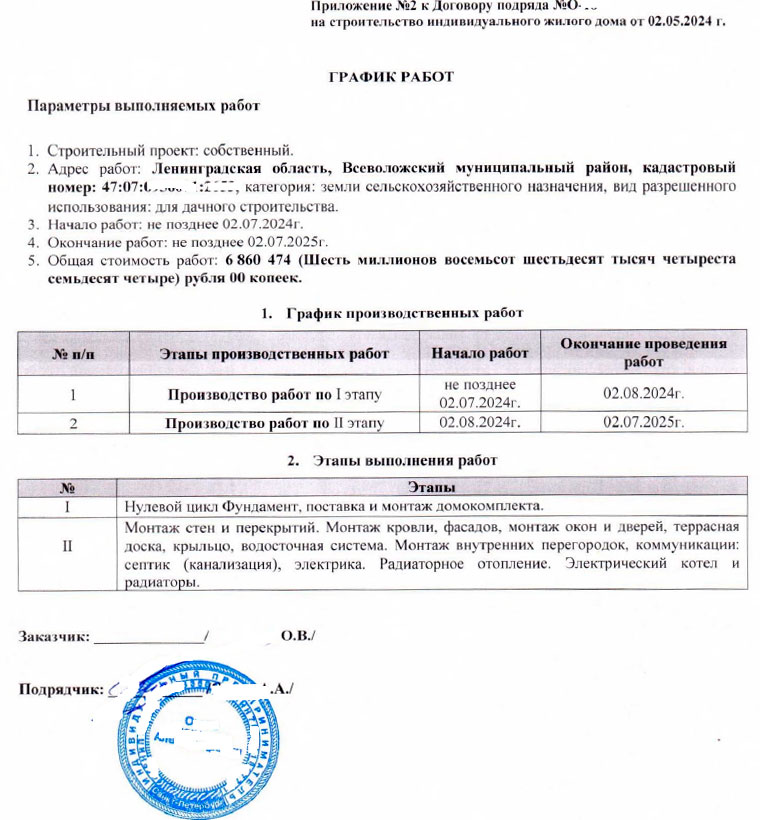

График работ (Приложение №2 к договору подряда): сроки выполнения этапов строительства ИЖД и перечень работ по этапам I–II
Приложение №2 к договору подряда — график работ: сроки выполнения этапов I–II и перечень работ.

Именно по этой схеме “договор → смета → график” я дальше и сравнивал обещанное с фактом: что на объекте должно было быть сделано к дате осмотра и что реально выполнено.

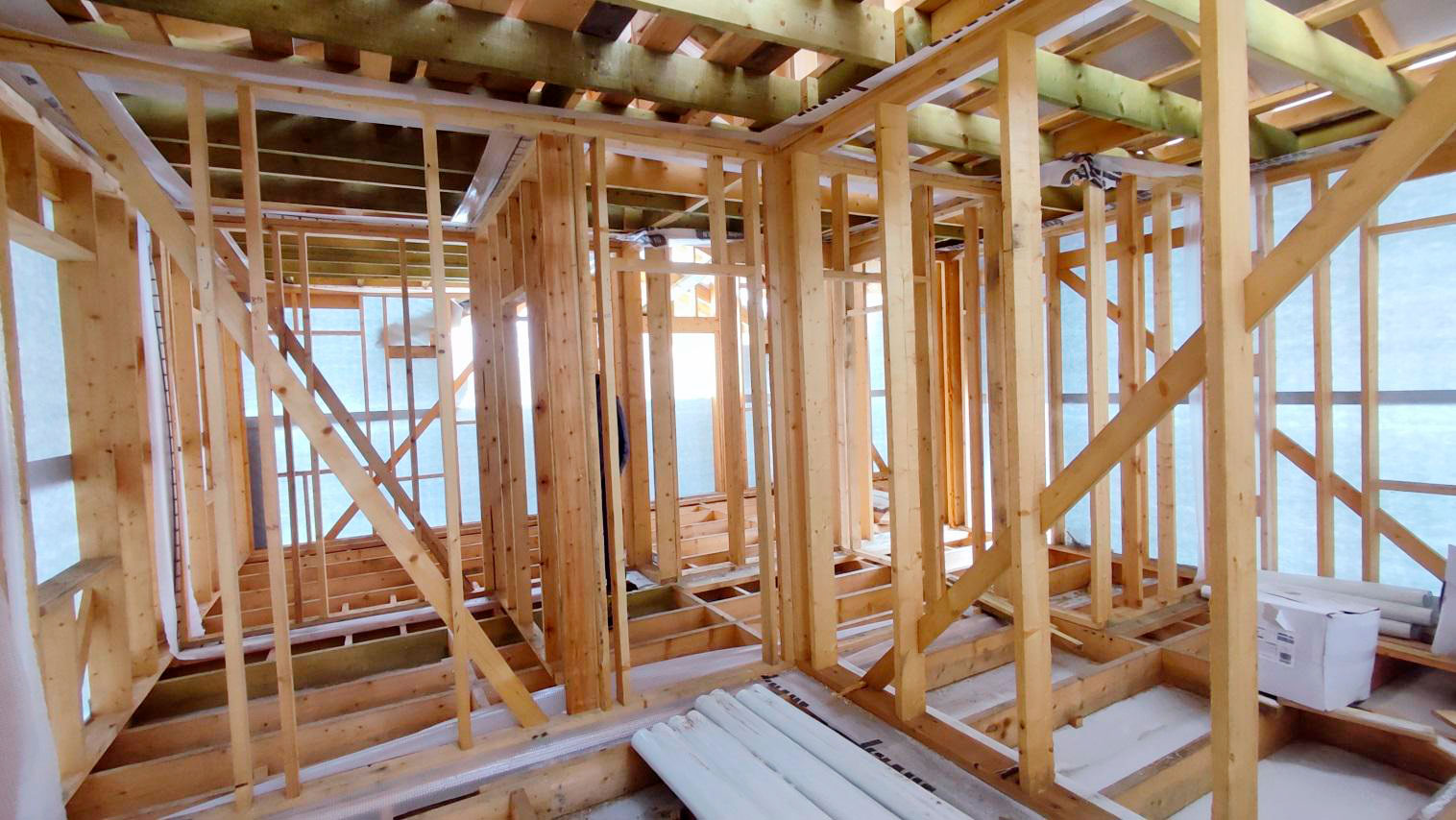

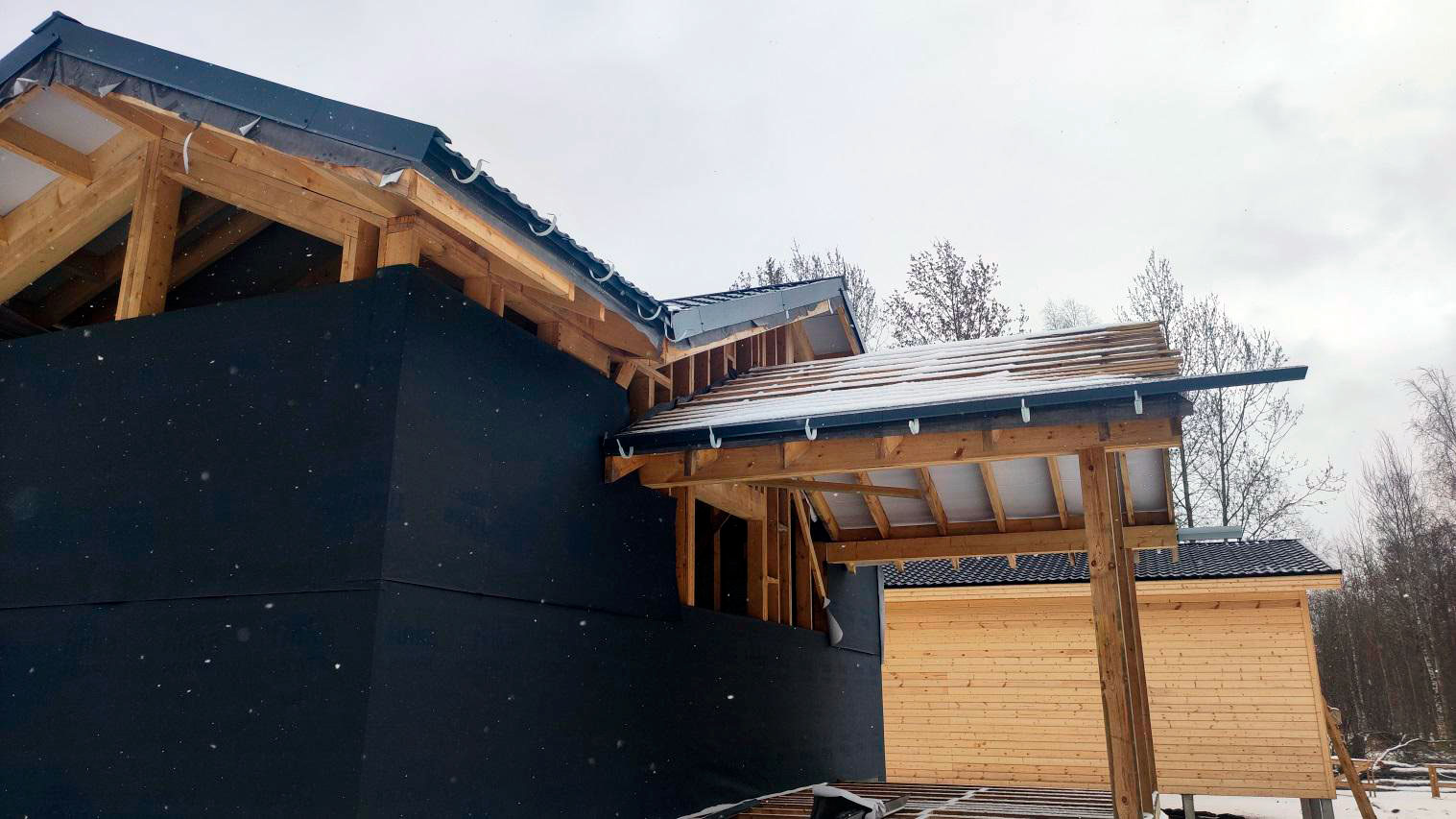

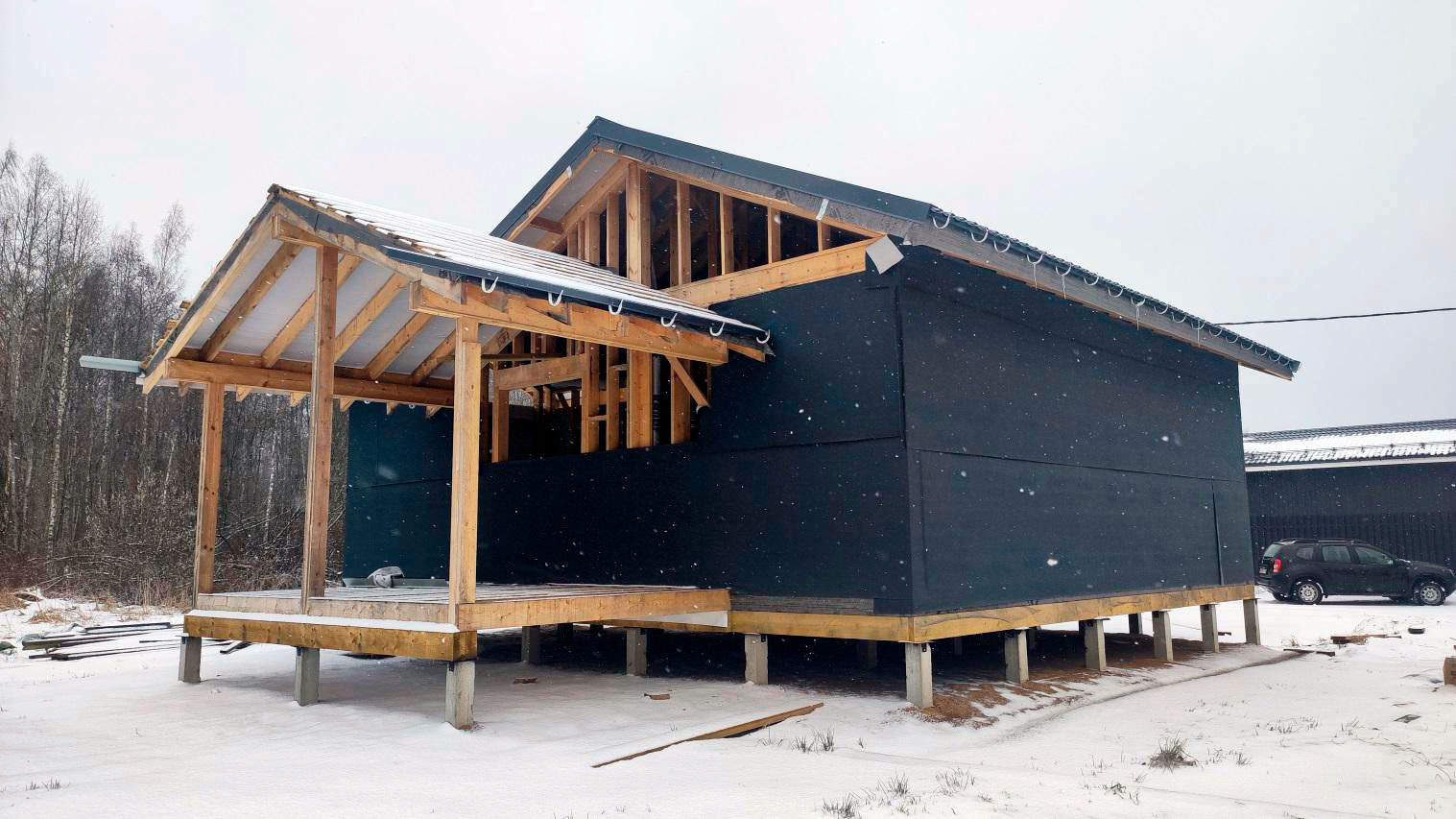

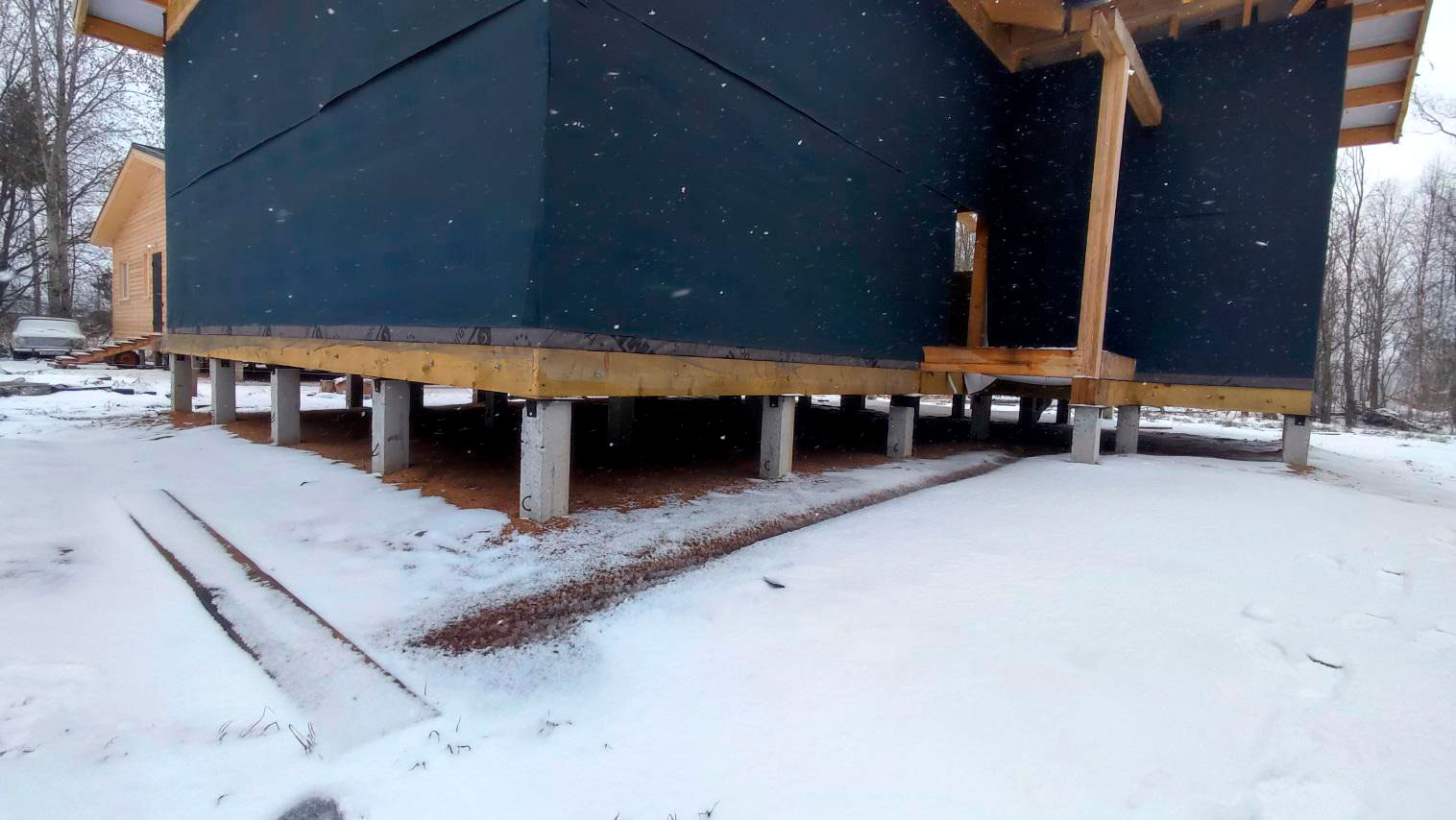

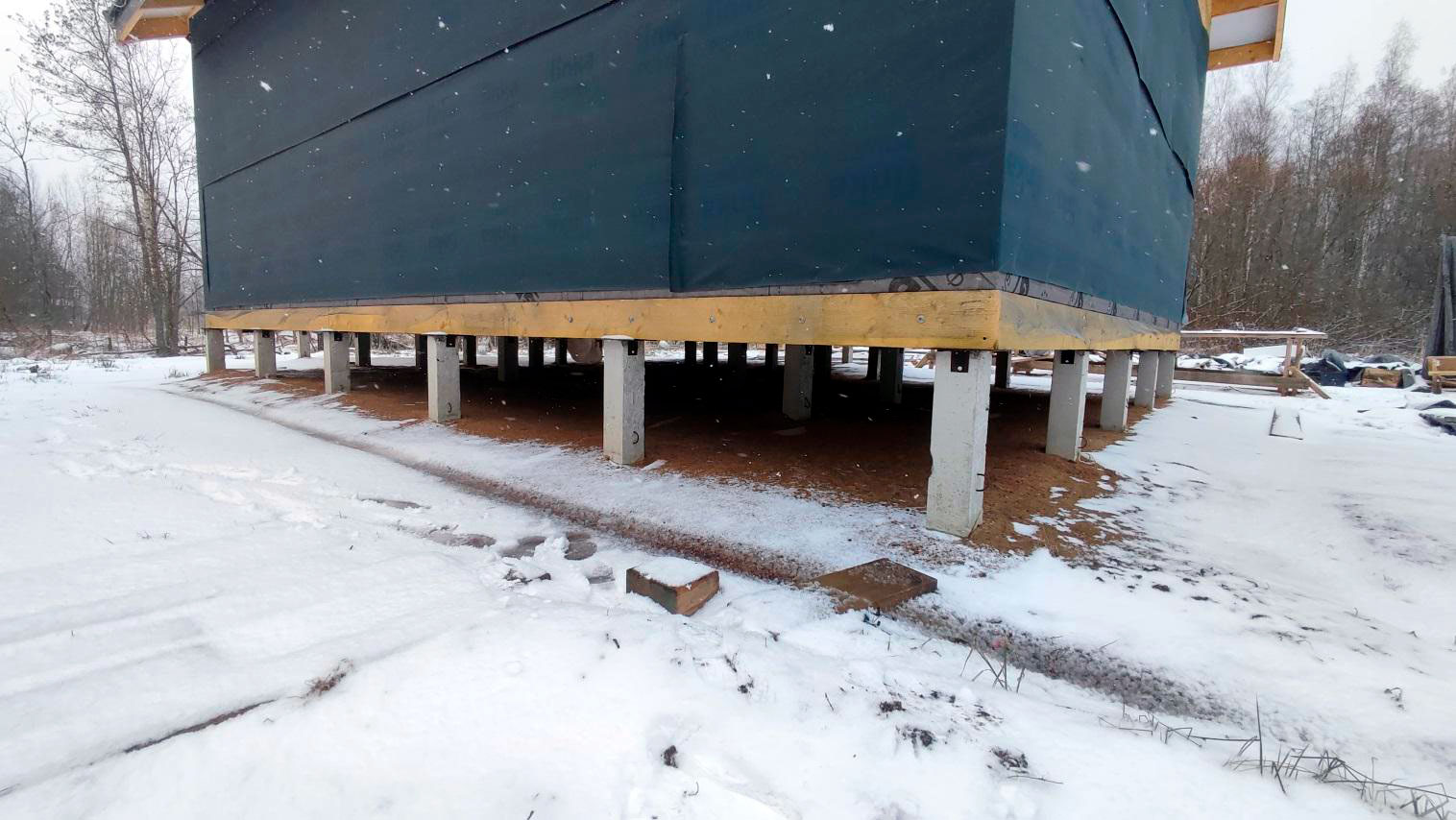

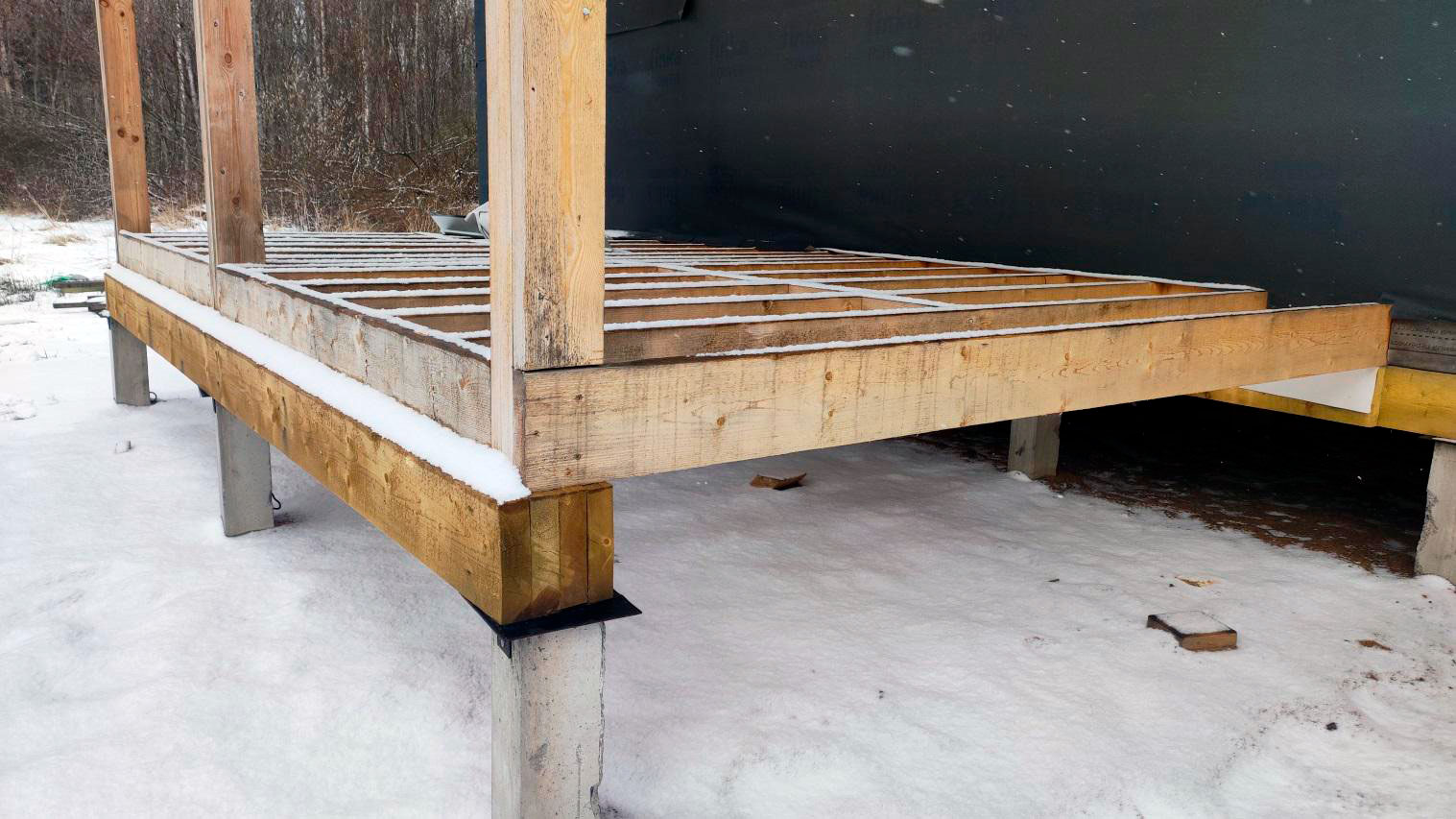

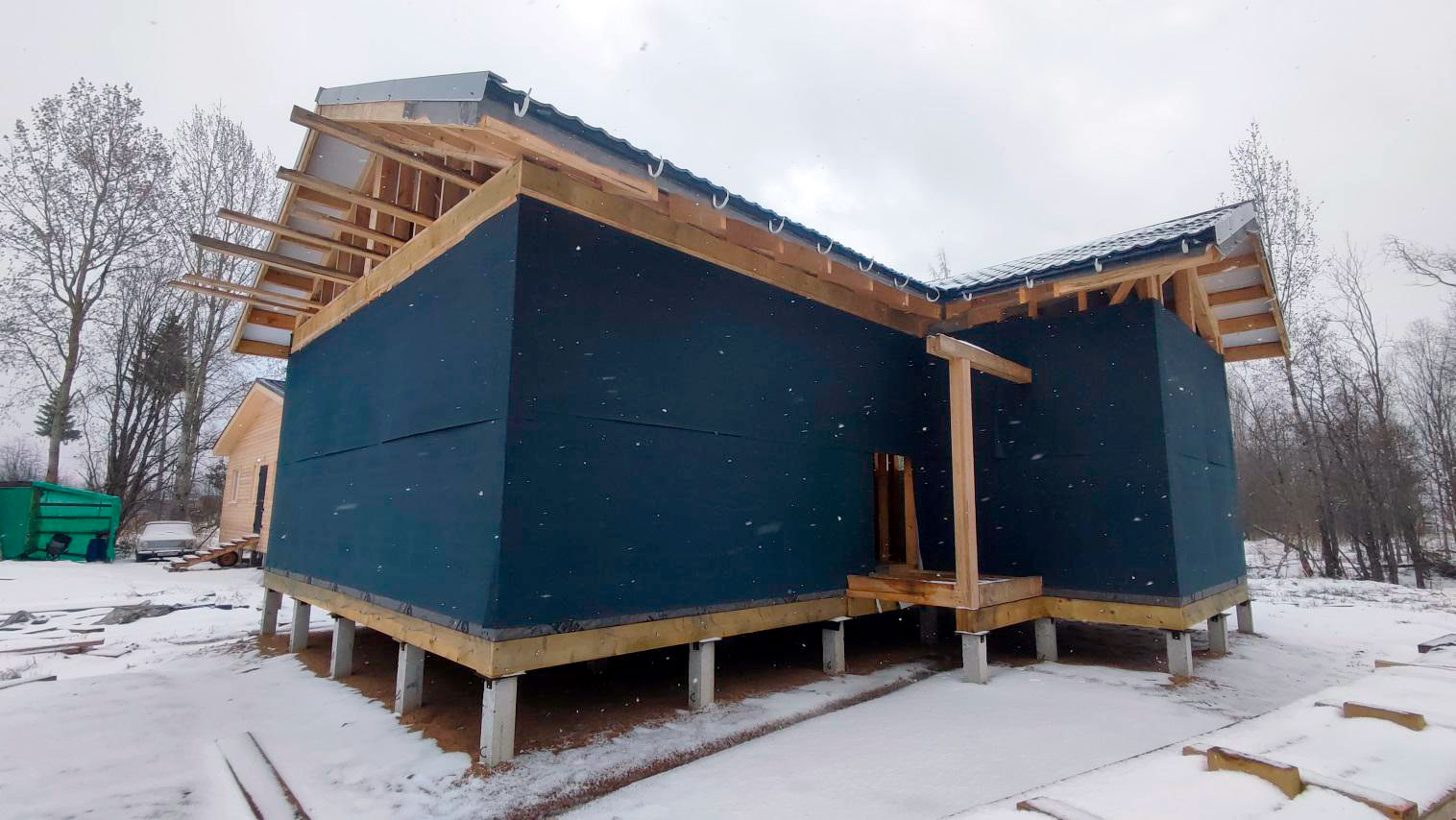

Что показал осмотр: стройка остановлена, выполнено только два пункта из сметы

По результатам натурного осмотра я зафиксировал главное: работы по договору подряда на дату осмотра, то есть на 11.04.2025, не завершены и фактически не производятся. Если перевести ситуацию на простой язык: объект стоит «как есть» и признаков активного продолжения работ на момент осмотра не выявлено.

Из всего комплекса работ по смете на дату осмотра подтверждается выполнение только двух позиций:

  1. Фундамент из железобетонных свай (сваи длиной 3 м) на сумму 221 586,00 руб.

  2. Силовой каркас дома с кровлей на сумму 1 581 194,00 руб.

Именно эти работы можно считать выполненными на момент осмотра.

Все остальные работы, предусмотренные сметой, на 11.04.2025 не выполнены, а именно:

  1. обработка открытых элементов каркаса влаго-биозащитной пропиткой;

  2. закрытый контур (наружный фасад + окна + двери);

  3. внутренняя отделка и утепление;

  4. инженерные системы (электроснабжение, слаботочные системы и автоматика, канализация/септик, водоснабжение, отопление, вентиляция).

То есть дом не доведён до стадии, когда он защищён от погоды, а без закрытого контура любые паузы в работах становятся особенно рискованными для деревянных конструкций.

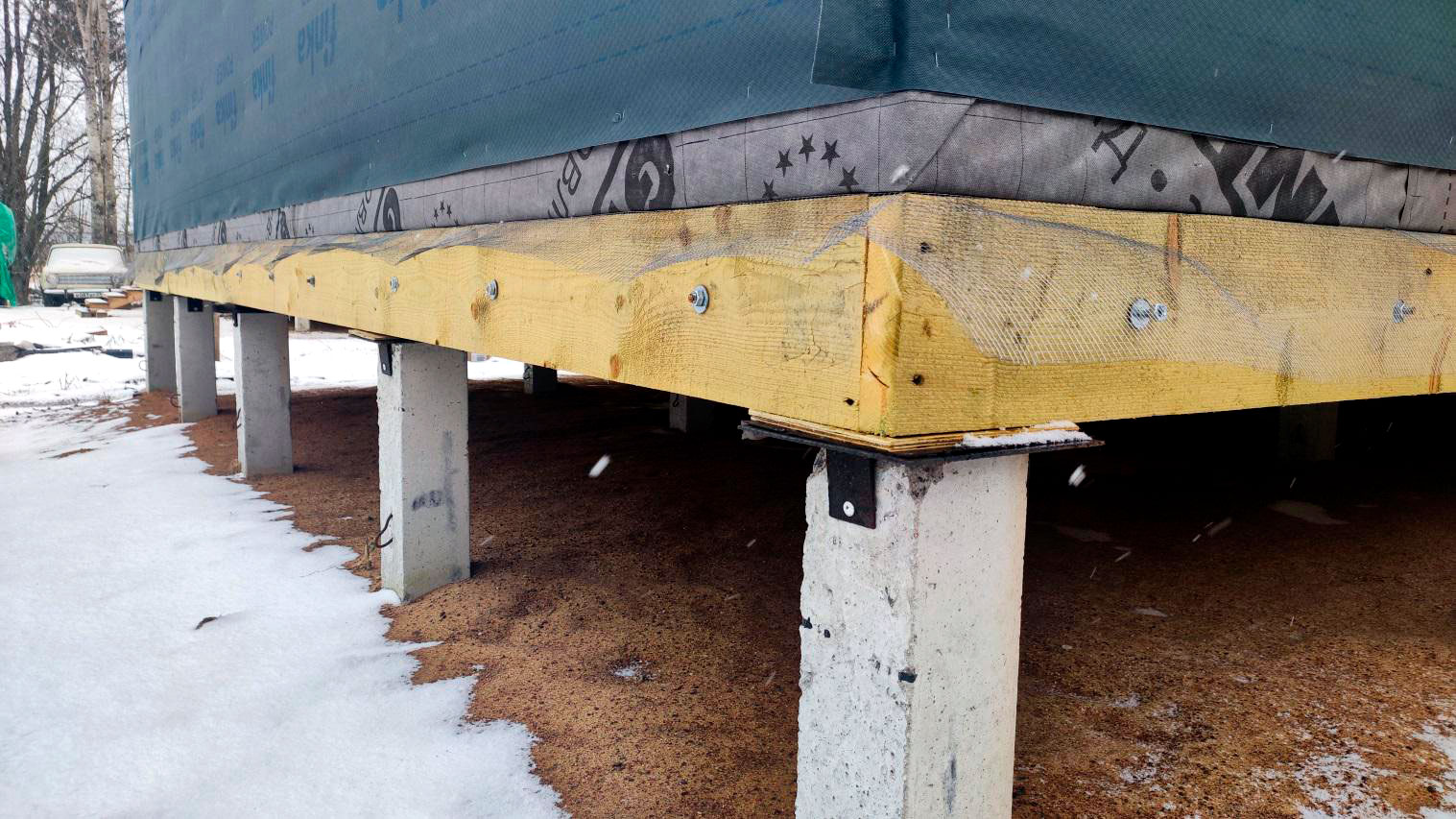

Есть несколько признаков, которые показывают не просто «незавершённость», а то, что объект фактически остановлен и при этом уже начал терять ресурс. Отдельно отмечу: работы по устройству силового каркаса и кровли имеют недостатки качества, включая критические дефекты. Их перечень приведён дальше.

Когда стройка не завершена, нет закрытого контура и при этом не выполнена предусмотренная сметой биозащита древесины, любое нарушение хранения материалов и защита конструкций от влаги начинает работать против объекта.

В таких условиях деревянные элементы намокают, появляются биоповреждения, и со временем конструкции могут потерять потребительские свойства настолько, что потребуется полная замена отдельных элементов.

1) Нет материалов и оборудования для 2-го этапа работ.

На участке и на самом объекте отсутствовали строительные материалы, инструмент и оборудование, необходимые для выполнения и завершения второго этапа: монтаж фасадов, окон и дверей, террасной доски, крыльца, водосточной системы, внутренних перегородок, коммуникаций (септик/канализация, электрика), радиаторного отопления, электрического котла и радиаторов. С учётом степени готовности и выявленных недостатков, требующих обязательного исправления до продолжения работ, это даёт основание утверждать, что работы второго этапа не ведутся и в срок по договору завершены не будут.

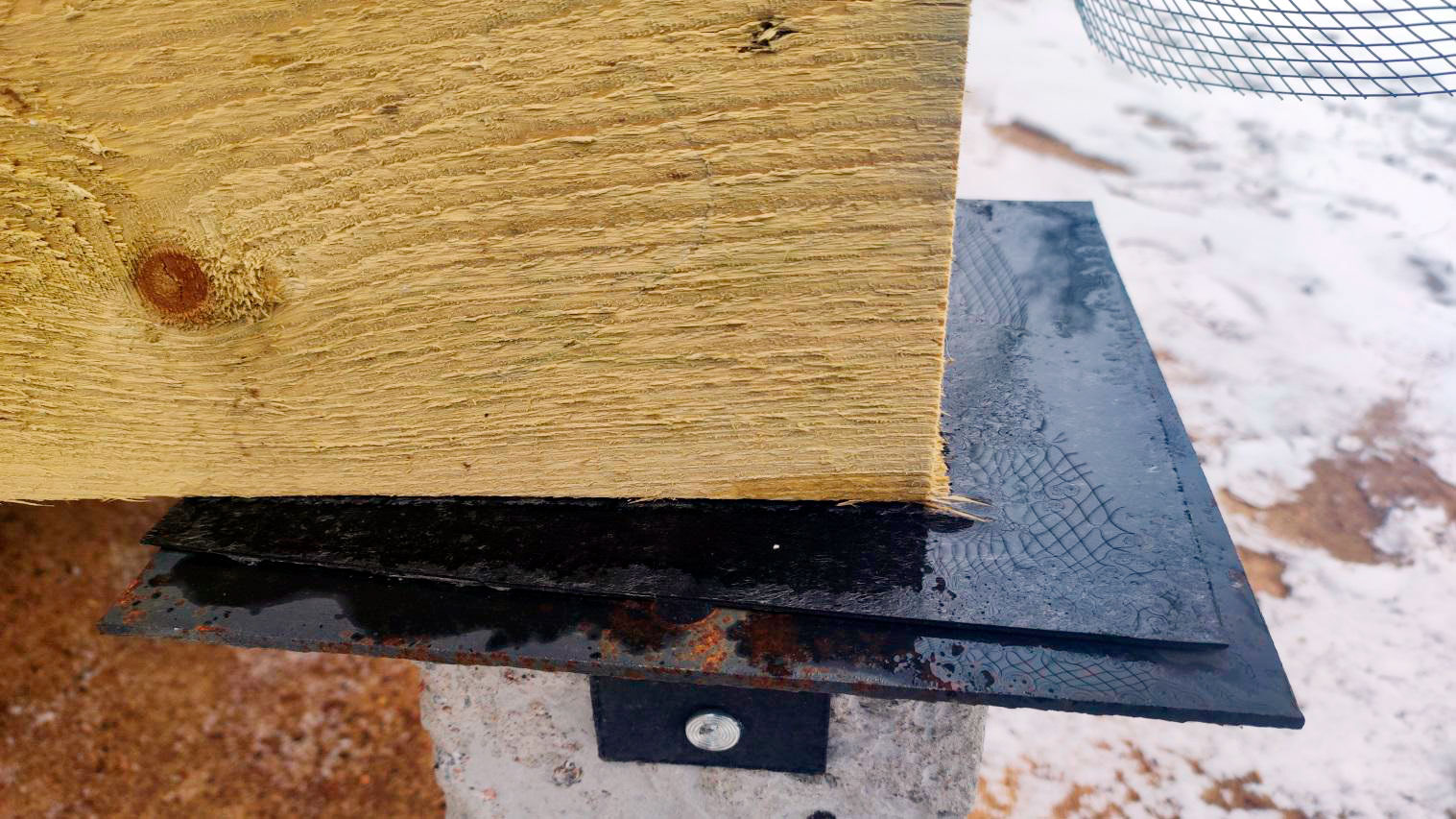

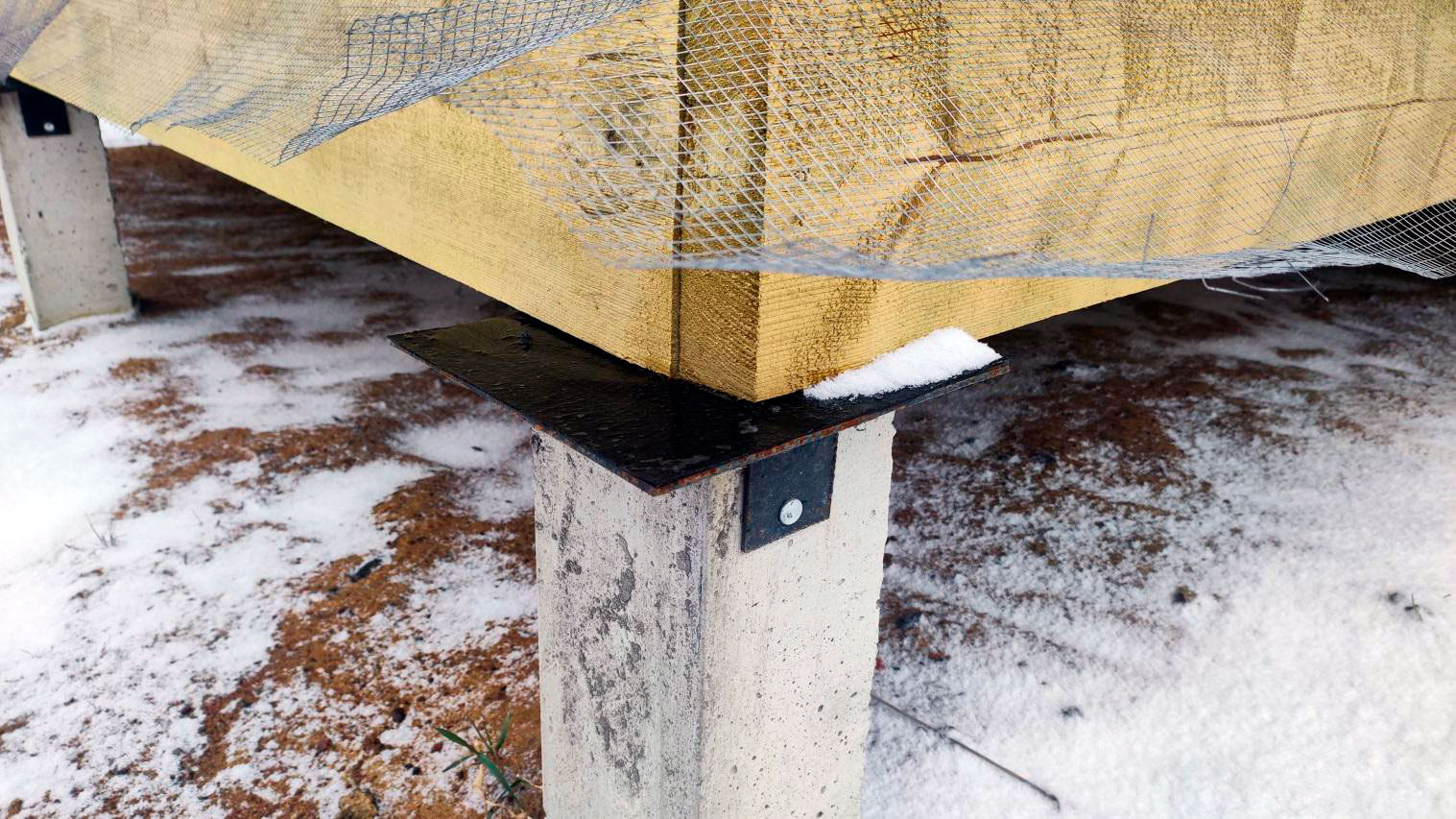

2) Нарушены правила хранения материалов и защита конструкций от влаги

На каркасных домах есть простое правило: пока нет закрытого контура и нормальной защиты, древесина не должна “жить под погодой”. В этом случае я зафиксировал обратную картину: материалы и конструкции находились в условиях, которые напрямую приводят к намоканию и переувлажнению, а значит запускают процессы биопоражений.

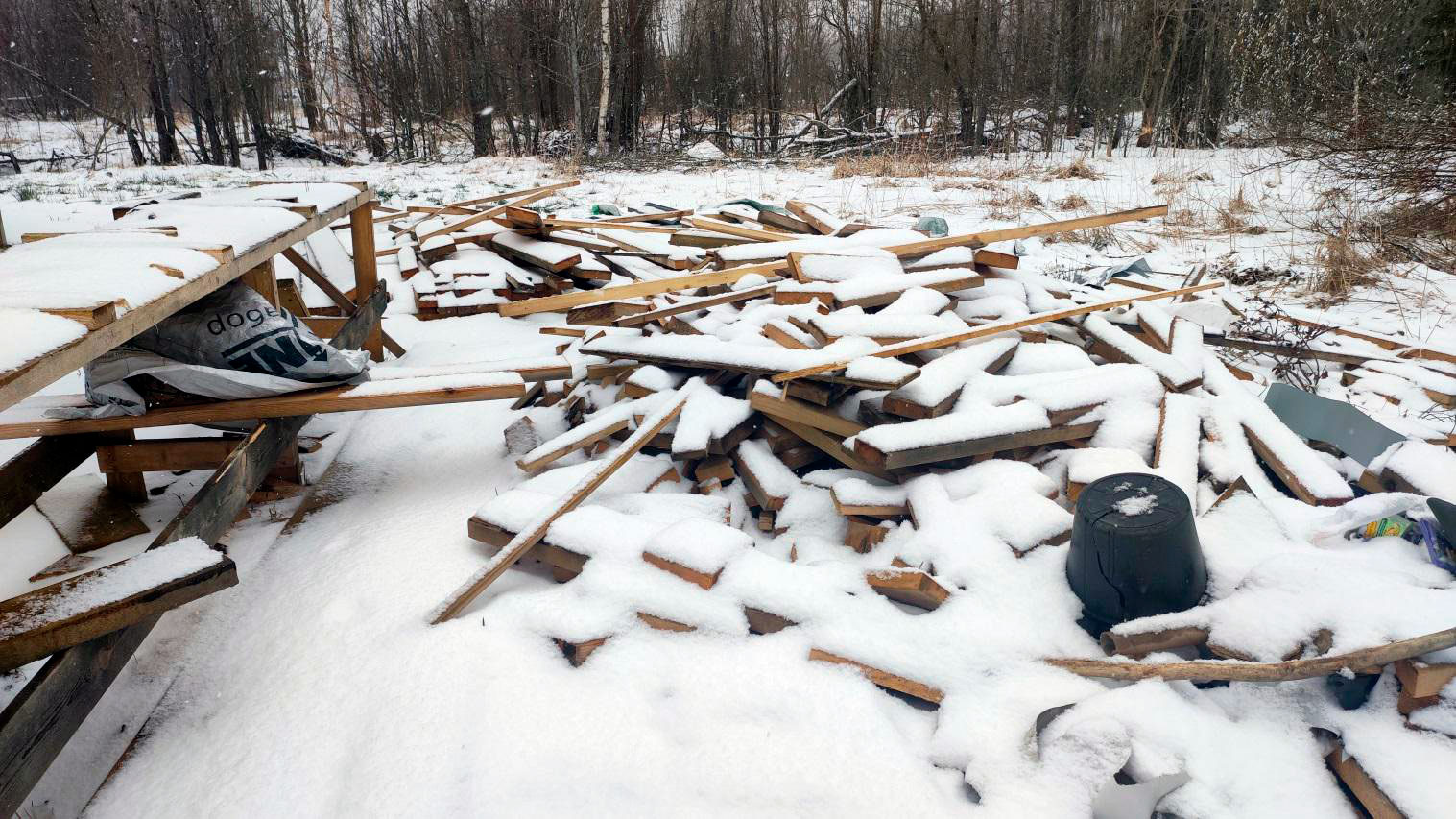

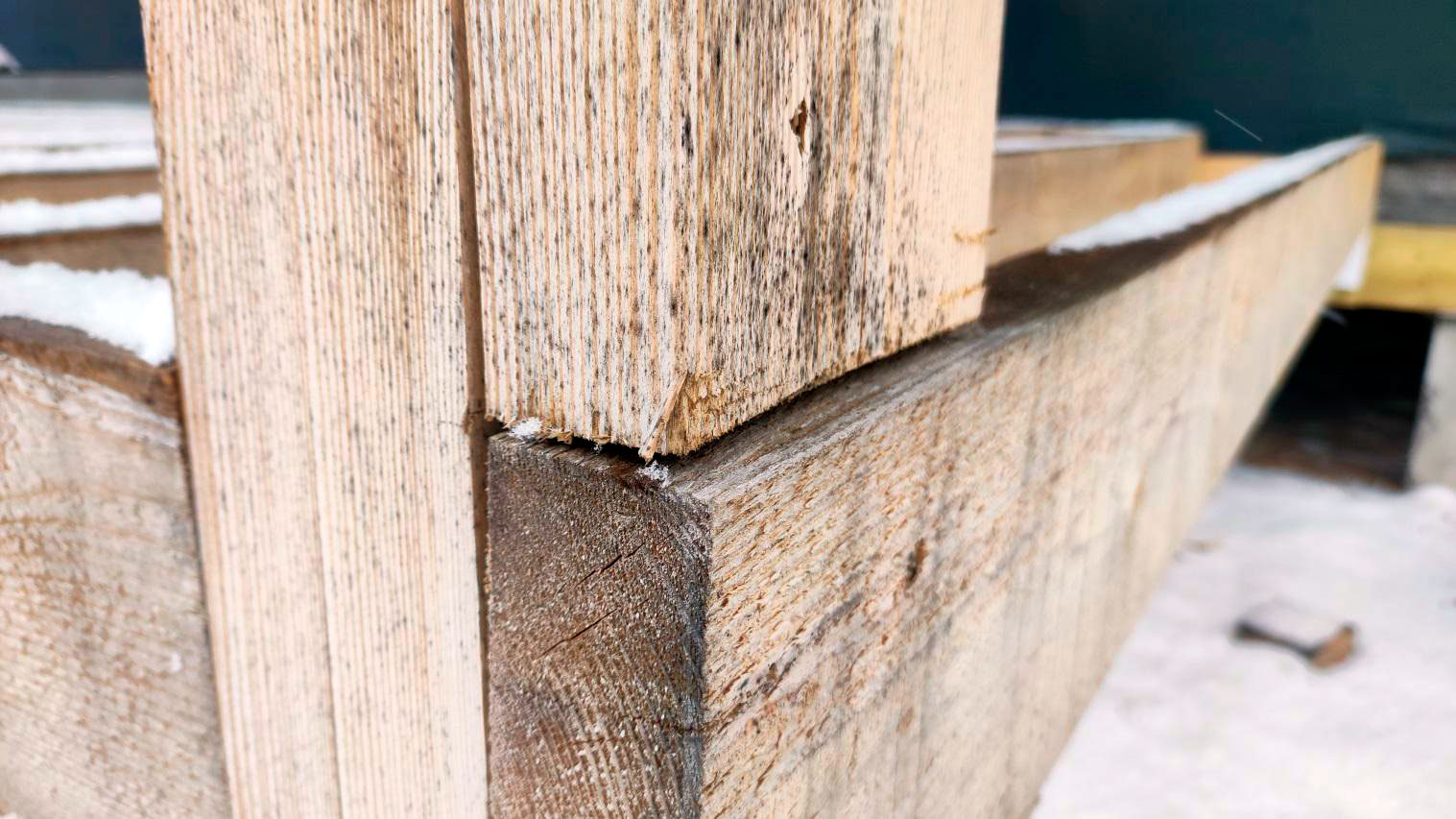

На фото видно, что пиломатериалы, используемые при строительстве, хранятся без укрытия, не защищены от осадков и влаги, складированы непосредственно на грунте и покрыты снегом. Для древесины это плохая комбинация: снизу она тянет влагу с земли, сверху получает снег/дождь, и материал быстро уходит в переувлажнение.

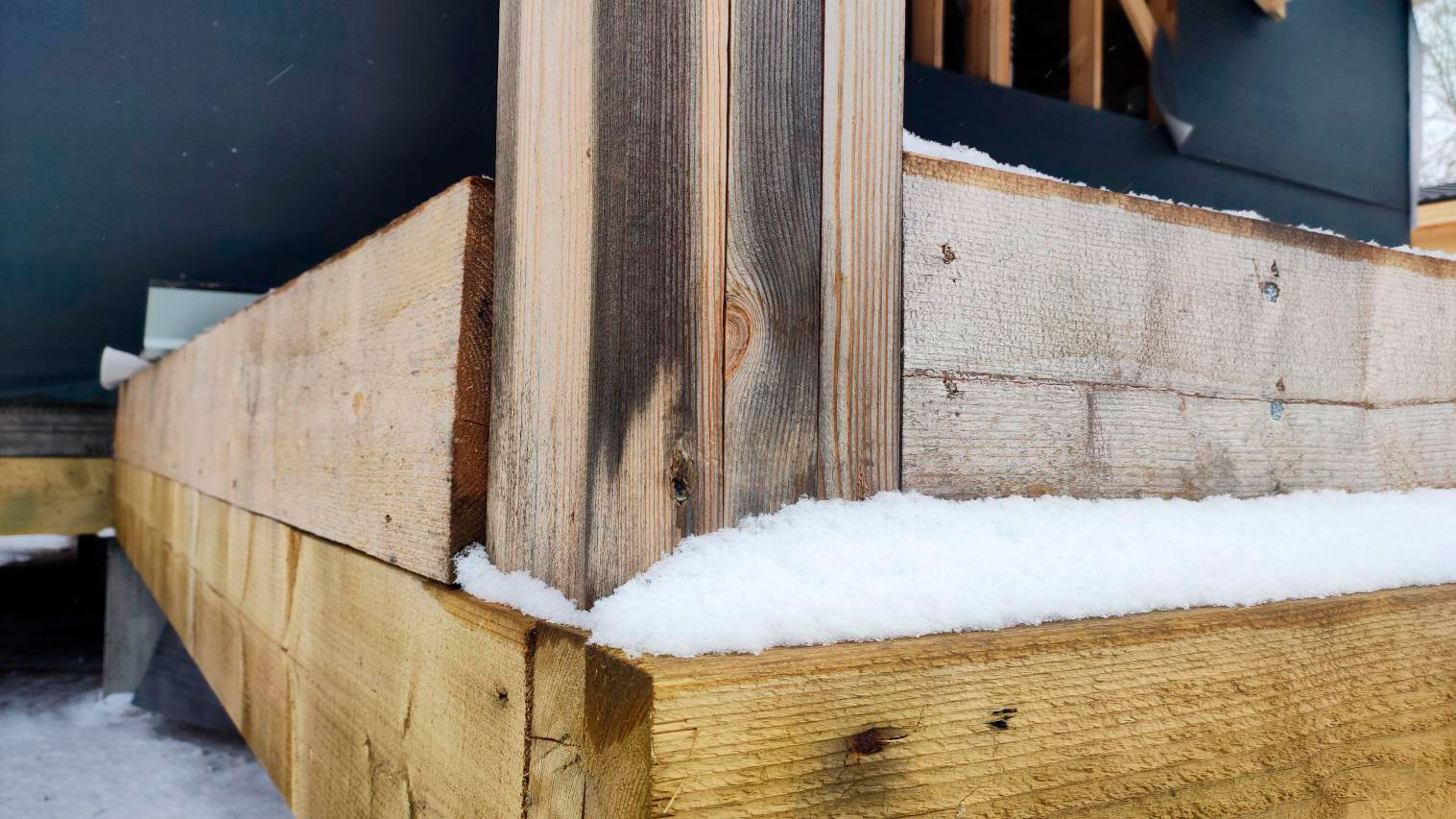

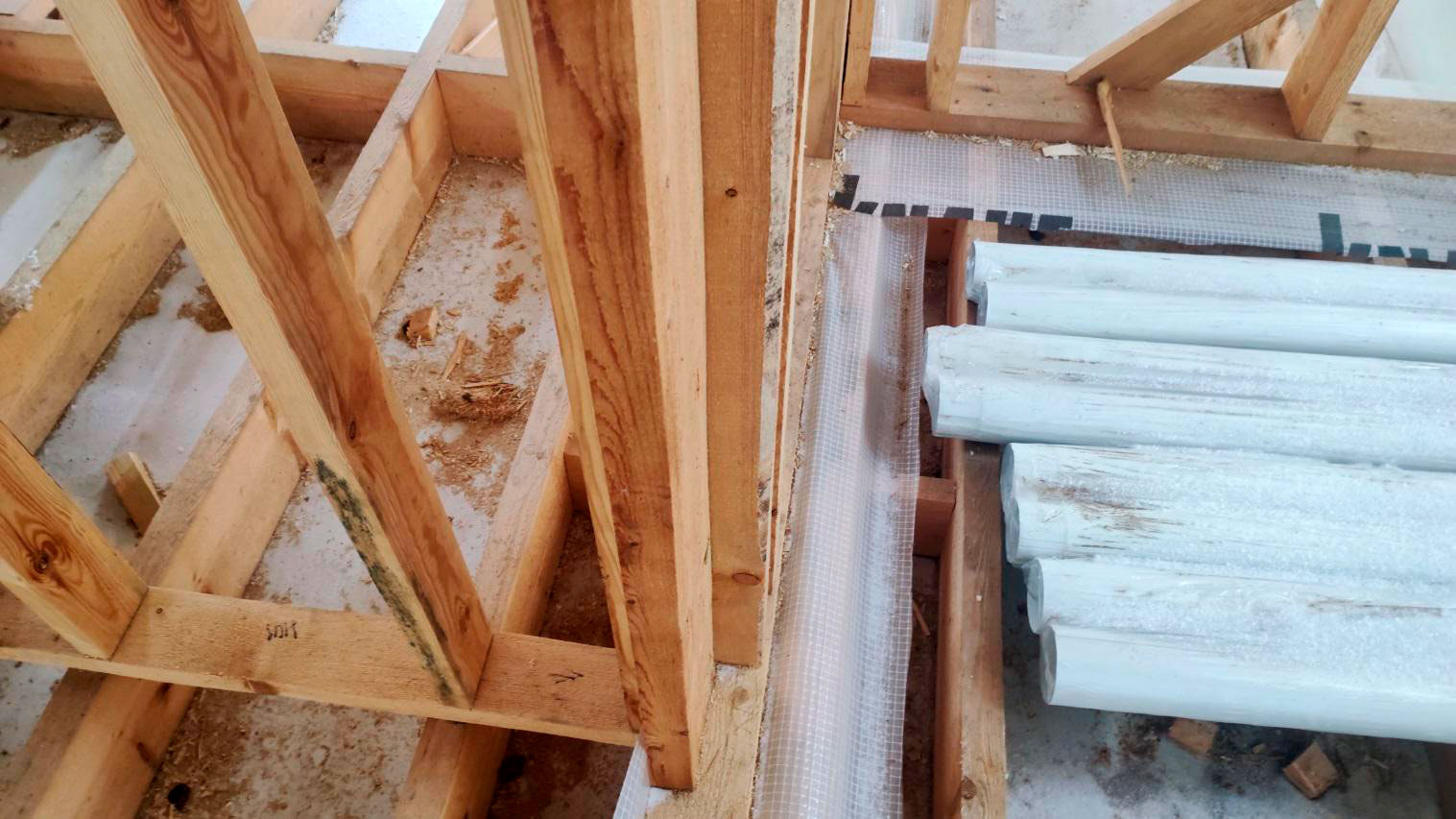

Внутри объекта ситуация не лучше: зафиксировано хранение строительных материалов и конструкций внутри силового каркаса при отсутствии закрытого контура. То есть помещение фактически “улица под крышей”: ветер, осадки и перепады температуры свободно попадают внутрь.

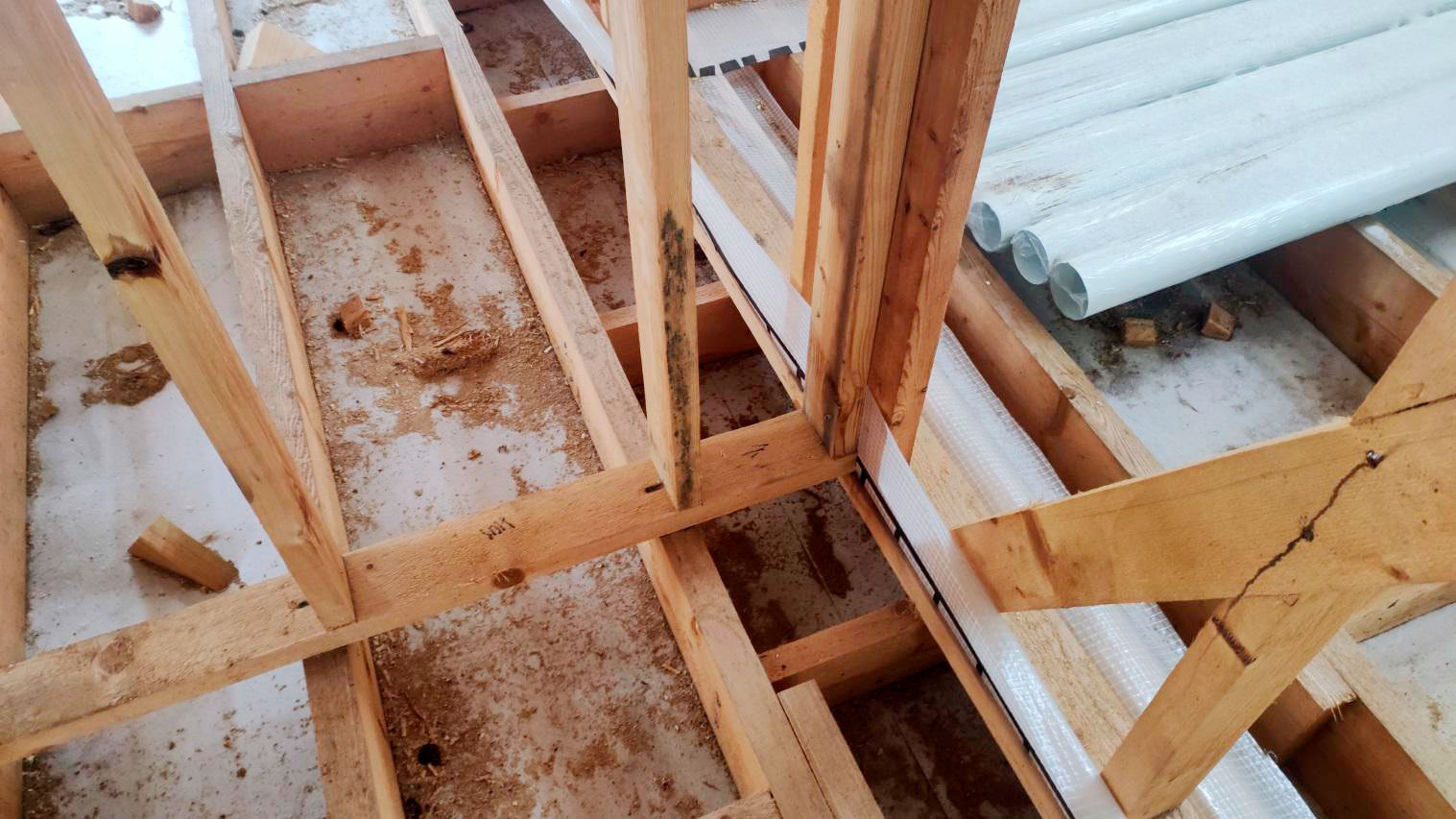

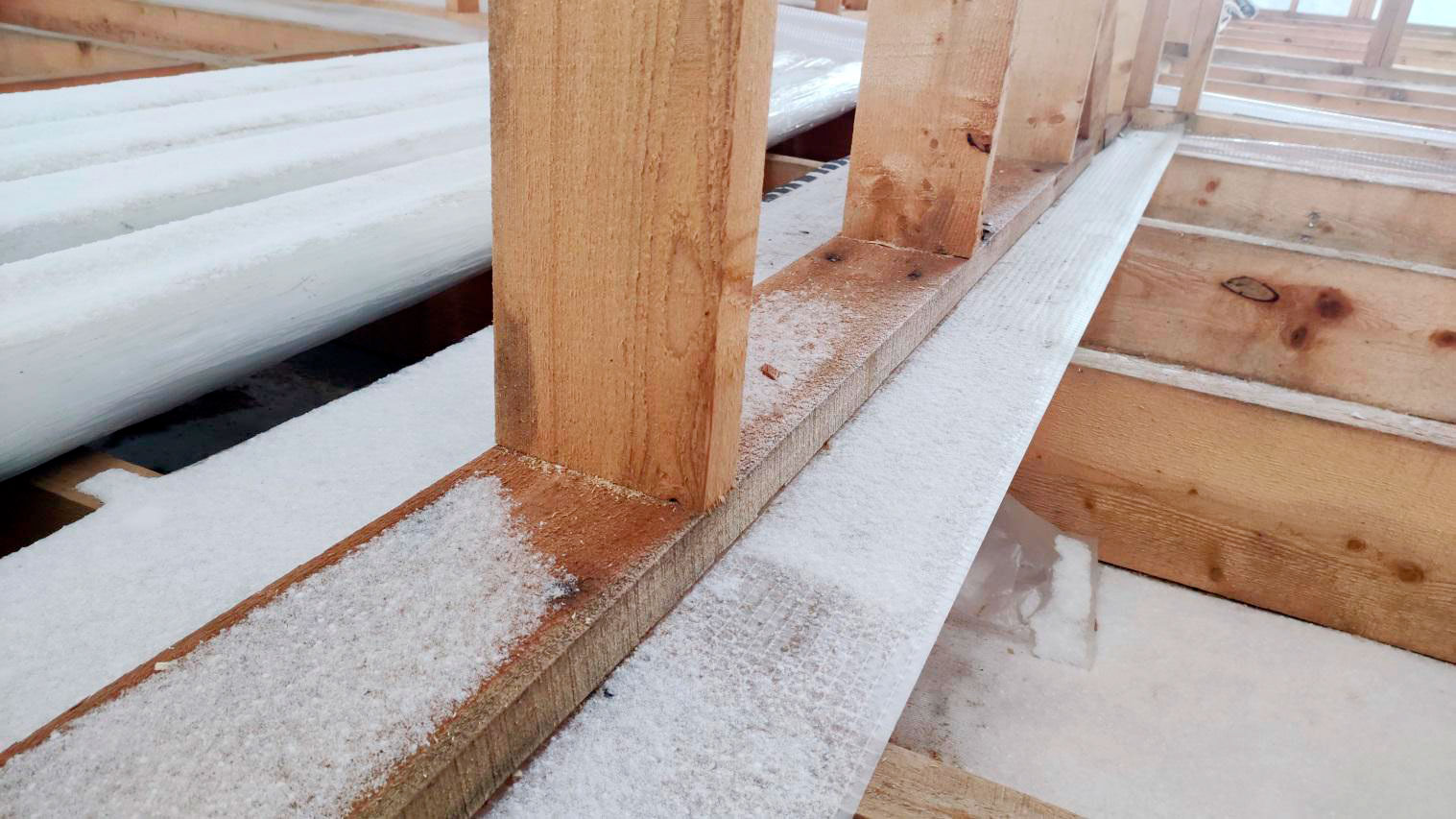

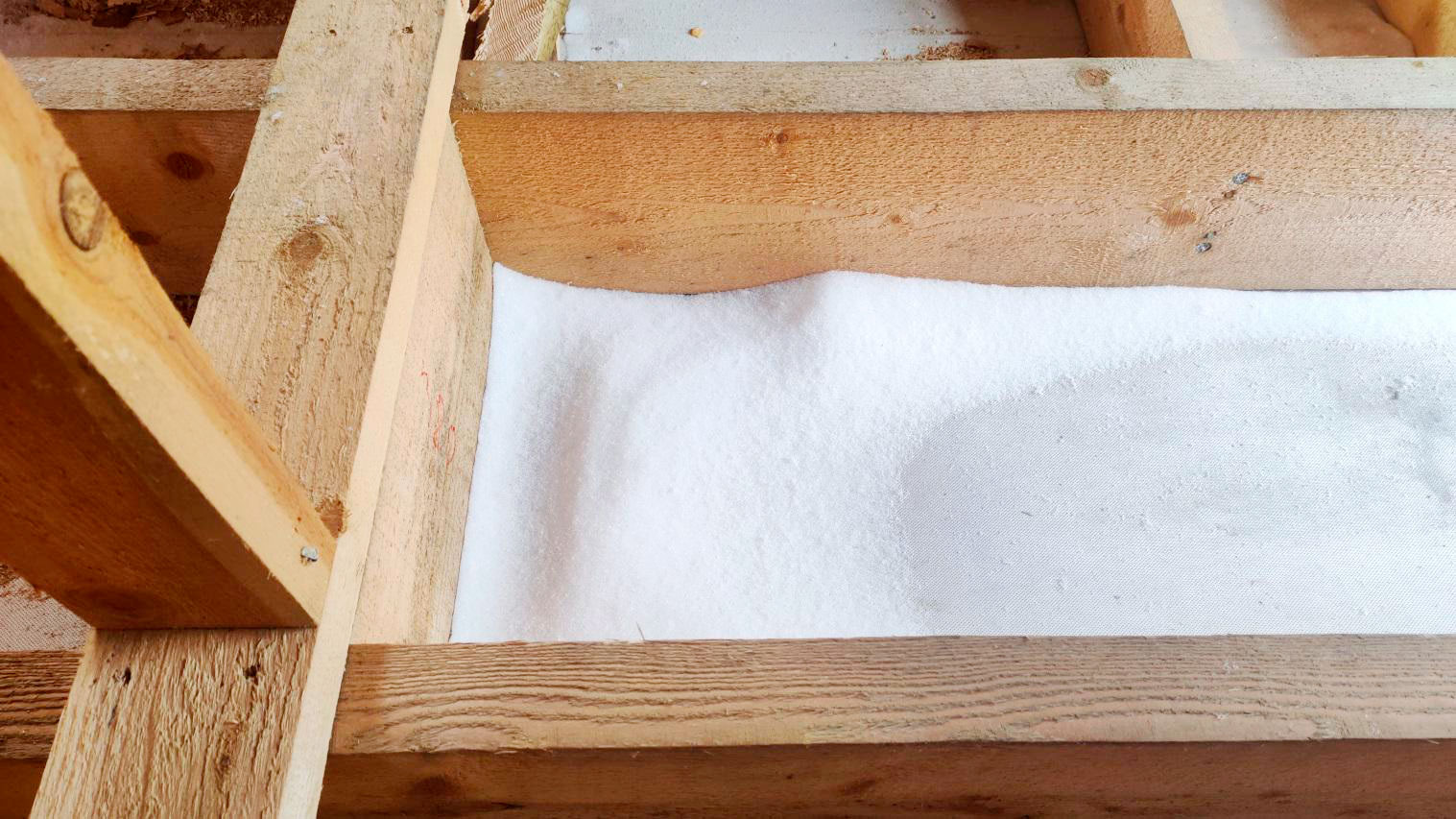

Внутри каркаса лежит снег на материалах и деревянных элементах, которые ещё не обработаны антисептированными/биозащитными составами. Это прямой признак того, что внутреннее пространство не защищено и конструкция регулярно получает влагу.

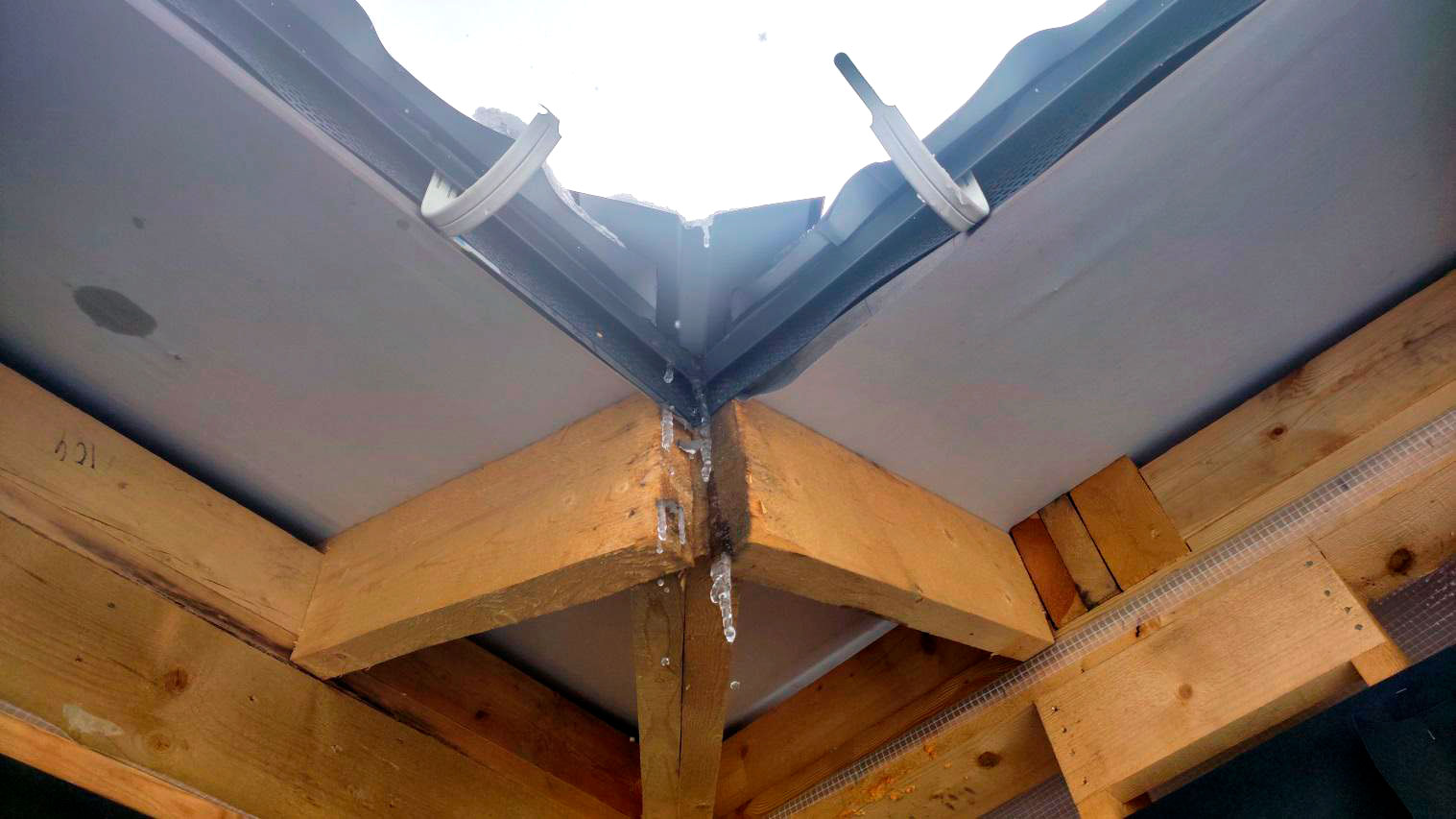

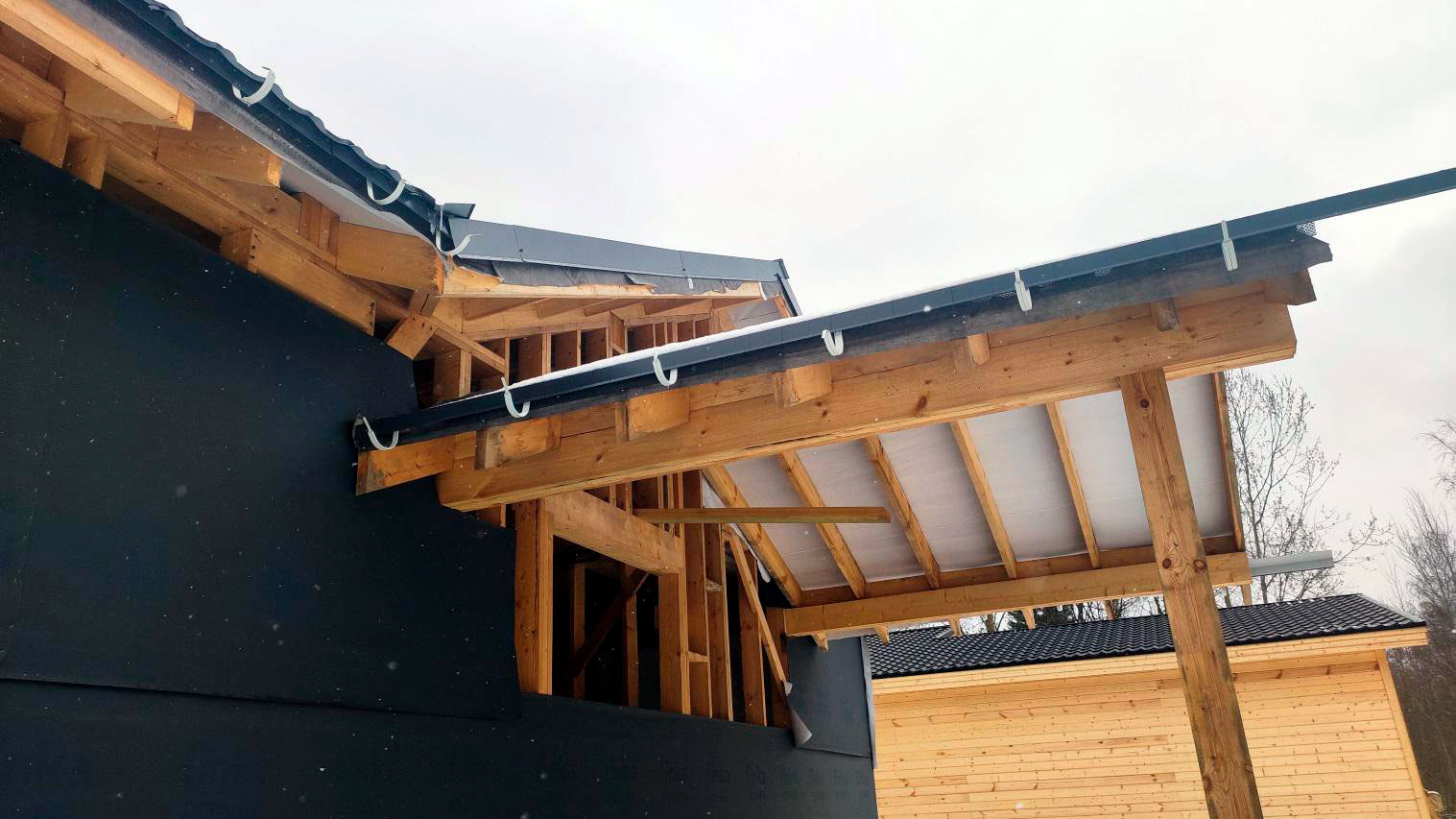

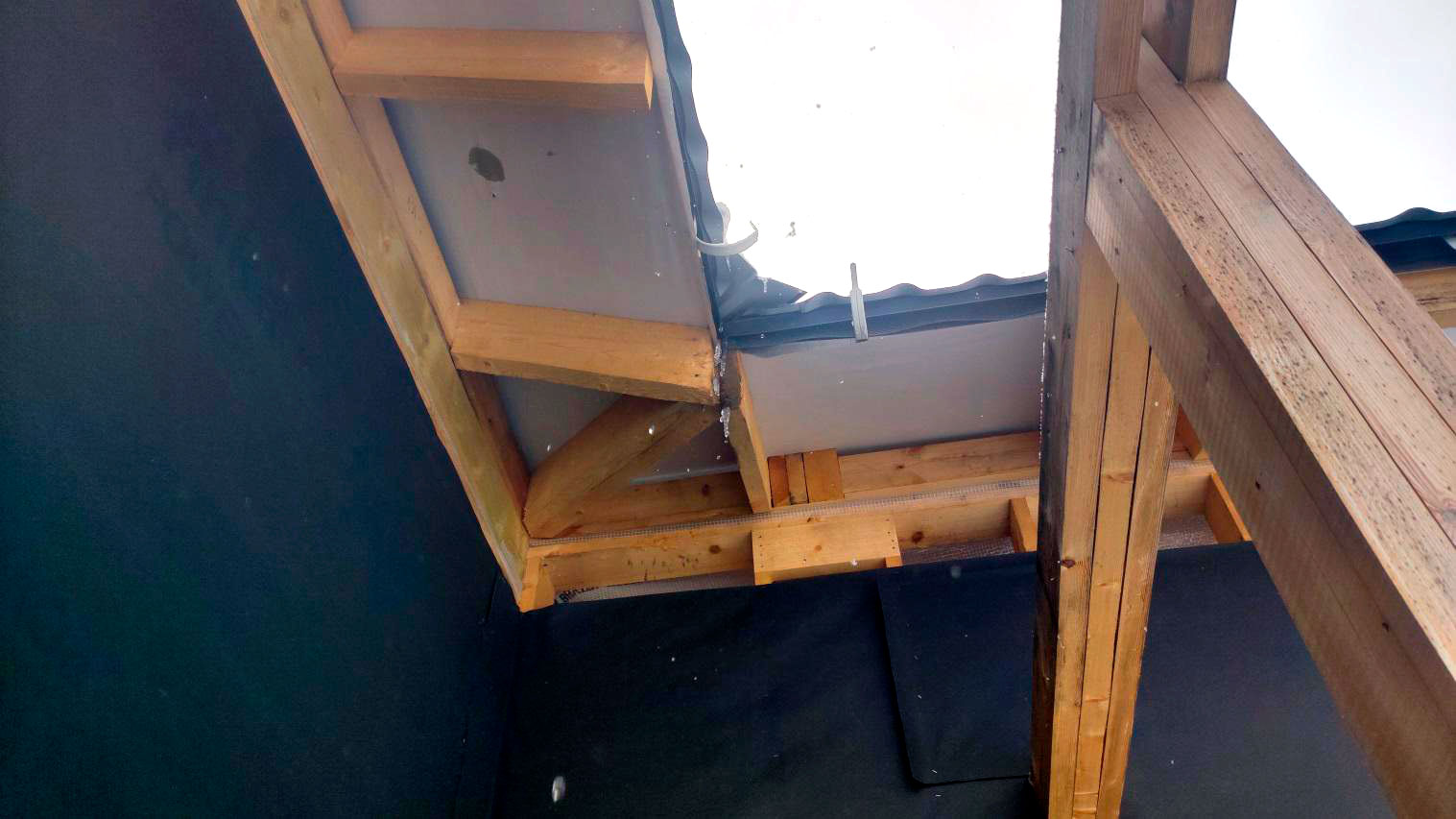

Причина намокания в том числе связана с тем, что кровля на момент осмотра не была завершена в полном объёме. В результате влага попадает на деревянные элементы: снаружи следы намокания, а внутри, как уже сказал, проявляется вплоть до снега на конструкциях.

Древесина в каркасном доме рассчитана на работу в определённой влажности. Когда материал намокает и переувлажняется, а затем периодически подсыхает, возникают условия для развития плесневых и дереворазрушающих грибов, поражения древесины насекомыми, снижения прочности и долговечности отдельных элементов каркаса.

И здесь есть ещё один принципиальный момент. По смете была предусмотрена обработка открытых элементов каркаса влаго-биозащитной пропиткой, но при осмотре установлено, что эта обработка не выполнена. То есть одновременно присутствуют два фактора риска: влага попадает на древесину и при этом защитный барьер не сделан.

В совокупности нарушения хранения материалов на открытых площадках и внутри недостроенного дома, а также отсутствие предусмотренной сметой влаго-биозащитной обработки создают условия, при которых биопоражения не “могут появиться”, а закономерно развиваются. Именно поэтому дальше в заключении я отдельно разбираю уже последствия: следы намокания, грибковые поражения и другие дефекты древесины по конкретным зонам и фотографиям.

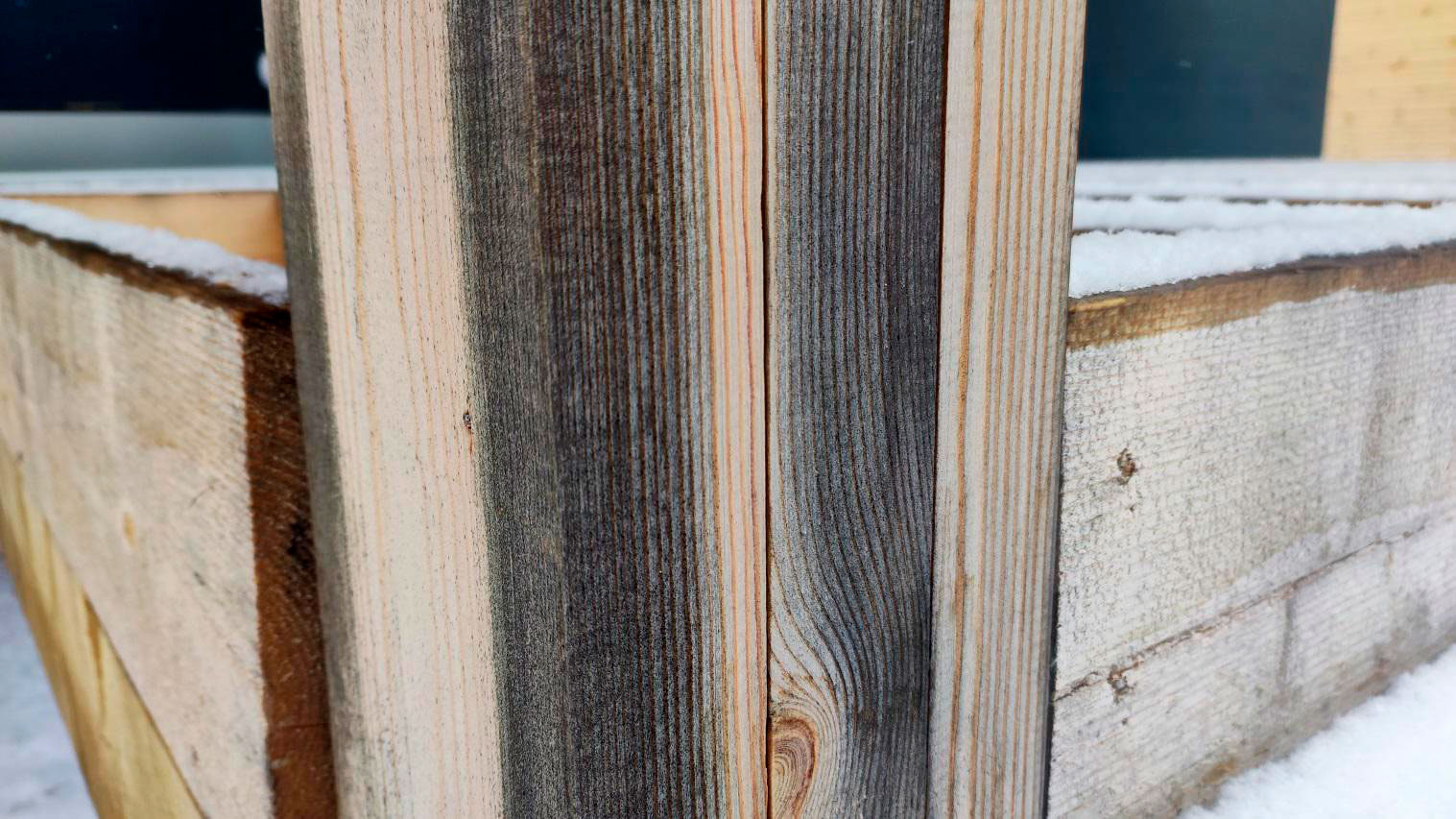

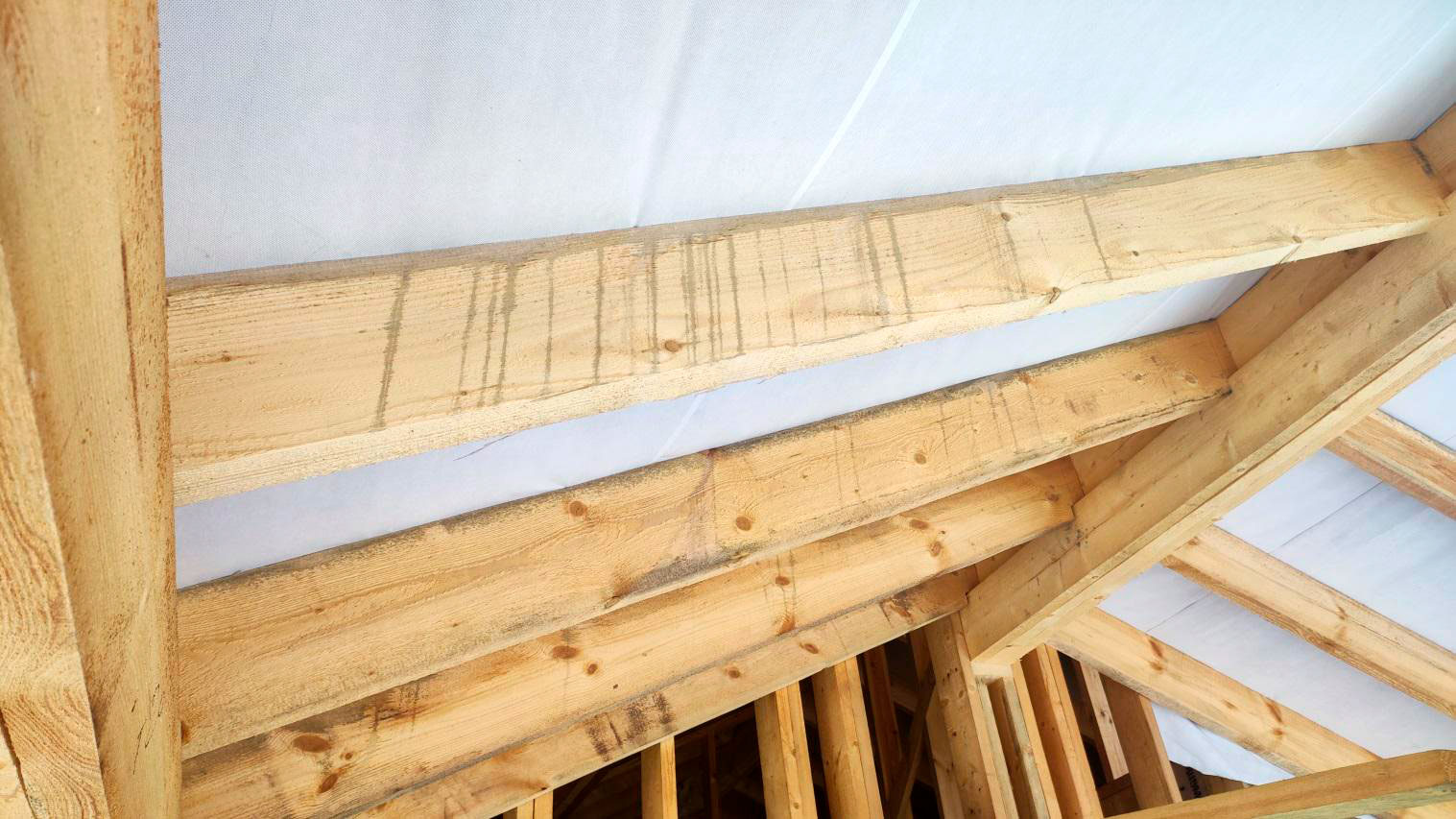

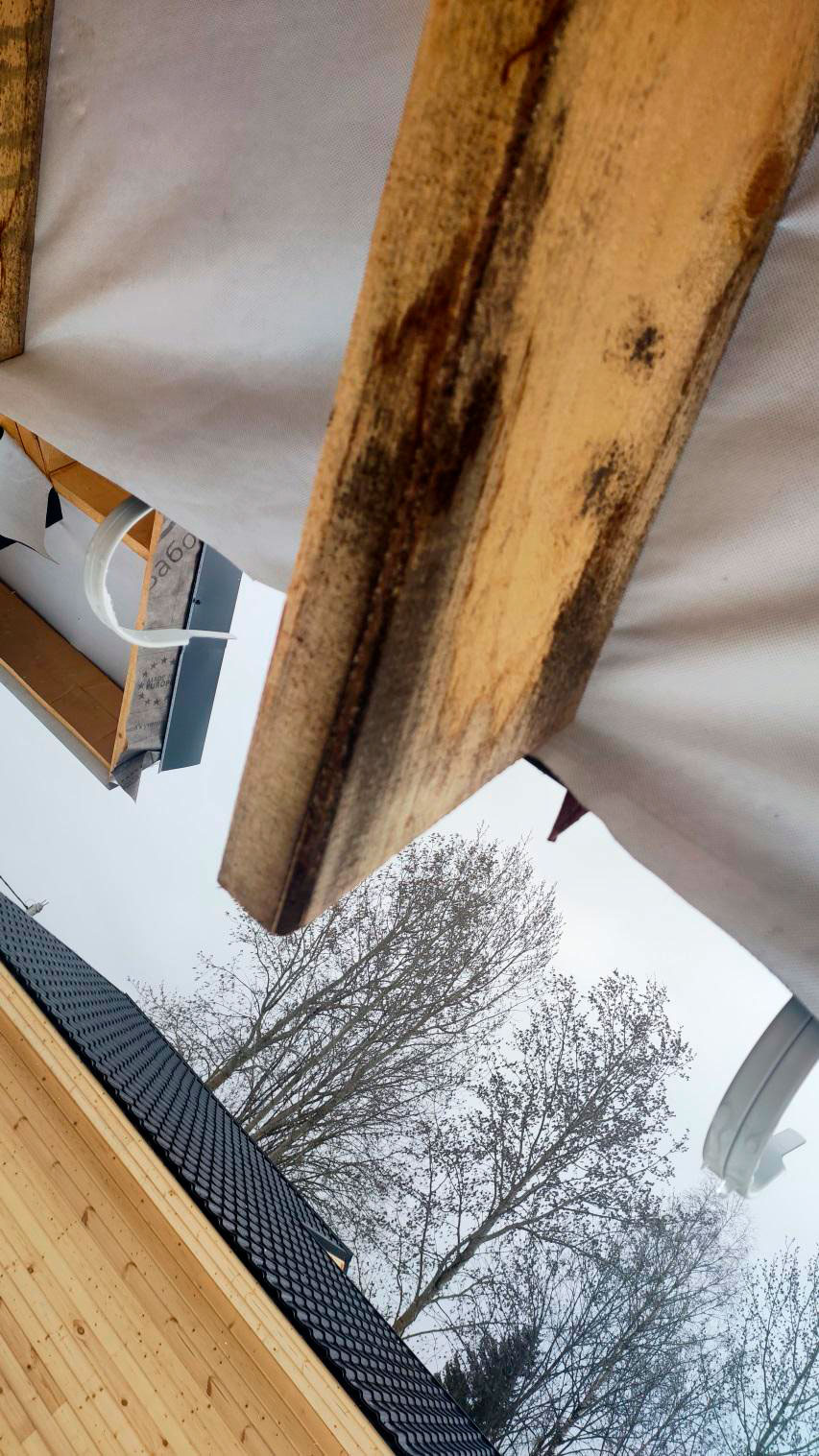

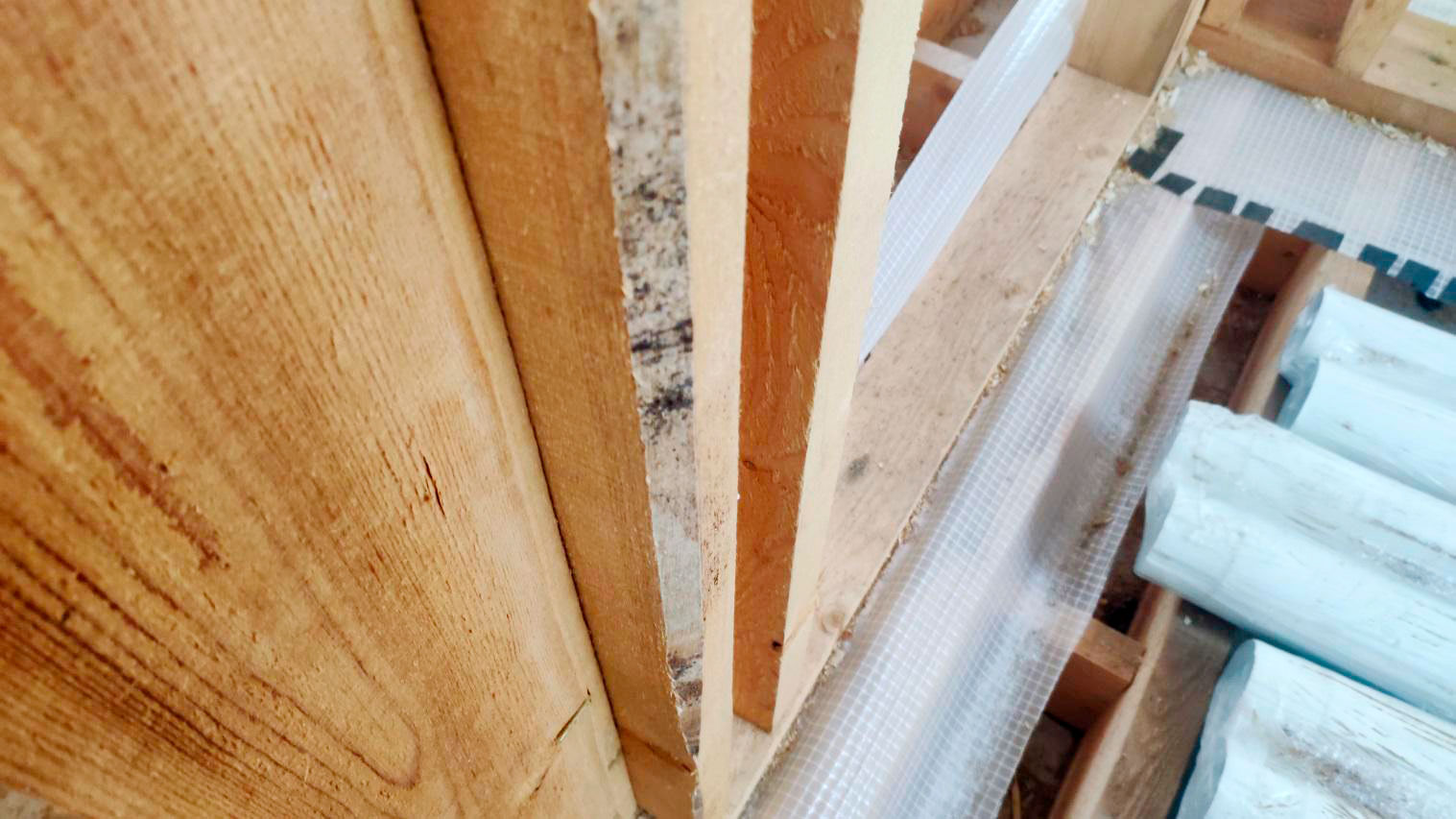

3) Выявлены следы намокания и биопоражений древесины

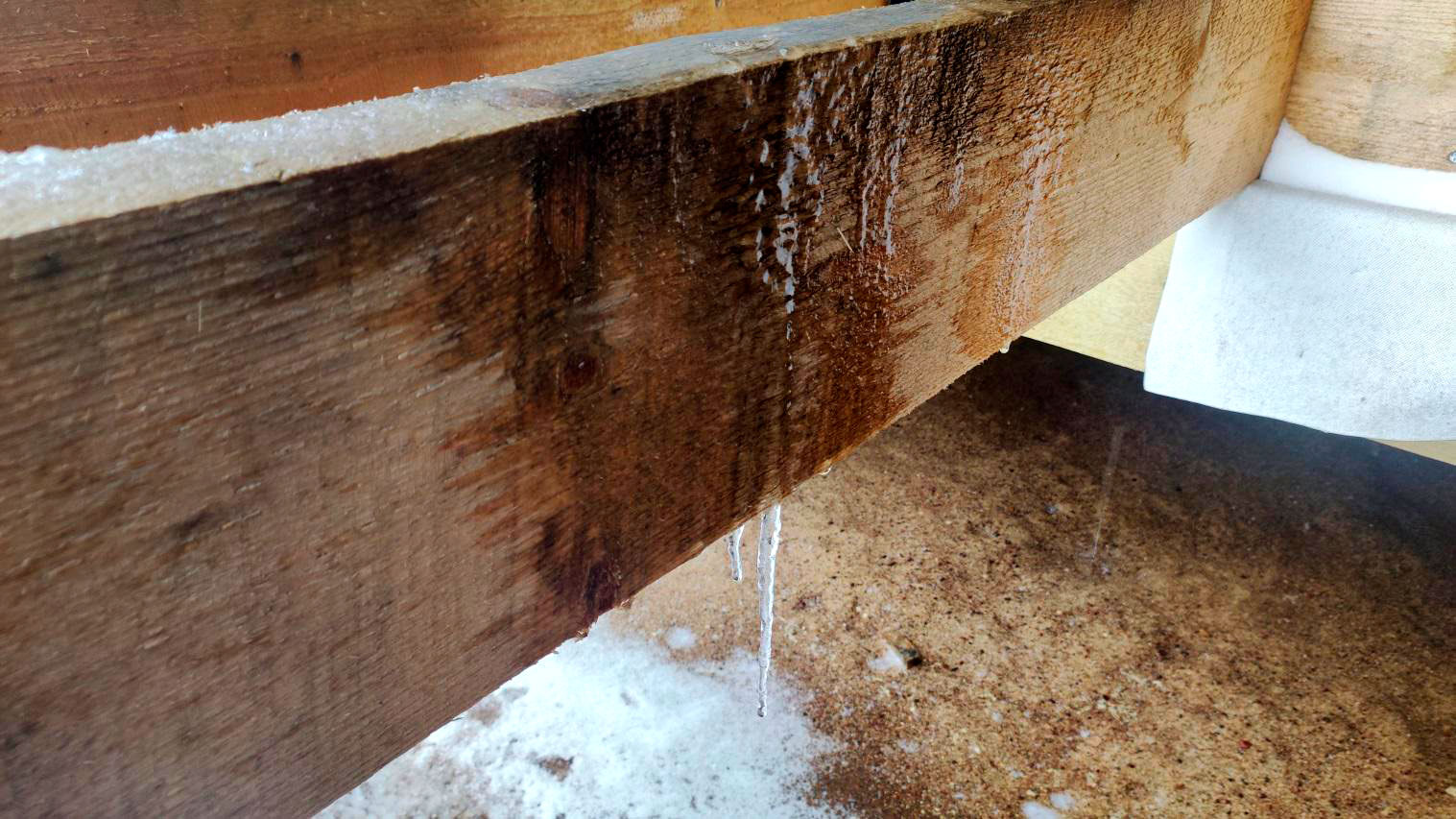

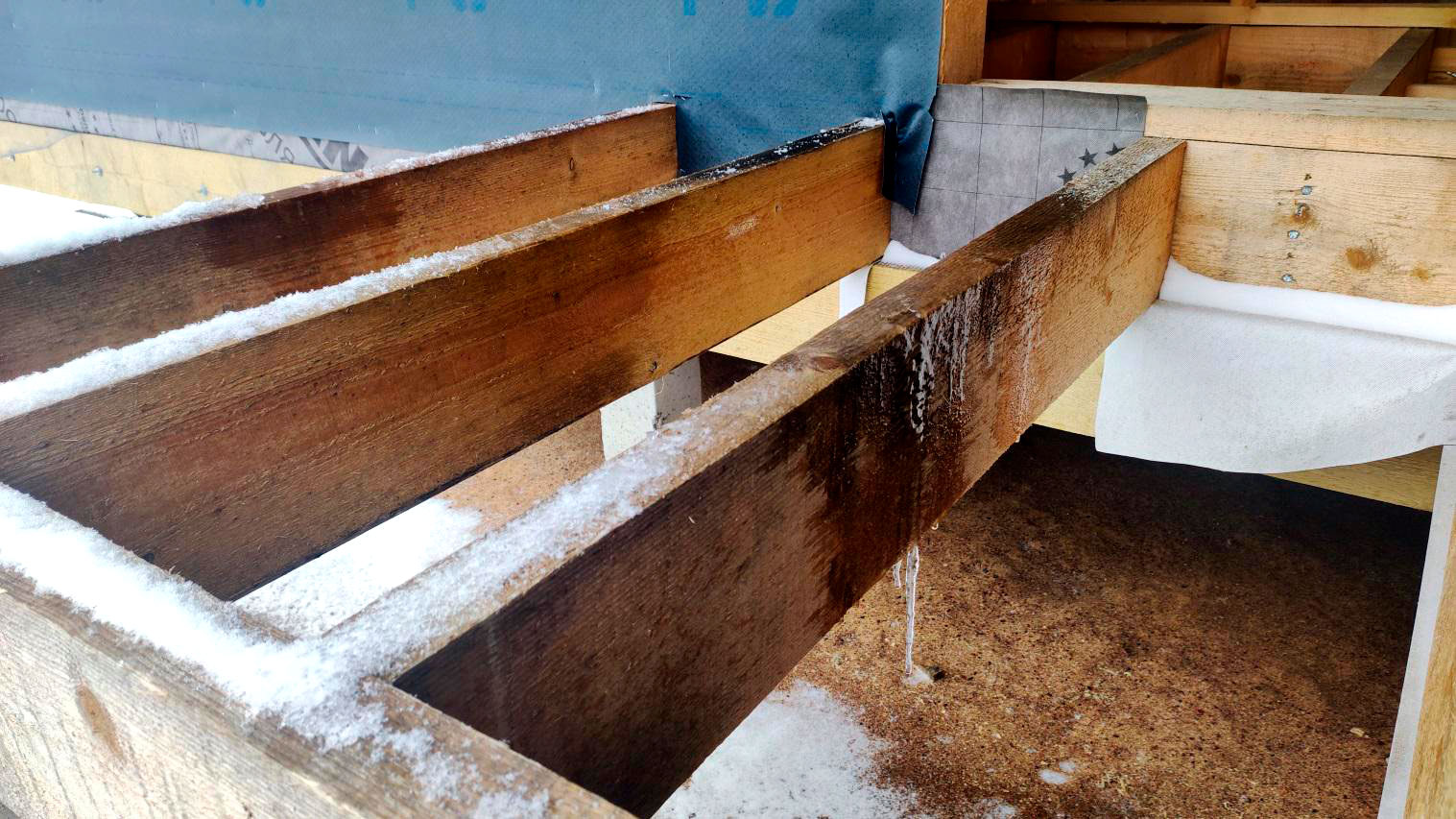

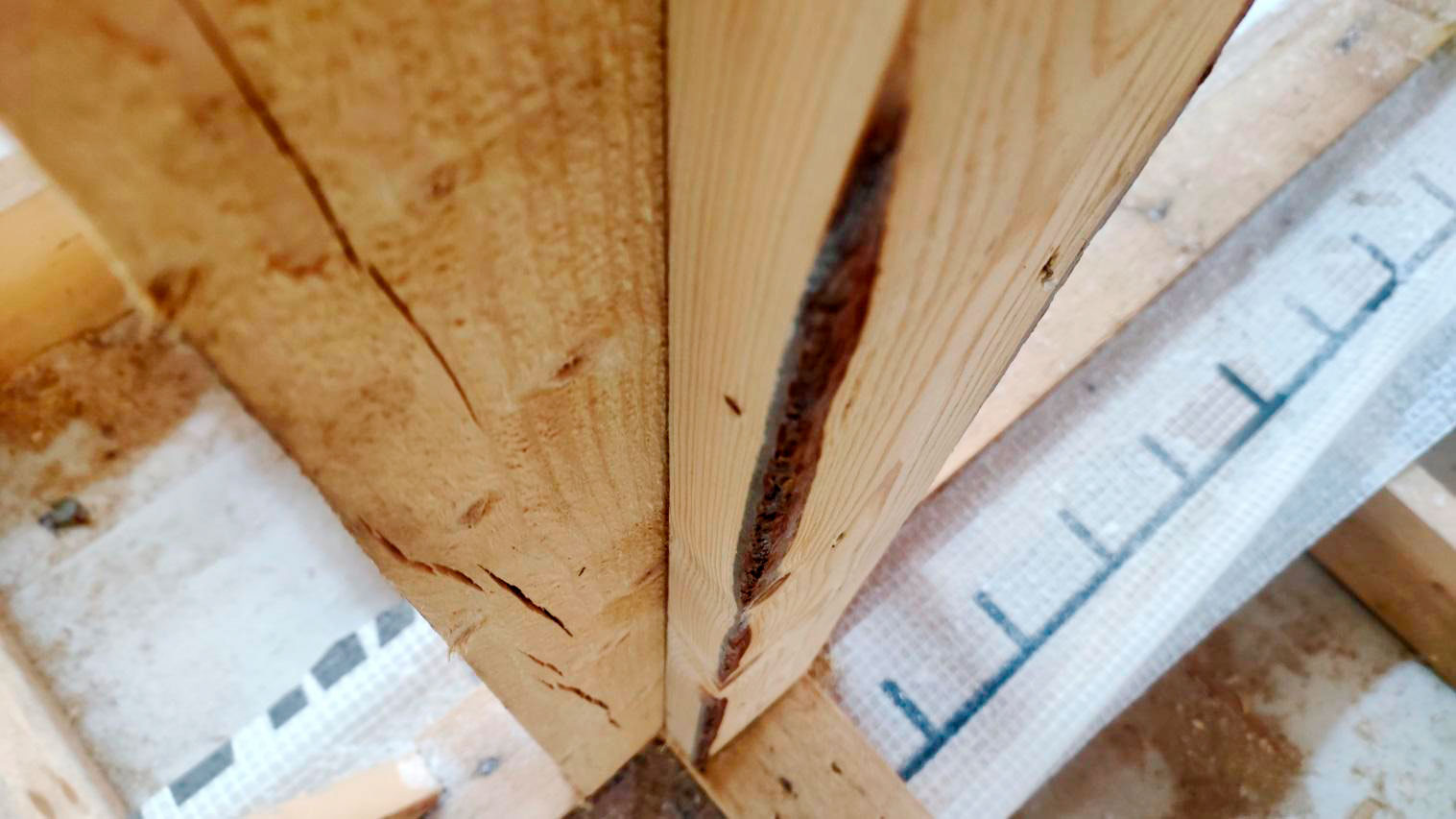

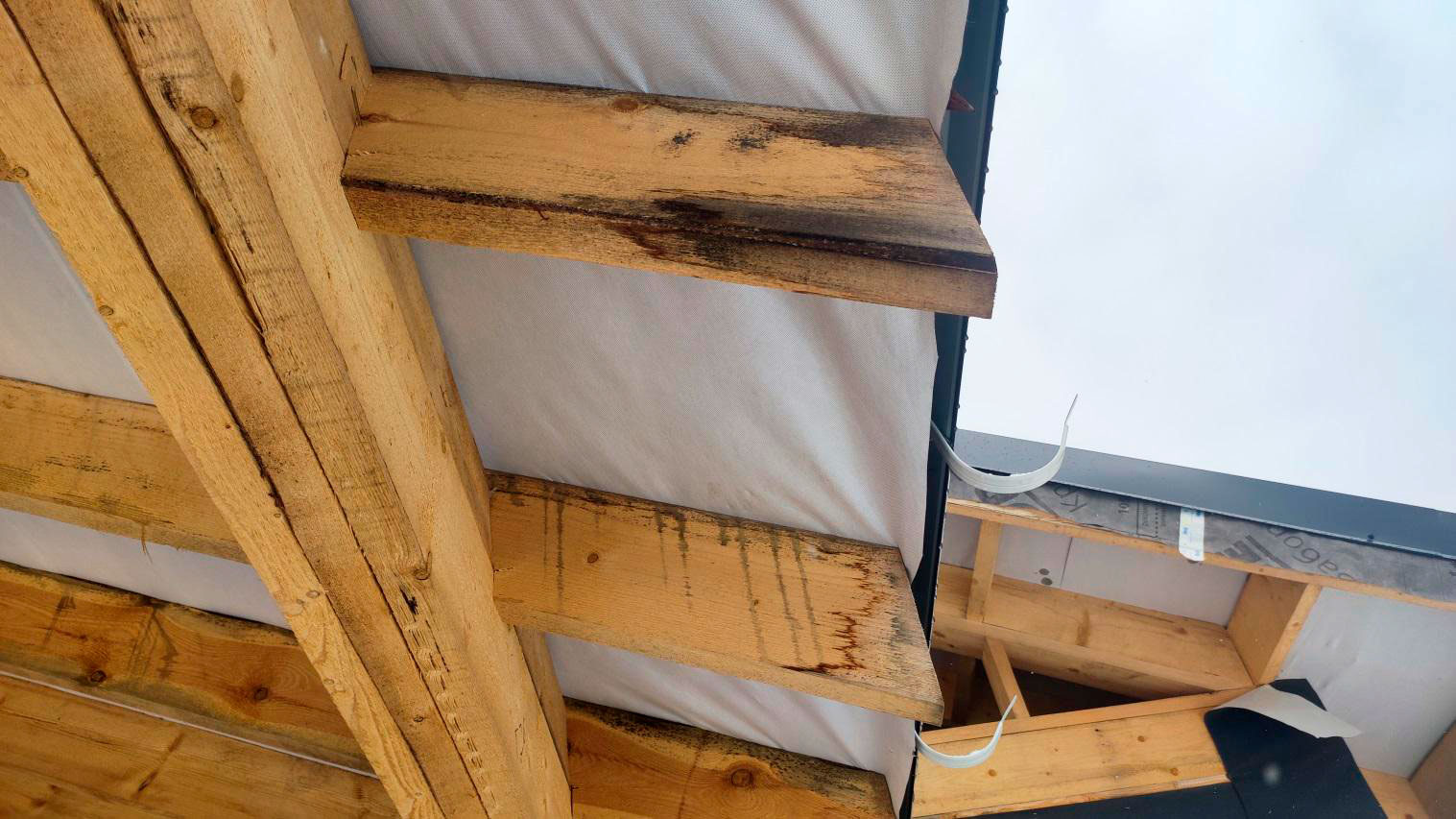

При осмотре я зафиксировал не просто «сырость», а уже последствия: деревянные конструкции имеют видимые следы намокания и повреждения древесины дереворазрушающими грибами и насекомыми. Для каркасного дома это один из самых тревожных сигналов, потому что древесина в несущих элементах должна работать в нормальном влажностном режиме и быть защищённой.

Чтобы не расплываться в общих словах, в заключении я привязал эти признаки к конкретным зонам и фотографиям.

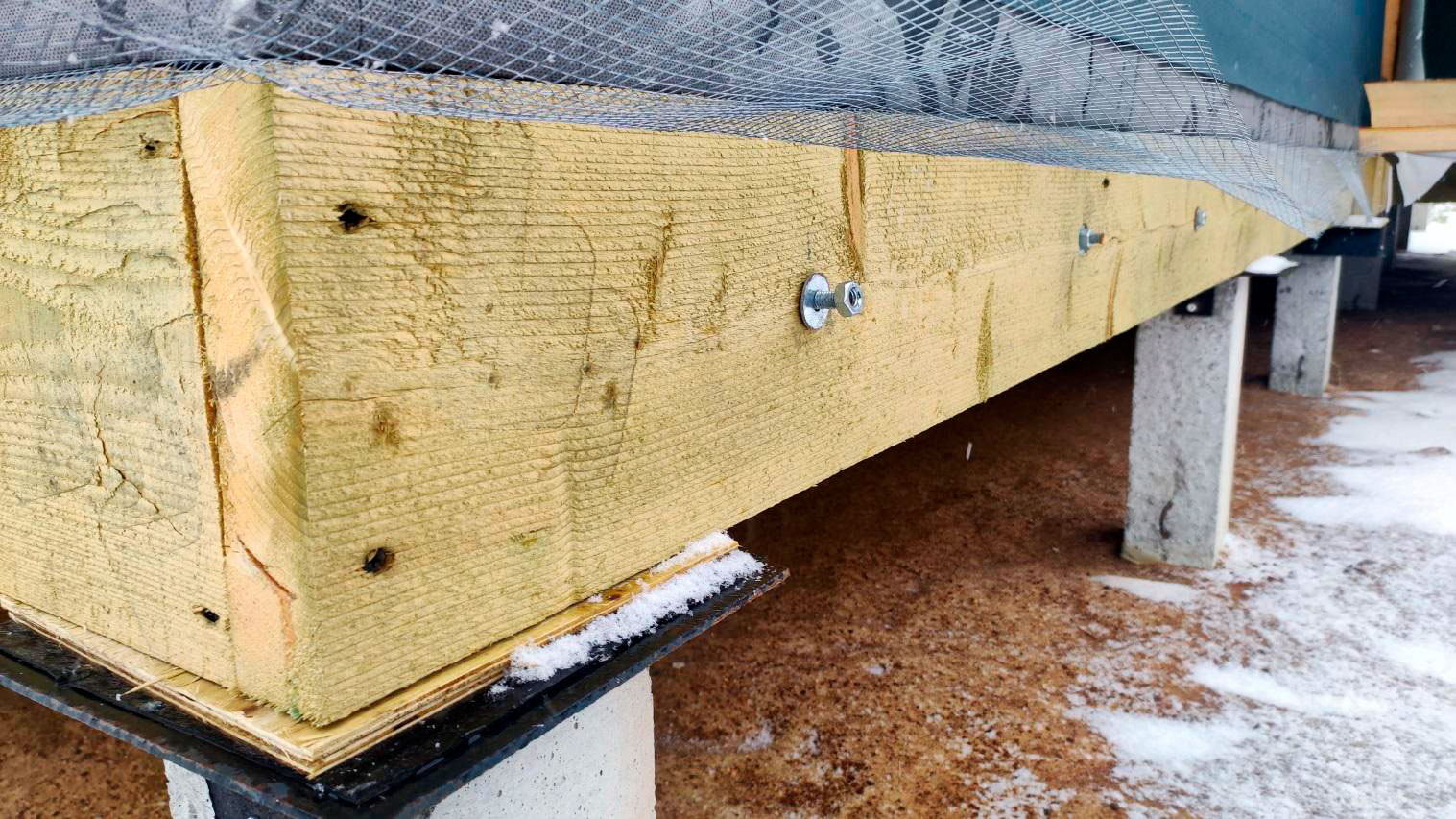

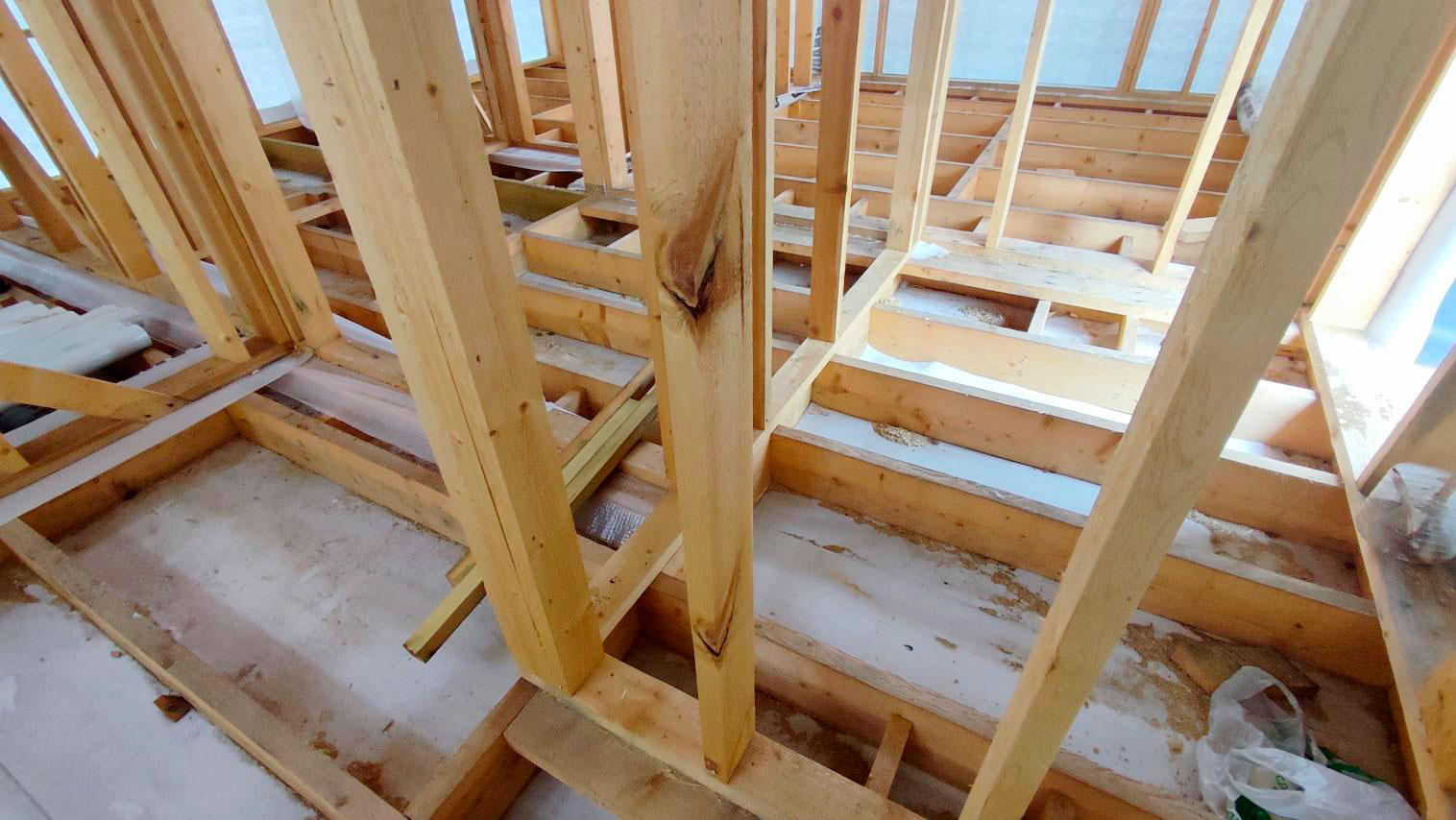

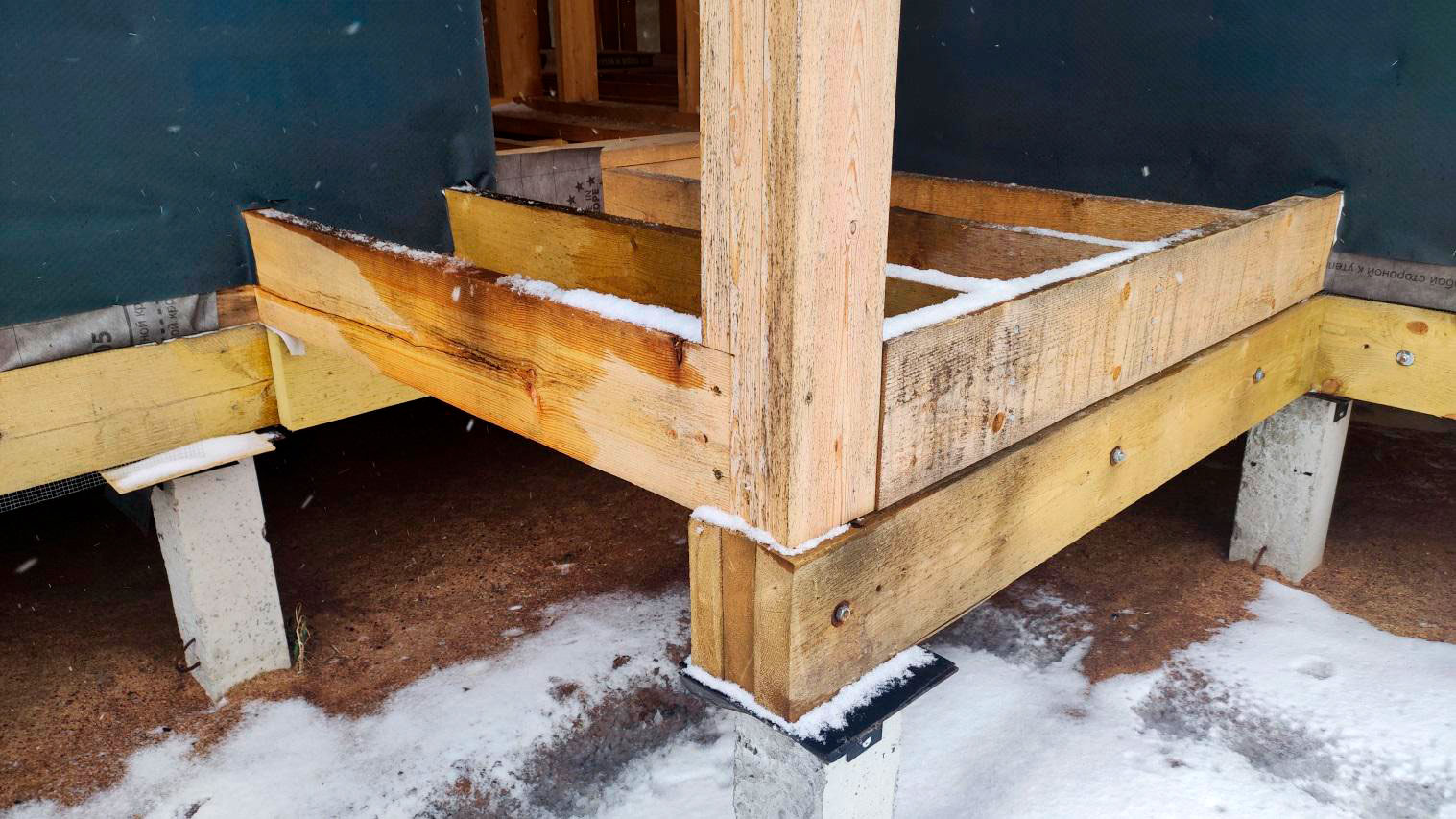

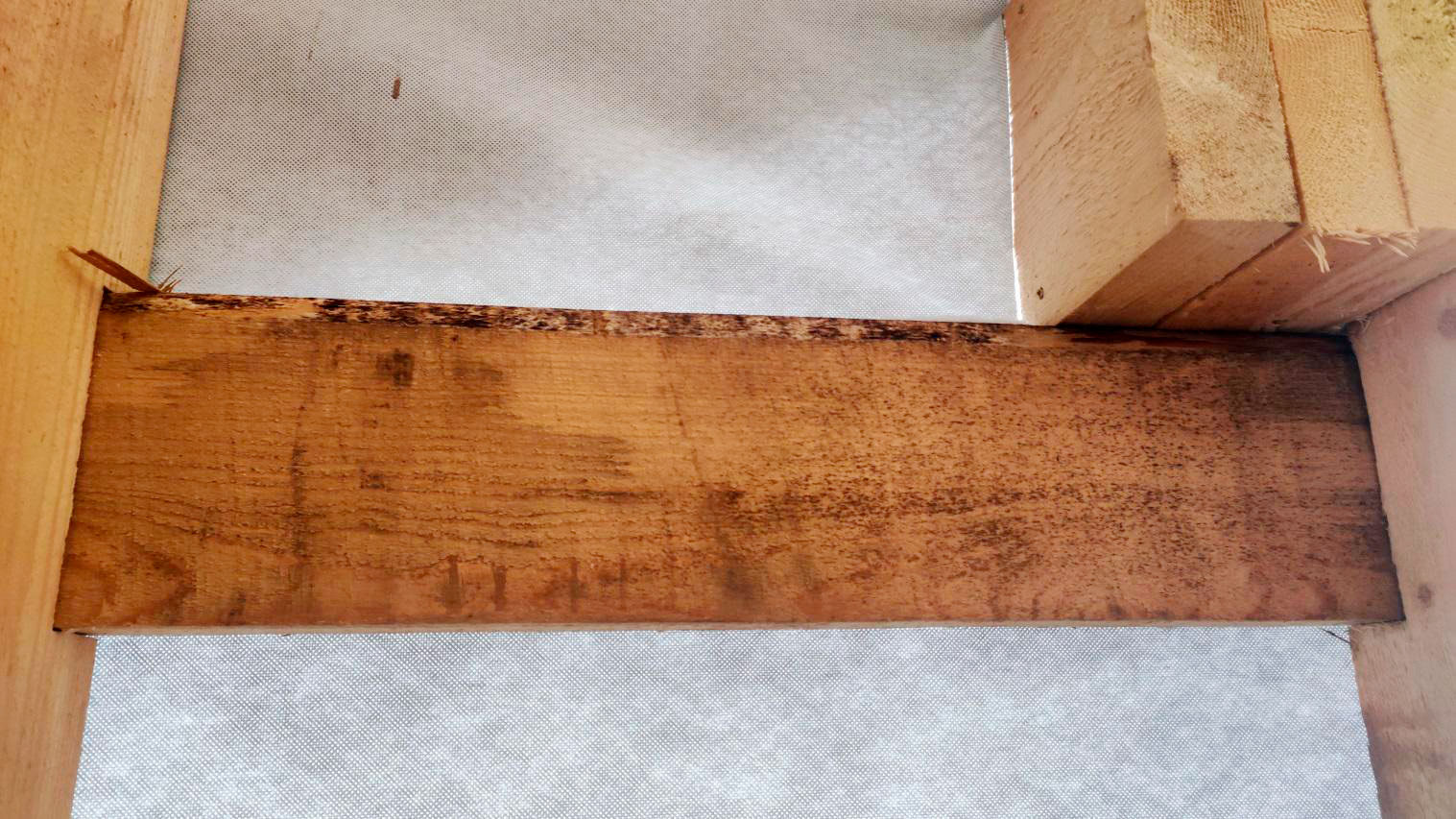

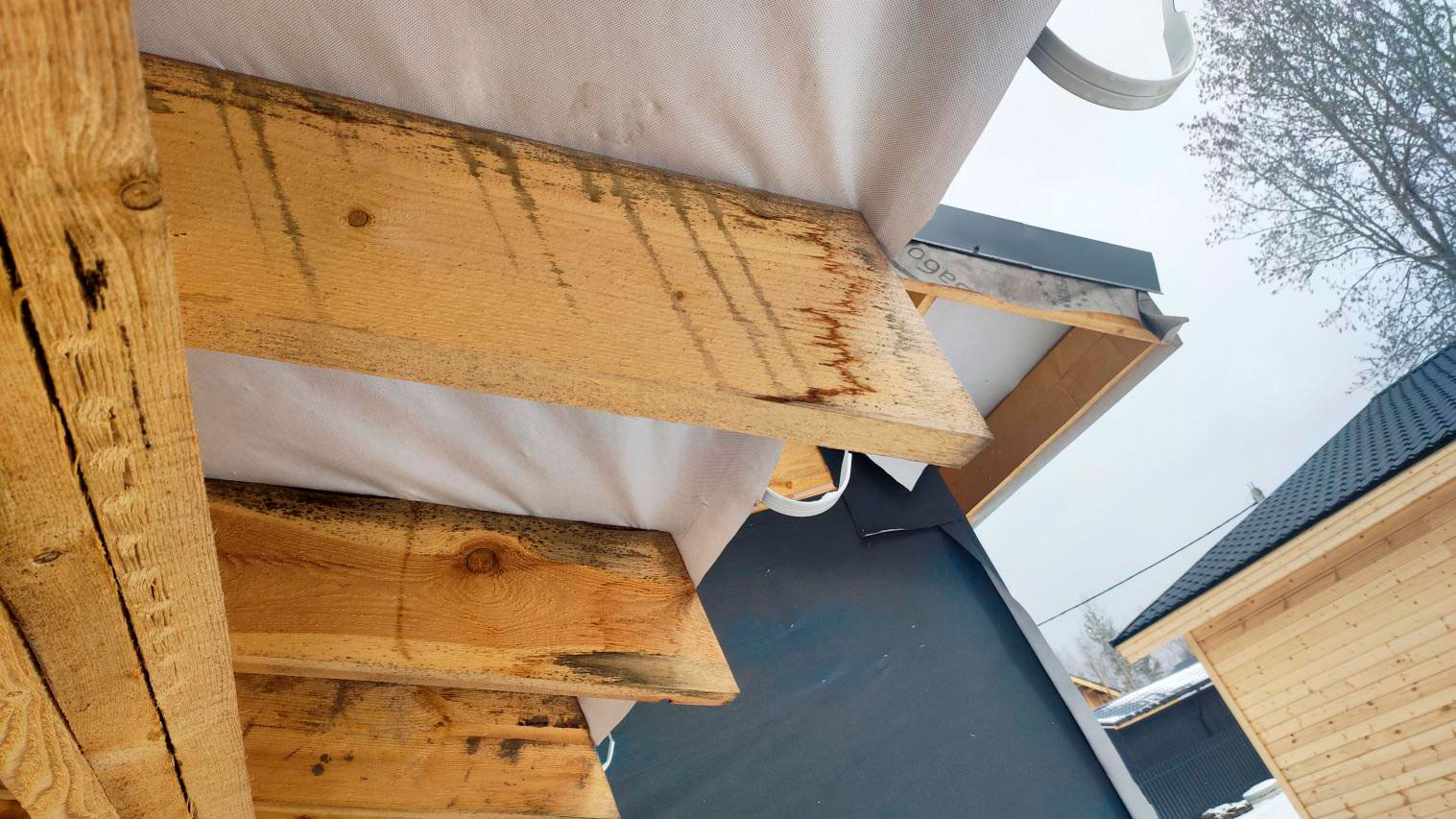

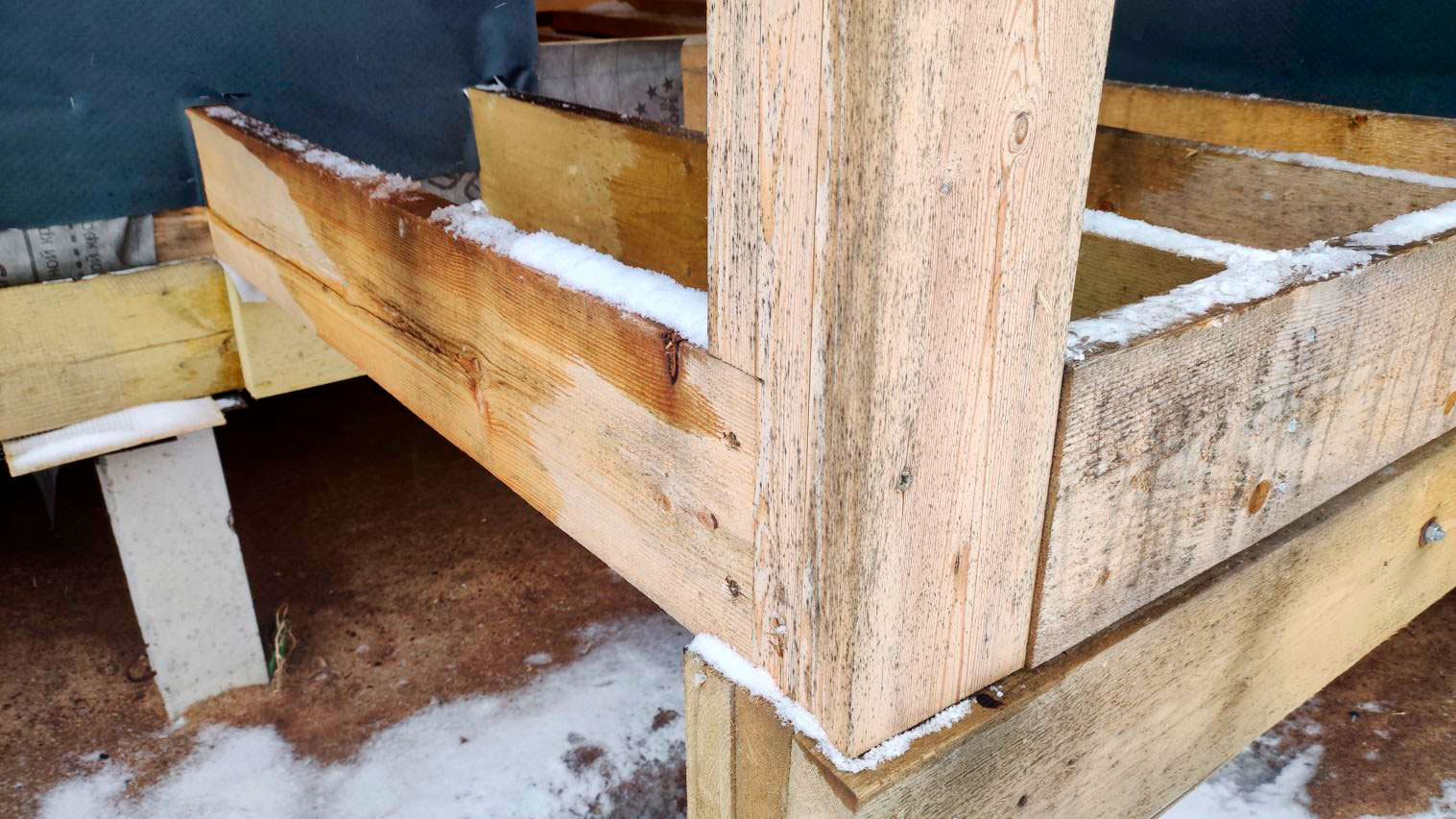

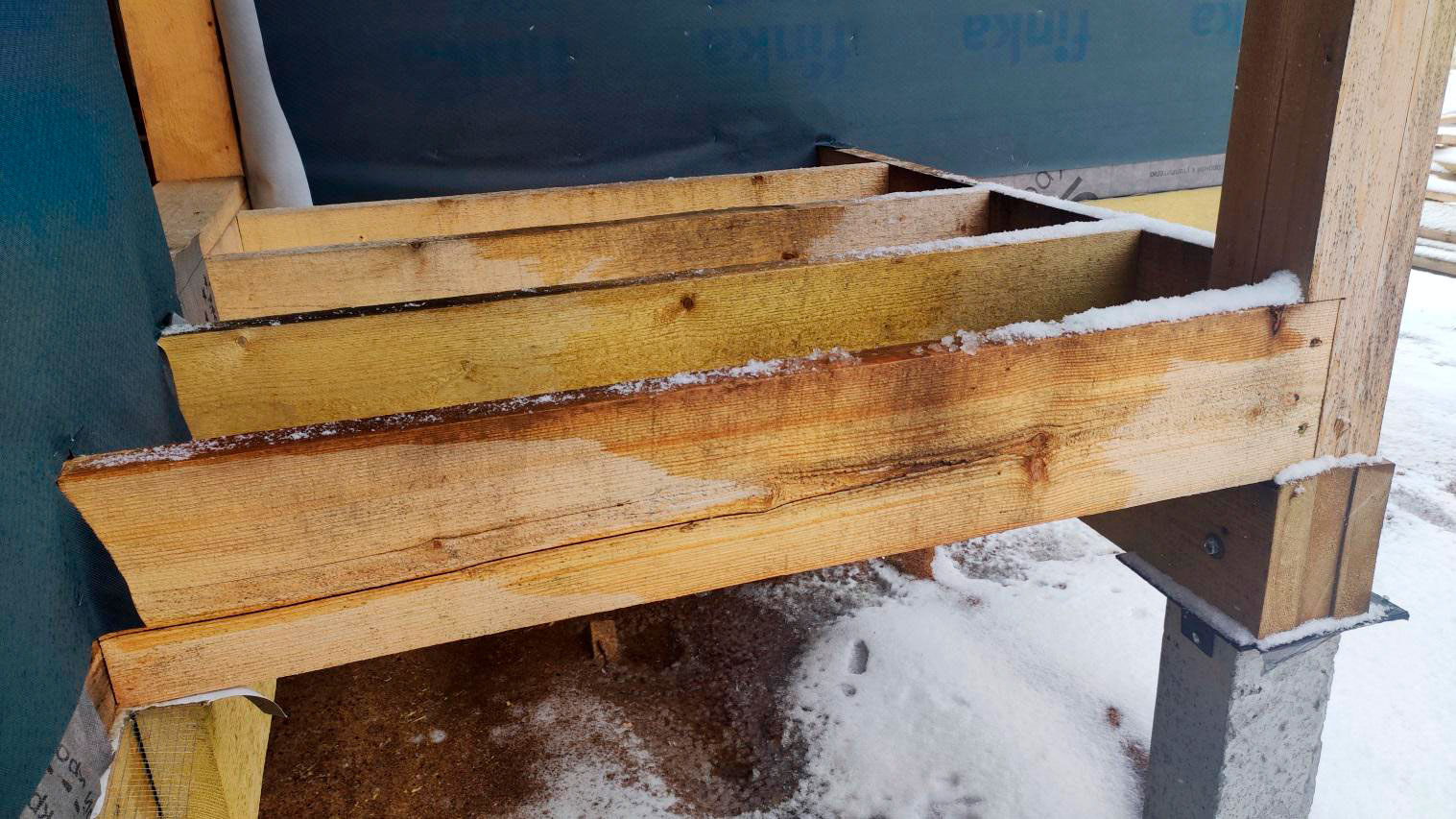

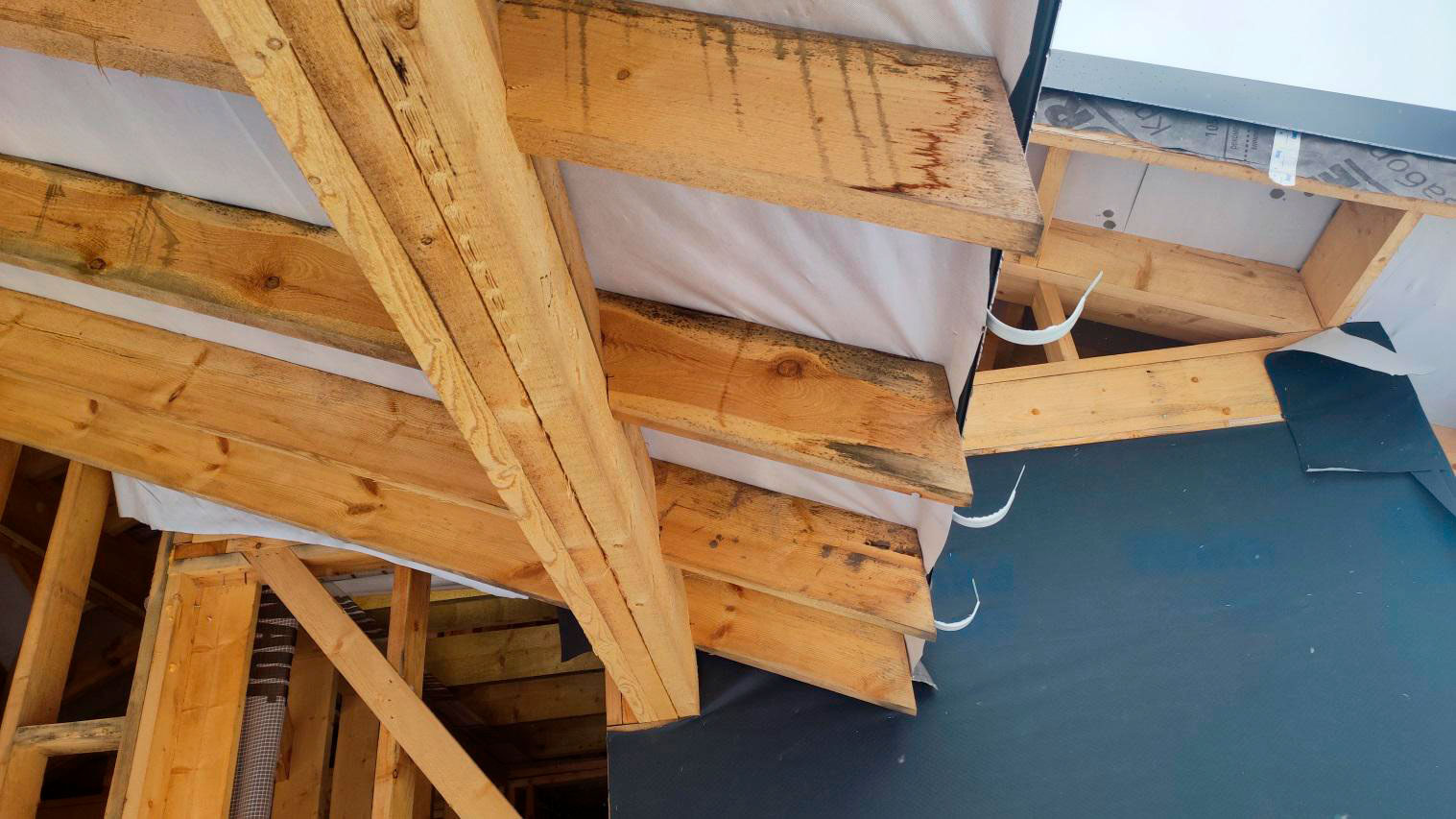

Следы намокания в обвязочном поясе 1-го этажа (нижняя зона каркаса, которая первой страдает от влаги):

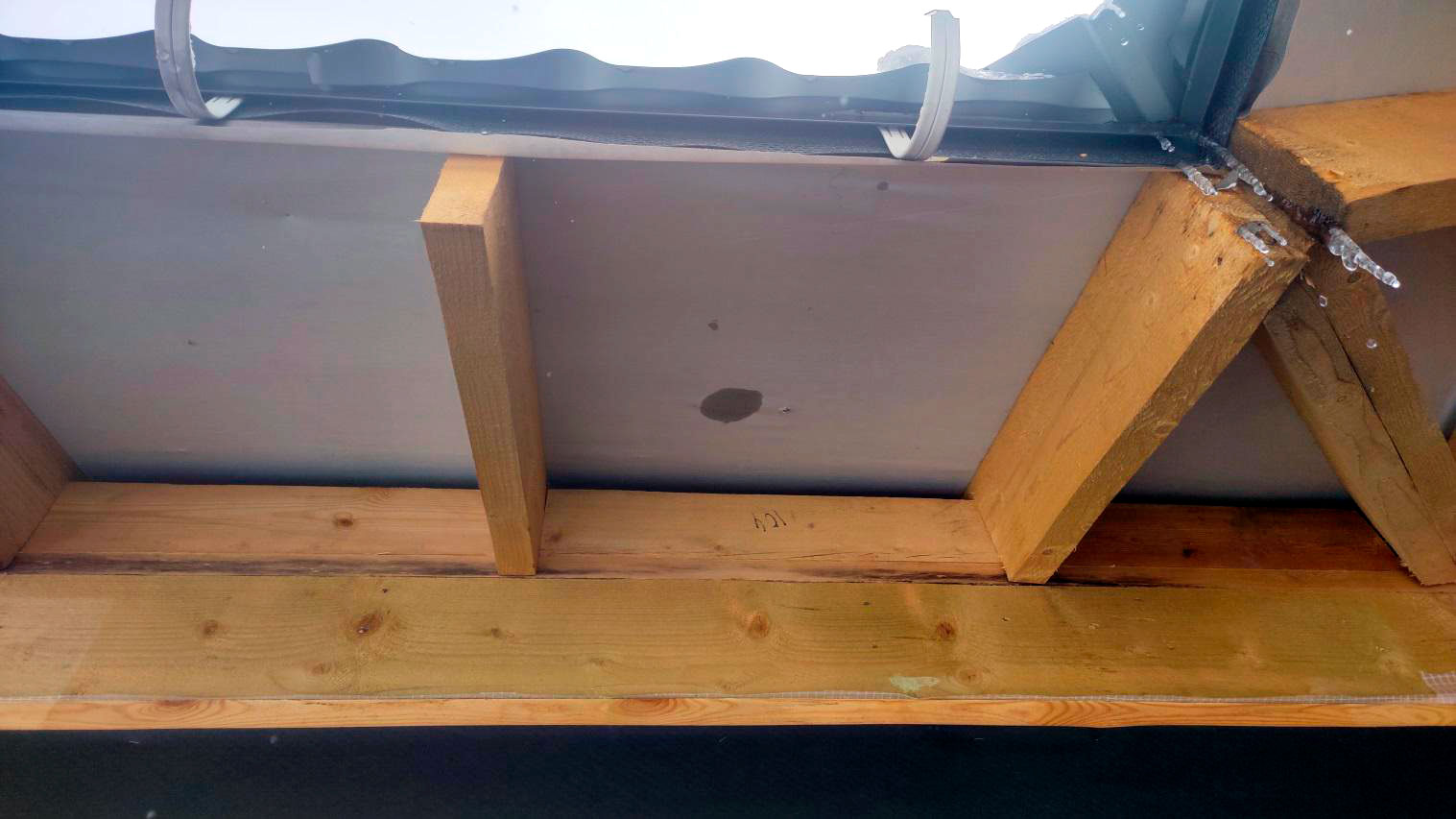

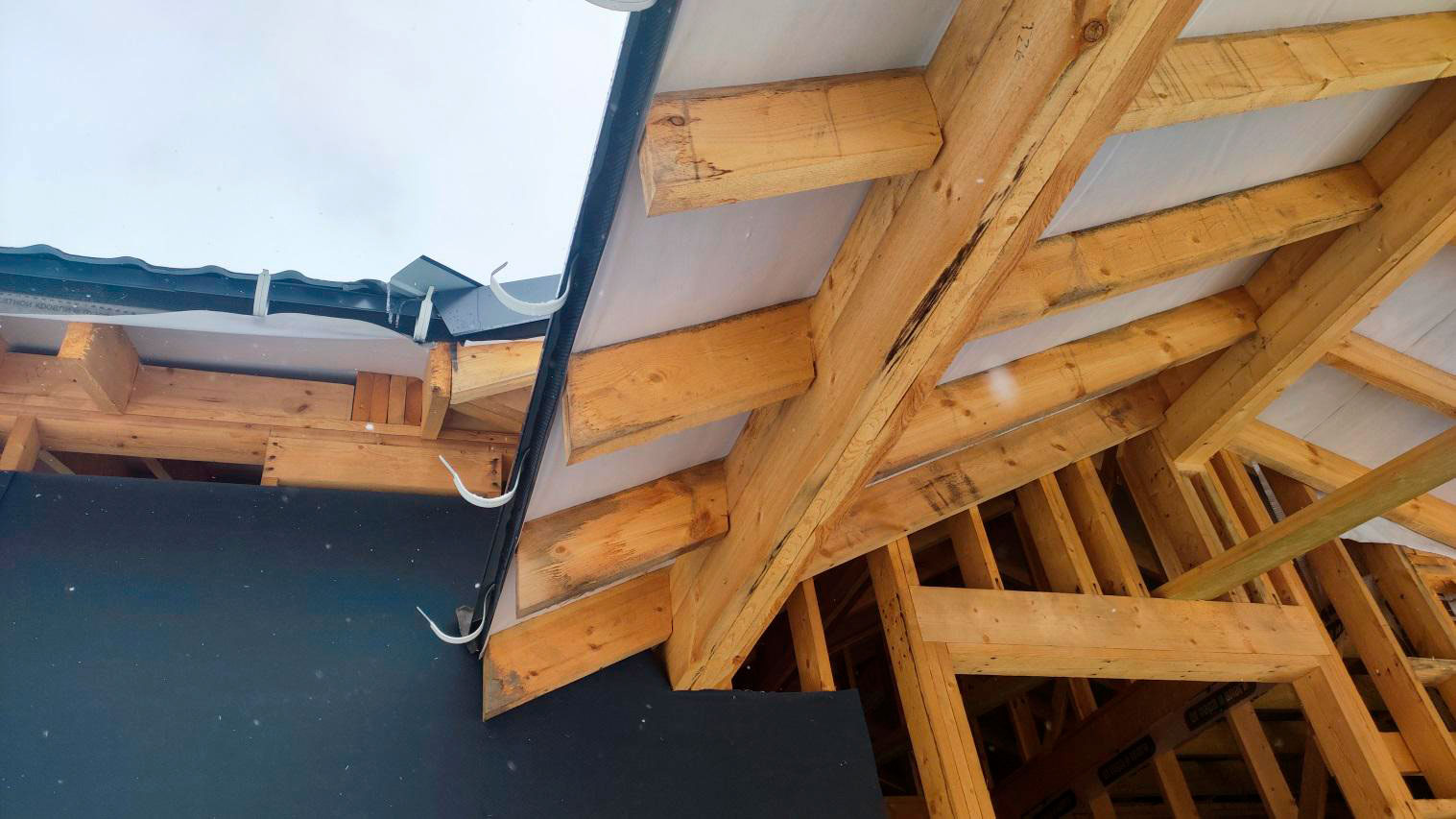

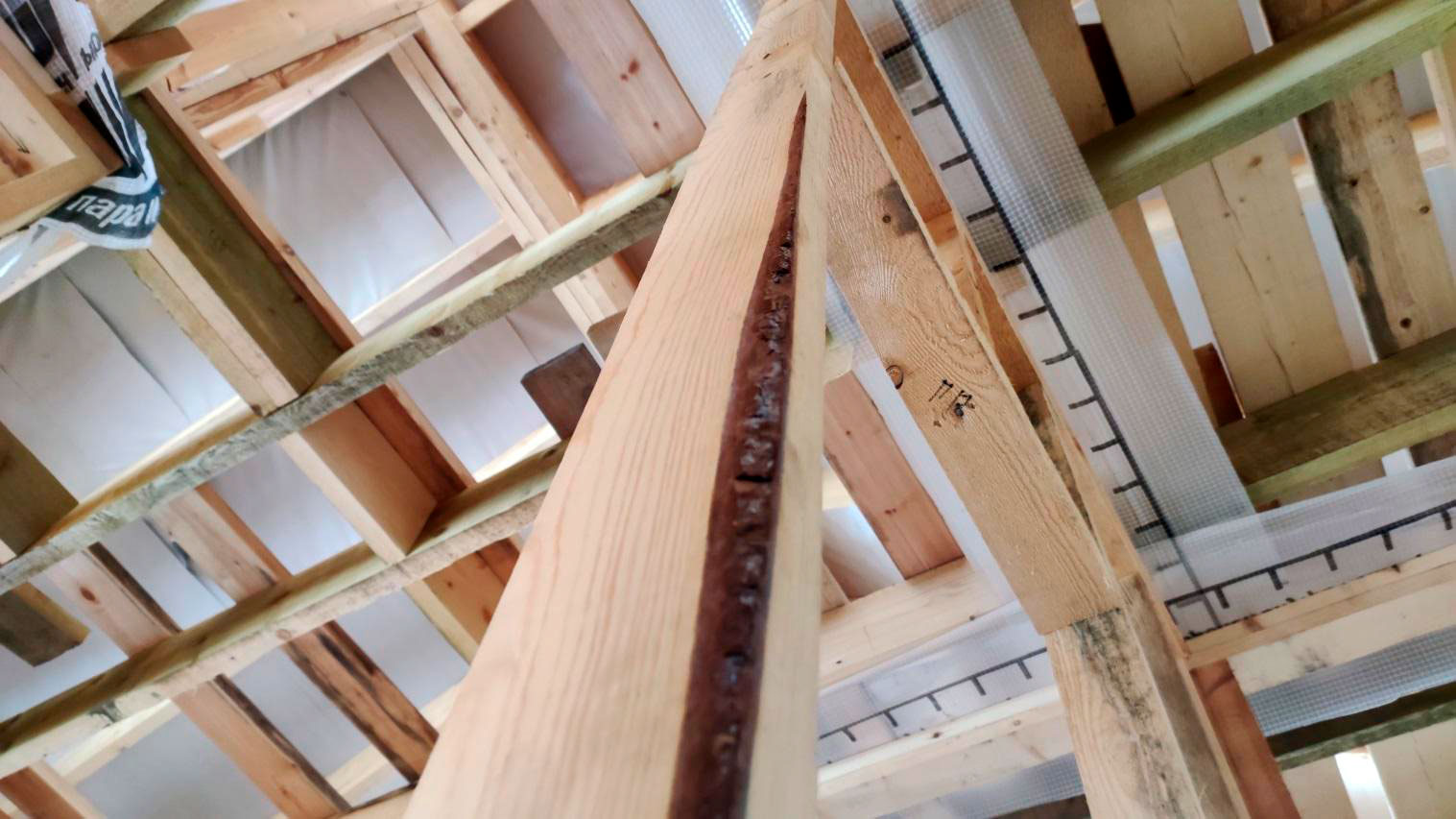

Следы намокания элементов кровли силового каркаса:

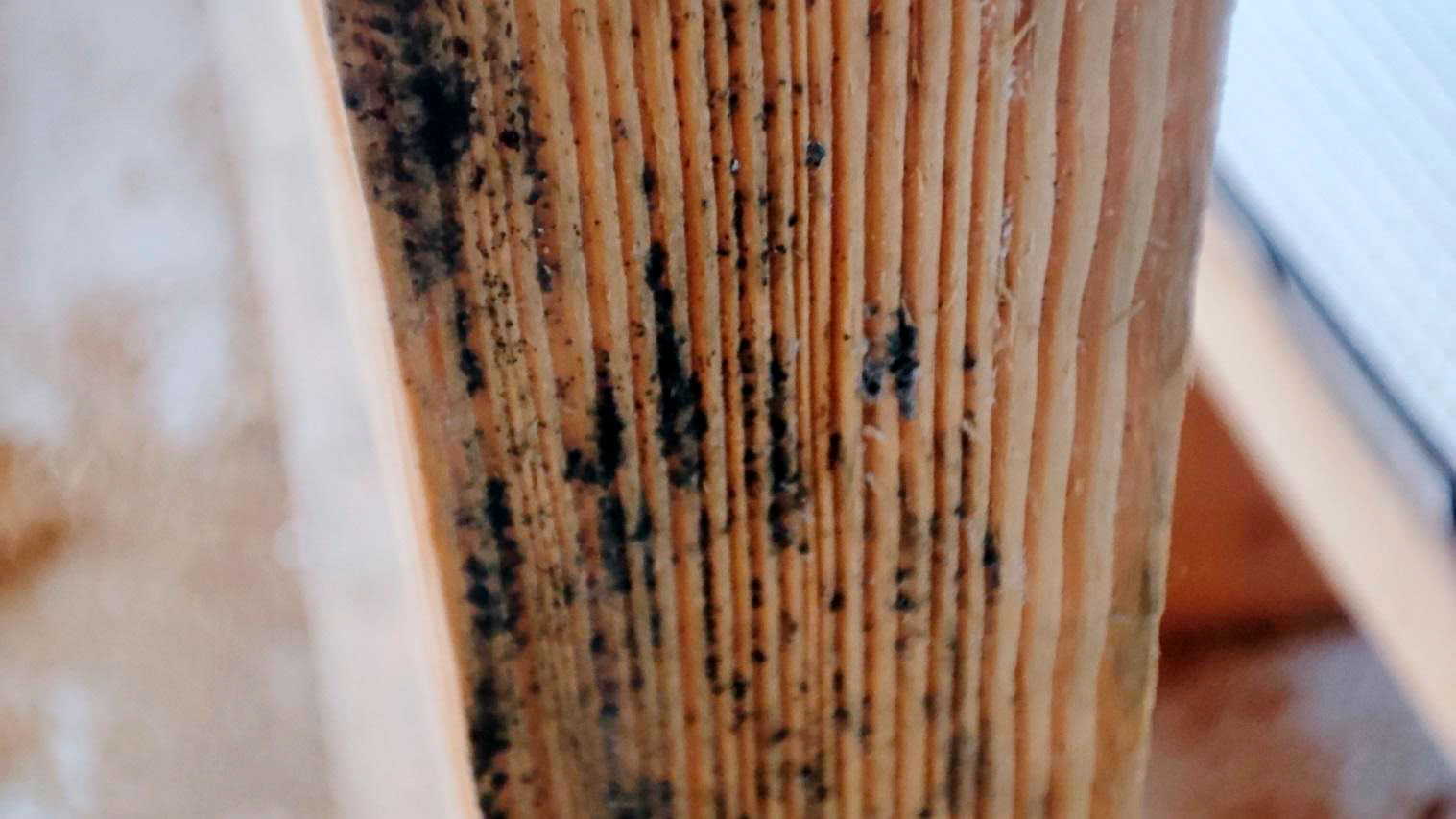

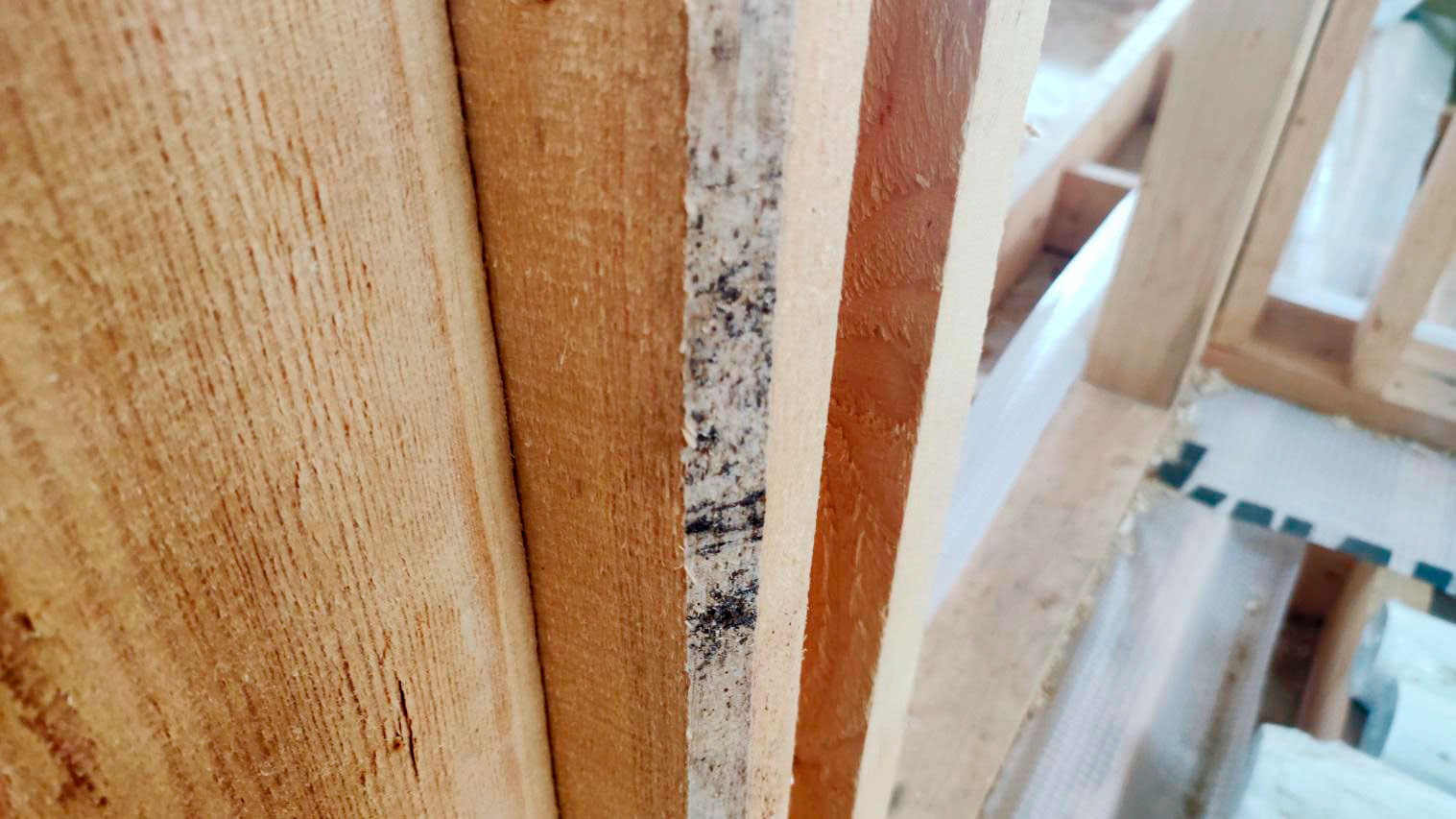

Следы биоповреждений (грибковые поражения) в зоне постоянного увлажнения обвязочного пояса 1-го этажа:

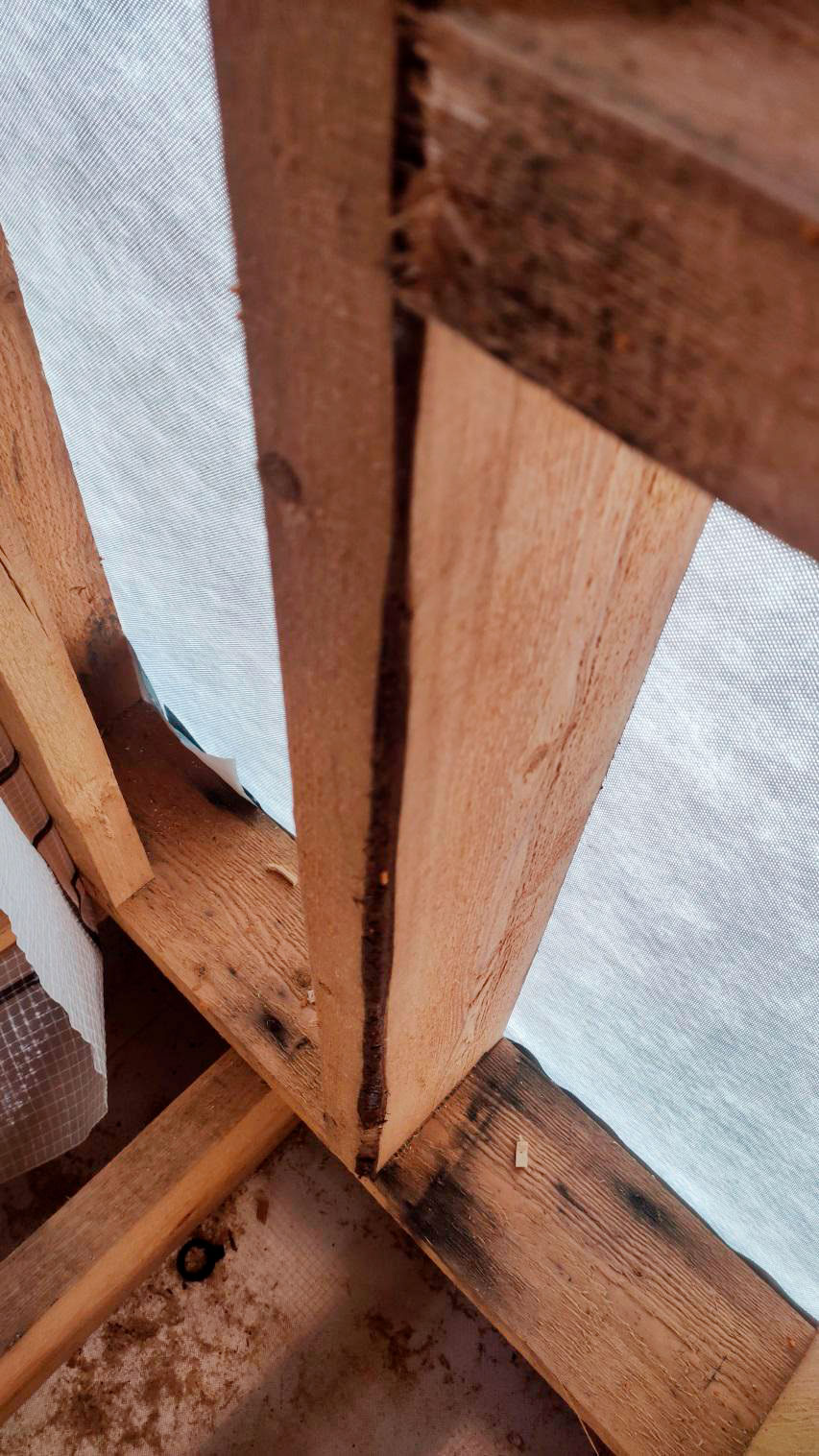

Следы биоповреждений стропильной системы кровли в зоне террасы, где работы по кровле не завершены и древесина получает осадки напрямую:

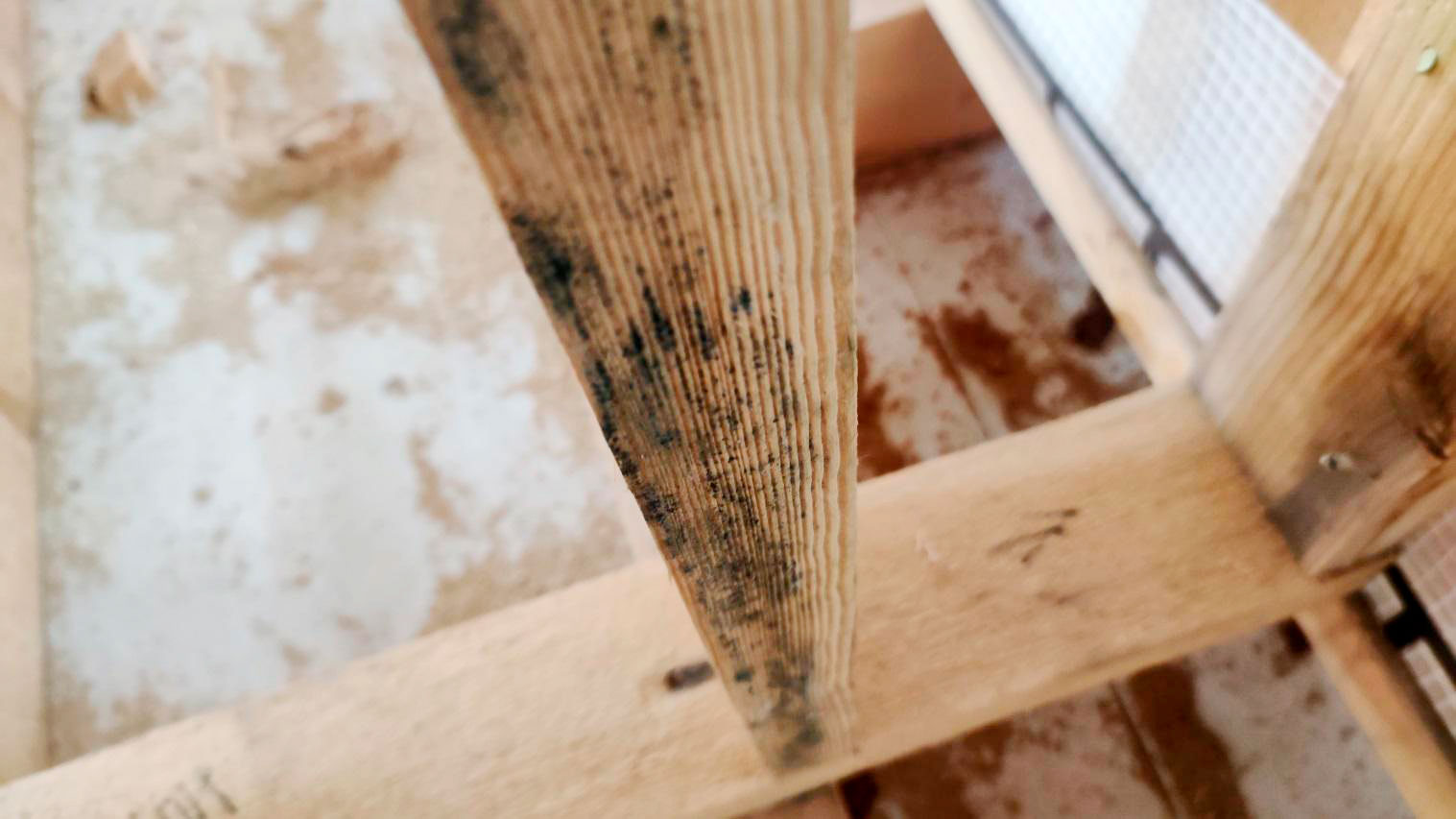

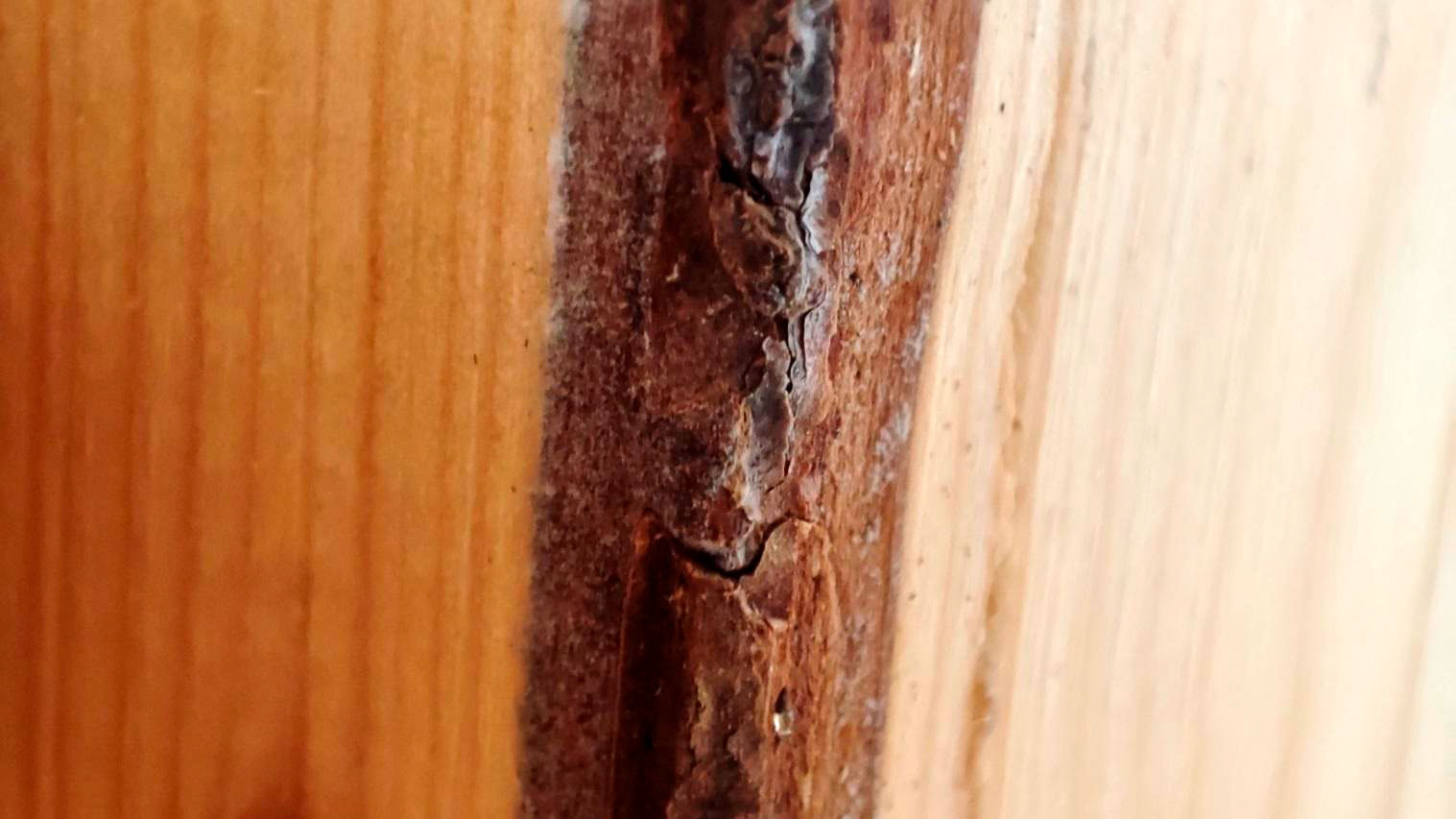

Следы биоповреждений древесины (грибы и насекомые) на несущих элементах внутри дома:

Почему я отдельно на этом заостряю внимание. Биопоражения и насекомые в древесине несущих элементов это не «косметика». Это признак того, что материал уже работает в неблагоприятных условиях, а при продолжении увлажнения повреждения будут развиваться дальше.

Отдельно отмечу нормативную сторону. Применение древесины, поражённой дереворазрушающими грибами и насекомыми, для несущих конструкций, эксплуатируемых на открытом воздухе, является нарушением требований п. 6.11 СП 28.13330.2012 «Защита строительных конструкций от коррозии». Этот пункт прямо говорит о необходимости использовать древесину, не поражённую грибами и насекомыми, с влажностью, соответствующей эксплуатационной, и максимально защищать элементы от прямого попадания атмосферной влаги, включая устройство защитных козырьков и применение биозащитных составов.

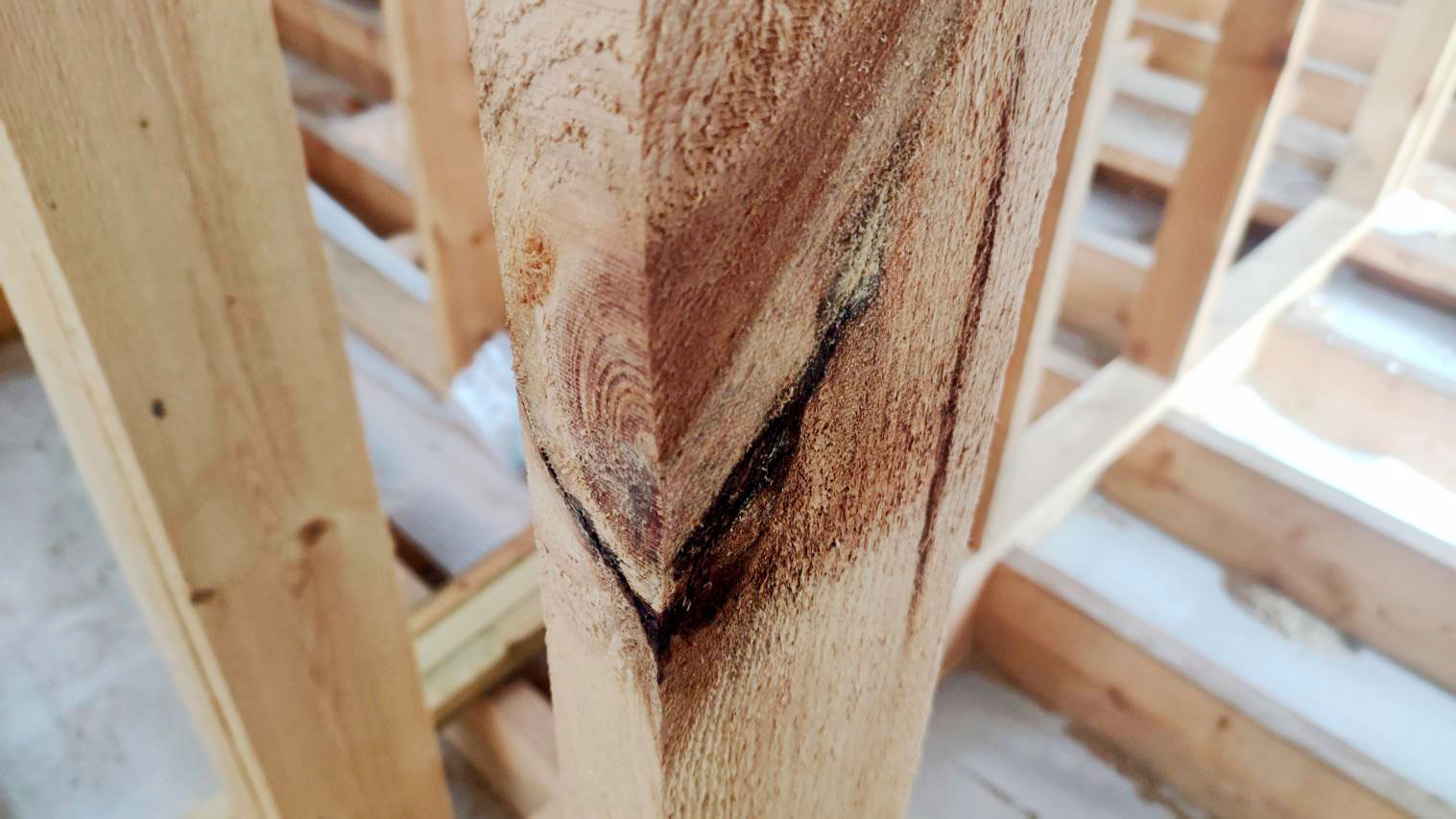

4) Качество пиломатериалов: видимые пороки

Отдельно отмечу качество пиломатериалов, которые использованы в силовом каркасе. По факту на объекте применена древесина с видимыми пороками, которые влияют не на «красоту», а на прочность, долговечность и нормальную эксплуатацию.

Во-первых, на части досок фиксируются трещины и сучки. Сами по себе сучки бывают допустимы, но когда их много, они крупные, плюс рядом есть трещины, это уже не «особенность древесины», а фактор ослабления сечения и будущих проблем в работе конструкции.

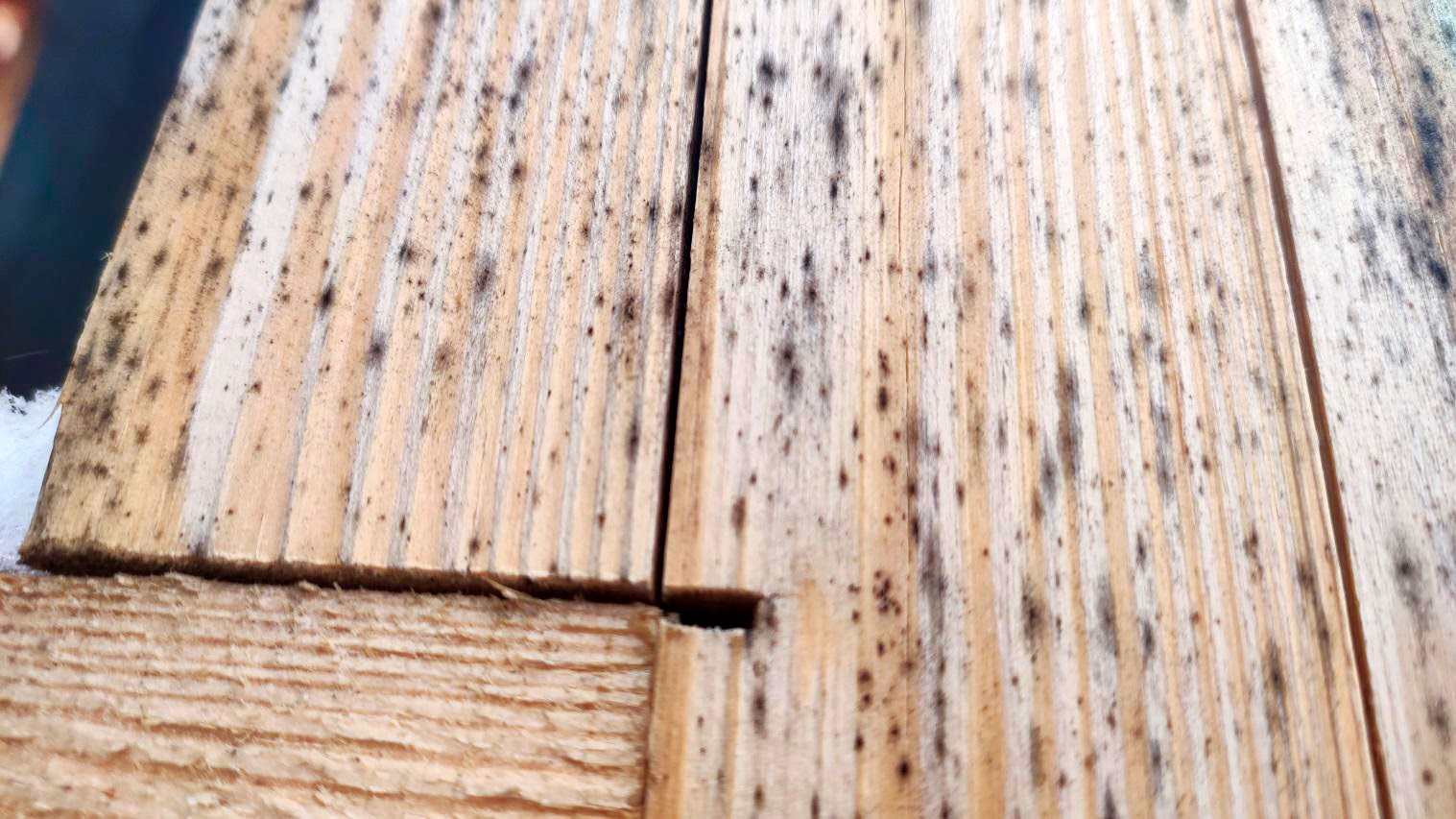

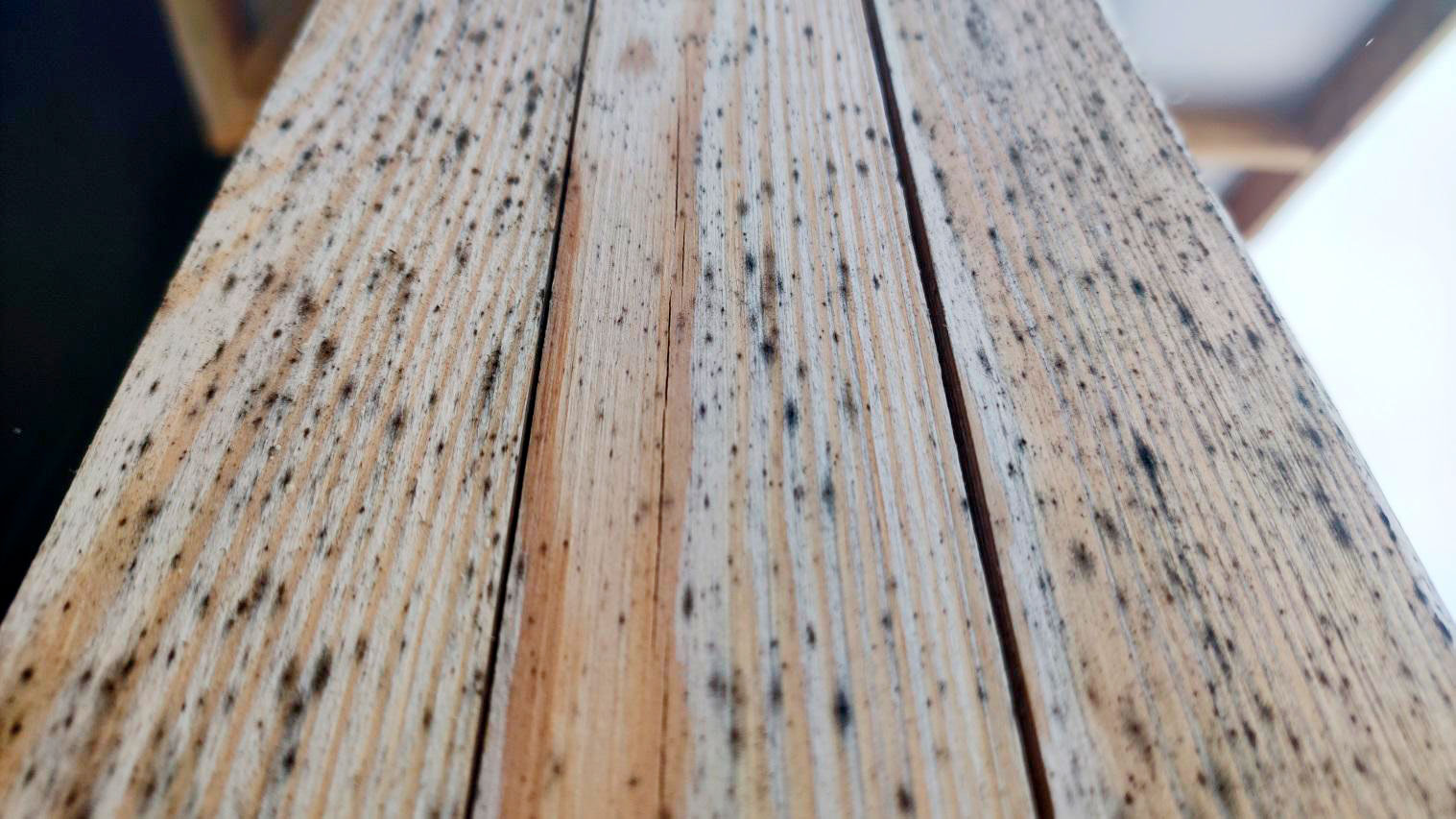

Во-вторых, на древесине зафиксированы следы поражения плесневелыми грибами, фото которых представлены в предыдущем разделе. Такой «налёт» не появляется сам по себе: он почти всегда означает, что элементы периодически намокают и остаются во влажном состоянии. А это уже напрямую влияет на несущую способность.

При намокании древесина разбухает, при последующем высыхании усаживается, и этот цикл повторяется снова и снова. В результате появляются и развиваются микротрещины, ослабляется структура волокон, хуже держатся крепёж и соединения.

Плюс влажная среда запускает биологические процессы: грибок и микроорганизмы постепенно «съедают» связующие компоненты древесины, из-за чего она становится более рыхлой и менее прочной. То есть проблема тут не в пятнах на поверхности, а в том, что при регулярном увлажнении каркас теряет запас прочности и долговечности.

Третья группа признаков, на которую я обратил внимание, это многочисленные следы обзола:

Обзол, если говорить просто, это когда на пиломатериале остаётся часть боковой поверхности бревна (по сути, «не до конца обрезали»). И проблема тут не только в эстетике или геометрии. В зоне обзола легче сохраняется влага, могут оставаться участки коры/поверхностных слоёв, а это среда, где активнее «живут» микроорганизмы и насекомые. То есть обзол повышает риск биологических повреждений, и в этом деле такие повреждения действительно были выявлены.

Если подытожить: набор этих признаков, с учётом ГОСТ 2140-81 (классификация видимых пороков древесины), относится к недостаткам древесины, которые снижают её качество и ограничивают возможность применения в ответственных элементах каркаса. И дальше это напрямую влияет на следующий вопрос: можно ли считать такие работы выполненными с надлежащим качеством и соответствуют ли они нормативным требованиям.

5) Отсутствует антисептическая/биозащитная обработка каркаса

В ходе осмотра деревянных конструкций установлено, что пиломатериалы в несущем каркасе стен и кровли не имеют антисептической (влаго-биозащитной) обработки. Это подтверждается визуально по характерному виду и оттенку поверхности досок : отсутствуют признаки нанесения защитных составов на открытые элементы каркаса.

Такое состояние не соответствует условиям договора и смете. В сметном расчёте прямо предусмотрена «обработка влаго-биозащитной пропиткой открытых элементов каркаса» как включённая в стоимость работ, однако фактически она не выполнена.

Одновременно это является нарушением нормативных требований, в том числе п. 6.11 СП 28.13330.2012, где указано, что для несущих конструкций, эксплуатируемых в условиях воздействия атмосферной влаги, должна применяться древесина, соответствующая эксплуатационной влажности, и должны использоваться меры, предотвращающие прямое увлажнение и обеспечивающие защиту деревянных элементов.

Выявленное отсутствие защитной обработки относится к критическим дефектам в соответствии с частью III, разделом 3.5, п. 51 «Классификатора основных видов дефектов в строительстве и промышленности строительных материалов» (утв. Главной инспекцией Госархстройнадзора России 17.11.1993). Критический дефект означает, что конструкция (или её элемент) при наличии такого нарушения может быть функционально непригодной, а продолжение работ без устранения дефекта может быть небезопасным либо привести к снижению прочности и устойчивости в эксплуатации. Критический дефект подлежит обязательному устранению до начала последующих работ (либо работы должны быть приостановлены до его устранения).

Соответствует ли выполненное договору и нормам, и являются ли дефекты существенными

Второй вопрос в экспертизе всегда самый «прикладной»: не сколько сделано, а можно ли это принять по качеству. То есть соответствует ли результат условиям договора и обязательным требованиям (ГОСТ/СП/СНиП), и если есть нарушения, то насколько они серьёзные.

Если коротко: по итогам исследования я пришёл к выводу, что выполненные работы не соответствуют ни условиям договора, ни нормативным требованиям. А выявленные недостатки относятся к существенным, причём часть из них квалифицируется как критические дефекты.

Почему так.

1) Нарушены базовые требования к материалу и его состоянию в несущих элементах

Несущие деревянные конструкции должны выполняться из древесины нормального качества и в эксплуатационном состоянии. В данном случае зафиксированы признаки, которые прямо говорят об обратном: древесина работала (и продолжает работать) в неблагоприятном режиме по влаге, а также имеет видимые пороки. Напомню, речь идёт о несущих элементах каркаса и кровли.

2) Признаки биоповреждений и увлажнения в несущих конструкциях

Когда в несущих элементах появляются грибковые поражения и следы биоповреждений, это означает, что ресурс конструкции уже начал снижаться. Такие дефекты не лечатся тем, что «потом закроем фасадом». Если причина (увлажнение) не устранена, процесс идёт дальше, а часть элементов со временем может потребовать замены.

3) Отсутствие биозащитной обработки, предусмотренной сметой

По договору и смете обработка открытых элементов каркаса влаго-биозащитной пропиткой входила в объём работ. Фактически при осмотре установлено, что признаки такой обработки отсутствуют.
С точки зрения нормативных требований (включая п. 6.11 СП 28.13330.2012) это нарушение принципиальное: несущие деревянные элементы должны быть защищены от атмосферной влаги, а древесина, поражённая грибами/насекомыми, не должна применяться в несущих конструкциях.

Именно поэтому в заключении отдельно указано: нарушение в защитной обработке древесины относится к критическим дефектам по классификатору дефектов Госархстройнадзора. Практический смысл простой: такие дефекты подлежат обязательному устранению до продолжения работ, иначе дальнейшее строительство становится небезопасным и ведёт к ухудшению характеристик конструкции в эксплуатации.

По совокупности выявленных обстоятельств я сделал вывод, что результаты выполненных работ не соответствуют условиям договора и установленным нормативным требованиям. Выявленные недостатки, включая критические дефекты, являются существенными. Продолжать строительство без устранения выявленных дефектов нельзя, иначе риск переделок и потери денег становится кратно выше.

Что я обычно рекомендую заказчику в подобных случаях

В таких случаях я всегда предлагаю идти от причины к следствию. Иначе получается стандартный сценарий: «закрыли, утеплили, зашили», а через сезон всё вскрывается обратно, только уже дороже и с устойчивым запахом сырости.

1) Сначала остановить увлажнение

Пока конструкция получает воду, любые «лечения» бесполезны. Поэтому первый шаг всегда один: прекратить попадание осадков и влаги на древесину.

Что это значит на практике:

  • Довести кровлю до состояния, когда она реально держит осадки. Не «прикрыть плёнкой», а устранить места, откуда вода попадает внутрь: открытые участки, незавершённые узлы, примыкания, торцы, свесы. Террасную зону часто бросают первой, и именно там древесина получает влагу напрямую.

  • Сделать временную консервацию, если стройка не возобновляется сразу. Укрыть критические зоны, защитить проёмы, отсечь ветер и косой дождь. Временное не значит «как получится»: защита должна держаться и работать, а не улетать в первый же ветер.

  • Убрать воду/снег изнутри и дать конструкции высохнуть. Сначала убираем влагу, потом обеспечиваем проветривание. В идеале контролируем влажность древесины, чтобы понимать ситуацию не на глаз.

Смысл простой: сначала перестаём “заливать” каркас, потом решаем, что исправлять.

2) Оценить древесину и решить: ремонт или замена

Когда увлажнение остановлено, второй шаг это диагностика: что ещё можно восстановить, а что безопаснее заменить.

Я обычно рекомендую так:

  • Разделить зоны по риску. Нижняя обвязка, зоны возле террасы и открытых участков кровли, стропила в местах протечек, элементы внутри, которые долго стояли во влажности.

  • Отличить поверхностное от глубокого. Налёт и пятна это одно. Древесина, которая стала мягкой, рыхлой, крошится или имеет явные поражения, это другое.

  • Проверить несущие элементы строже. Если поражён несущий элемент, подход жёстче: лучше сделать “чуть с запасом”, чем потом ловить деформации.

  • Зафиксировать решение документально. Что признано дефектным, что под замену, что допускается к восстановлению. Это помогает и в переговорах, и в расчётах.

Смысл шага: не лечить всё подряд, а принять разумное решение по каждому элементу.

3) Сделать биозащиту по технологии

Третий шаг многие пытаются поставить первым, но он работает только после того, как вода перекрыта и понятен объём ремонта.

Что важно:

  • Обрабатывать по сухой/допустимой влажности. Состав должен работать в материале, а не стекать по мокрой поверхности.

  • Уделить внимание уязвимым зонам. Торцы, примыкания, места, где влага задерживается.

  • Наносить равномерно и по технологии. Без «пятнистой защиты» и необработанных участков.

И да: если обработка предусмотрена сметой, она должна быть сделана полноценно, а не для галочки.

4) И только потом продолжать по смете

Когда конструкция защищена от влаги, проблемные элементы заменены/восстановлены, а древесина обработана, можно возвращаться к этапам: закрытый контур, утепление, инженерия, отделка.

Почему нельзя наоборот:

  • Закрытый контур и утепление нельзя делать по сырой/проблемной конструкции. Иначе вы закрываете влагу и биологию внутрь.

  • Инженерка и отделка не должны “ехать” на каркасе, который потом придётся править. Любая замена элементов потом тянет переделки отделки и коммуникаций.

Правильный порядок такой:
остановили влагу → оценили и исправили древесину → защитили каркас → потом закрываем контур, утепляем, делаем инженерку и отделку.

Если вы сейчас в похожей ситуации и нужно понять, что реально сделано, какие дефекты существенные, и что с этим можно требовать с подрядчика, лучше разложить всё по фактам. Я могу помочь: проведу осмотр, зафиксирую состояние, подготовлю заключение с привязкой к договору, смете и нормативам.

Свяжитесь со мной удобным способом.

Заключение экспертизы по качеству строительства каркасного дома
Размер: 9,58 МБ

Нужна экспертиза “под ключ”, как в образце?

Проведу строительно-техническую экспертизу: выявлю дефекты, причины, объёмы и качество работ, при необходимости рассчитаю стоимость устранения.

Связаться +7 (921) 950-37-77
0 дн.
Средний срок выдачи заключения
0 ед.
Поверенные приборы
0+
Выдано заключений
0+
Видов проводимых экспертиз

Это образец реального формата заключения: структура, логика исследования, фотофиксация, выводы и обоснование. Персональные данные и часть исходных сведений могут быть скрыты.

Да. Итоговый документ будет в аналогичной структуре: описание объекта, фиксация дефектов, анализ причин, ссылки на нормативы, выводы и приложения с фото.

Если цель судебная, это учитывается заранее: формулировки, обоснование, приложения, перечень исходных данных. При необходимости готовлю документ в формате судебной строительно-технической экспертизы.

Обычно достаточно того, что есть: договор/смета/акты, переписка, проект/планы (если есть), фото/видео. Если чего-то не хватает, подскажу, что желательно добавить под вашу задачу.

По большинству задач нужен выезд (осмотр и фотофиксация). Дистанционный разбор возможен как консультация или предварительная оценка материалов.

Зависит от объёма объекта и материалов. Сроки обозначаю после первичного изучения задачи и согласования объёма работ.

Да, при необходимости выполняю расчёт стоимости восстановительного ремонта или устранения выявленных недостатков.

Да. Могу проверить фактические объёмы, качество, соответствие смете и определить стоимость выполненных работ/расхождения.

Визуальные дефекты, узлы и примыкания, следы протечек/трещины/деформации, качество работ и материалов, фотофиксация. При необходимости применяются измерения и инструментальные методы в рамках задачи.

Базово Санкт-Петербург и область. По выездам в другие регионы зависит от задачи и загрузки.

Да. Если есть сомнения в выводах или методике, подготовлю рецензию с указанием ошибок/пробелов и корректных подходов.

Можно начать с короткого описания ситуации и пары фото. Подскажу, какой вид экспертизы нужен и какой результат реально получить.

Похожие образцы заключений
